השיפוץ בתקציב

תבנית Excel: תקציב שיפוץ ובנייה — שהחריגה לא תנהל אותך

הצעות-קבלנים, שלבים ותשלומים — מתוכנן מול בפועל

1 דק׳ זמן קריאה · עודכן ספטמבר 2026

הורדת התבנית (Excel)

שיפוץ מתחיל תמיד באותו משפט — "סגרנו על מחיר" — ונגמר בשלושה עדכונים בוואטסאפ, חשבונית שלא ידעתם עליה, ותשלום למרצף שכבר יצא מהתקציב. התבנית הזו לוקחת את ההצעות, השלבים והתשלומים ומכניסה אותם לקובץ אחד, כדי שתראו את החריגה בזמן שעוד אפשר להחליט עליה משהו.

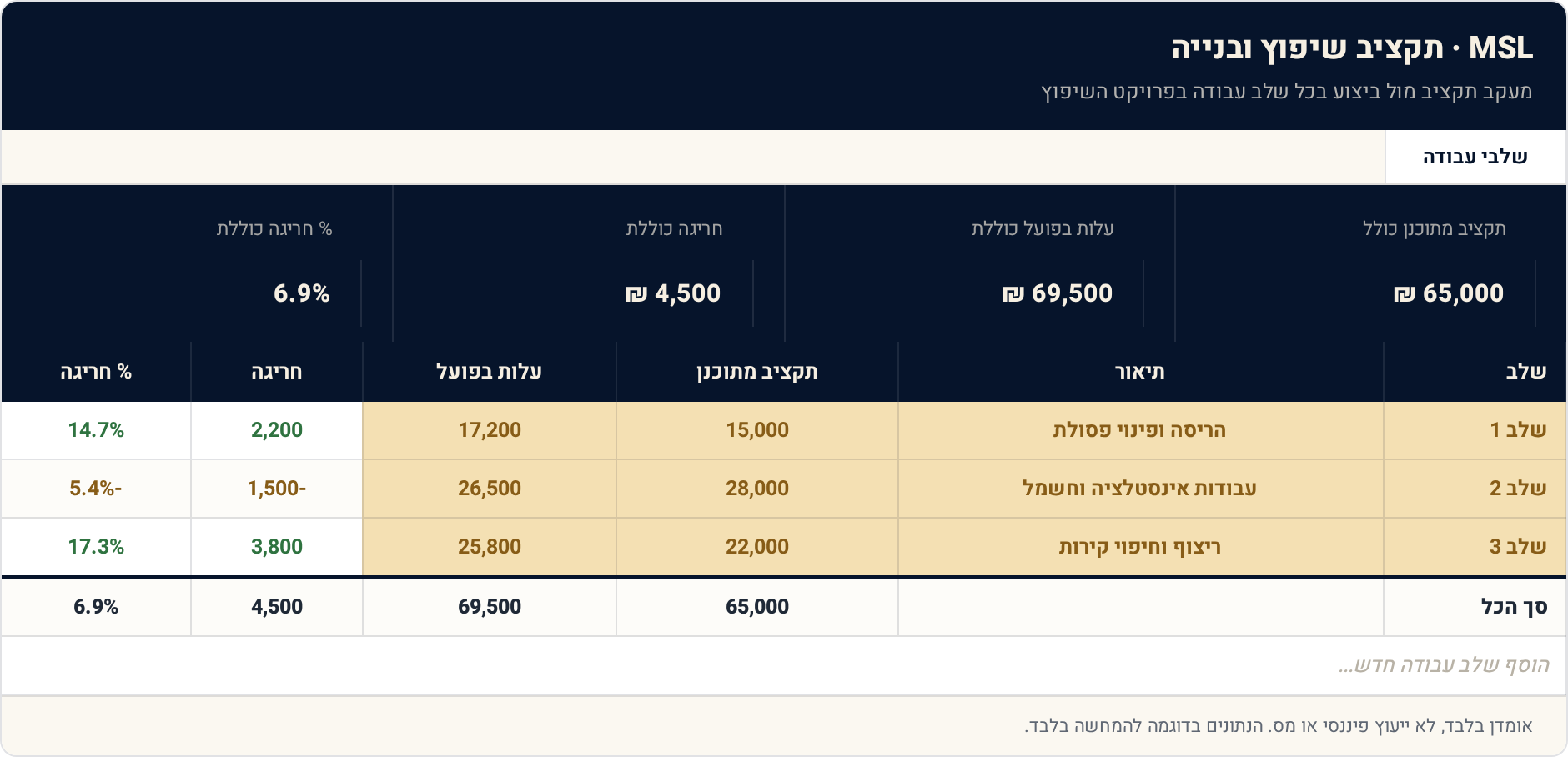

שלבי עבודה — תצוגה מקדימה של הגיליון הממולא
דוגמה: מעקב אחר שלושה שלבי שיפוץ מראה חריגה כוללת של 4,500 ₪ מעל התקציב המתוכנן, כאשר שלב הריצוף מוביל את החריגה באחוזים.

למי זה מתאים

אתם באמצע שיפוץ דירה, הרחבה או בנייה — יש קבלן שלד או קבלן שיפוצים, שניים-שלושה בעלי-מקצוע שנכנסים בשלבים, וכמה הצעות-מחיר שקיבלתם בפורמטים שונים לגמרי. חלק מהתשלומים כבר יצאו כמקדמה, חלק צמודים להתקדמות, ואת השאלה "כמה בעצם הוצאנו עד עכשיו" אתם דוחים כי אין לה תשובה מסודרת. אם זה נשמע מוכר, הקובץ הזה בנוי בשבילכם.

מה בתבנית

הקובץ כולל גיליון להשוואת הצעות קבלנים, גיליון למעקב שלבי עבודה מול תקציב בפועל, גיליון למקדמות ותשלומים לקבלנים, וגיליון סיכום המרכז את החריגות והרזרבה הנדרשת. את סכומי ההצעות, התקציב והתשלומים ממלאים ידנית, ואילו הפרשים, אחוזי חריגה, יתרות וסכומי רזרבה מחושבים אוטומטית.

שלושה צעדים לתוצאה

1

מזין את התקציב המתוכנן ואת העלות בפועל לכל שלב עבודה בפרויקט.

2

הגיליון מחשב אוטומטית את החריגה באחוזים ובשקלים לכל שלב.

3

בודק בשורת הסיכום את החריגה הכוללת בפרויקט כדי לדעת אם נדרשת רזרבה נוספת.

17.3%

שלב הריצוף חרג ב-17.3% מהתקציב שתוכנן לו, החריגה הגבוהה ביותר מבין שלבי הפרויקט שנבדקו.

איך עובד החישוב

הקובץ מפריד בין ארבעה דברים שנוטים להתערבב בראש: מה הוצע לכם, מה תכננתם, מה שילמתם בפועל, וכמה נשאר לכם ברזרבה. גיליון השוואת הצעות הקבלנים מאלץ אתכם להעמיד את המחירים באותה שורה, ולראות שהפער בין הצעות הוא לפעמים פער בהיקף העבודה ולא בזול מול יקר. גיליון שלבי העבודה הוא הלב: אתם ממלאים תקציב מתוכנן ועלות בפועל לכל שלב, והקובץ גוזר מהם את החריגה בשקלים ואת אחוז החריגה מול מה שתוכנן.

ההפרדה בין שלבי העבודה לבין גיליון המקדמות והתשלומים היא לא קפריזה של מבנה. שלב יכול להיות מבוצע במלואו בלי ששולם עליו הכול, ומקדמה יכולה לצאת לפני שהונחה אריח אחד — ואם מערבבים את השניים, אתם מודדים תזרים ומדמיינים שאתם מודדים עלות. גיליון הסיכום מרכז את החריגות מכל השלבים ואת הרזרבה הנדרשת, כך שבמקום שש שאלות נפרדות נשארת שאלה אחת: האם מה שנשאר בצד מכסה את מה שכבר ידוע.

בדוגמה שבקובץ מוצג מעקב אחרי שלושה שלבי שיפוץ, והחריגה הכוללת מעל התקציב המתוכנן מגיעה ל-4,500 ₪. השורה שמושכת את העין היא הריצוף: הוא חרג ב-17.3% מהתקציב שיועד לו, האחוז הגבוה מבין השלבים שנבדקו. זה בדיוק ההבדל בין שתי העמודות — בשקלים החריגה נראית כמו סכום שאפשר לחיות איתו, ובאחוזים היא מספרת לכם באיזה שלב האומדן המקורי היה פשוט לא מדויק, ומה זה אומר על השלבים שעוד לפניכם.

הסבר השדות

שלב — מזין את מספר או שם שלב העבודה בפרויקט, לפי סדר הביצוע.

תיאור — מזין תיאור קצר של העבודה המבוצעת באותו שלב.

תקציב מתוכנן — מזין את הסכום שתוכנן מראש לאותו שלב לפי הצעת המחיר.

עלות בפועל — מזין את הסכום ששולם בפועל עבור השלב, לפי חשבוניות וקבלות.

חריגה — מחושב אוטומטית כהפרש בין העלות בפועל לתקציב המתוכנן.

% חריגה — מחושב אוטומטית כאחוז החריגה מתוך התקציב המתוכנן של אותו שלב.

שאלות ותשובות

למה צריך גיליון נפרד למקדמות ותשלומים?

כי הכסף שיוצא מהחשבון והעבודה שנעשתה בשטח לא זזים באותו קצב. הגיליון הזה עונה על השאלה "כמה כבר העברנו ולמי", בעוד שגיליון השלבים עונה על "כמה עלתה העבודה עצמה". שתי התשובות נחוצות, והן כמעט אף פעם לא זהות.

מה זה בעצם מדד תשומות הבנייה ולמה הוא רלוונטי לי?

זה המדד שמודד את השינוי בעלויות של חומרים ועבודה בענף הבנייה, והוא מה שמצמידים אליו חוזים רבים מול קבלנים. אם החוזה שלכם צמוד אליו, הסכום שסגרתם אינו בהכרח הסכום שתשלמו — ולכן שווה לעקוב אחריו לאורך הפרויקט ולא רק ביום החתימה.

כמה רזרבה נכון לשריין?

התבנית לא קובעת לכם מספר — היא מציגה את הרזרבה מול החריגות שכבר נצברו בפועל, וכך אתם רואים אם הכרית שהגדרתם עדיין מחזיקה. ההחלטה על גובה הרזרבה תלויה בהיקף העבודה, במצב הנכס ובכמה הפתעות כבר צצו בשלבים הראשונים.

אפשר להשתמש בקובץ גם לבנייה חדשה ולא רק לשיפוץ?

כן. המבנה זהה — שלבים, תקציב מתוכנן, עלות בפועל ותשלומים — פשוט תגדירו את השלבים לפי הפרויקט שלכם. ההיגיון של "מתוכנן מול בפועל" לא משתנה בין החלפת מטבח לבין יציקת שלד.

לכל המחשבונים והכלים החינמיים של MSL:

לכל הכלים ›

להמשיך מכאן

איך התבנית מחשבת

את סכומי ההצעות, התקציב המתוכנן, העלויות בפועל והתשלומים אתם מזינים ידנית; הקובץ מחשב לבדו את ההפרשים, אחוזי החריגה, היתרות וסכומי הרזרבה. מה שהקובץ לא עושה: הוא אינו יודע אם המחירים שהזנתם כוללים מע"מ או לא — זו אחריותכם להיות עקביים; הוא אינו מצמיד סכומים למדד ואינו מחשב הצמדה חוזית; הוא אינו מביא בחשבון עלויות מימון, שכר-דירה חלופי בזמן העבודות, או עבודות שלא רשמתם בכלל. קובץ מדויק הוא קובץ שמעדכנים אחרי כל תשלום, לא אחרי כל שלב.

מה זה אומר עליך

תפתחו את הקובץ, תזינו את השלבים שכבר בוצעו ואת מה ששולם עליהם בפועל, ותראו איפה אתם עומדים היום ולא איפה חשבתם שתעמדו. משם, ההחלטה על השלב הבא היא שלכם — אבל לפחות היא תתקבל מול מספר.

אומדן בלבד, לא ייעוץ פיננסי או מס. מקור-פרמטרים: מדד תשומות-הבנייה (עמוד חי) · גיליון: שלבי-עבודה (הצעה, בפועל) · מקדמות-קבלנים · % חריגה + רזרבה.
גילוי נאות: התוכן באתר אינו ייעוץ פיננסי, פנסיוני, מסים או השקעות. החלטות פיננסיות אישיות מומלץ לקבל בליווי בעל מקצוע מוסמך.
