משרד אדריכלים בן שבעה אנשים בחיפה, שמלווה במקביל אחד-עשר פרויקטים — בהם שיפוץ מגורים, שני בנייני מגורים, מרפאה ותוספת בנייה — מנהל את הכל בקבוצת וואטסאפ אחת לכל פרויקט וקובץ אקסל אחד עם לשונית לכל לקוח (המספרים כאן לדוגמה, להמחשת סדר גודל). זה עובד עד הרגע שבו שני אנשים מסתכלים על אותו פרויקט וכל אחד בטוח שהוא יושב בשלב אחר. עמוד זה עוסק בתת-משימה אחת בתוך תוכנה לניהול משרד אדריכלים: לבנות לוח שבו כל פרויקט נפרס על ציר זמן לפי שלבים, והגרסאות יושבות על השלב שלהן.
בקצרה
- פרויקט = שורה, שלב = Subitem. לא לוח נפרד לכל פרויקט.
- Timeline פורס כל שלב על התאריכים — כך רואים איפה יושב הפרויקט בלי לשאול.
- Files יושבת על שורת השלב, לא על שורת הפרויקט — הגרסה נשארת צמודה להקשר שלה.
- אוטומציה אחת ביום הראשון: שלב מסתיים → האחראי לשלב הבא מקבל הודעה.
- Gantt היא התצוגה שמשנה את היום — היא מראה אילו שלבים נשענים אחד על השני.

השאלה שחוזרת במשרד: על איזה שלב יושב הפרויקט עכשיו
במשרד תכנון העבודה לא זורמת ברצף אחד. פרויקט עובר בין שלבים שכל אחד מהם הוא עולם בפני עצמו — תוכנית ראשונית, סבב הערות לקוח, תיאום יועצים, הכנת חומר להגשה, המתנה לגורם חיצוני, ואז חזרה פנימה לתיקונים. בין השלבים יש המתנות שאינן בשליטת המשרד, ובדיוק בהמתנות האלה נולד הבלבול: הפרויקט לא זז, אף אחד לא מעדכן, וכעבור שבועיים אף אחד לא זוכר מי היה אמור לחזור למי.
התופעה המעשית שנובעת מזה מוכרת לכל משרד קטן: המתכננת בטוחה שהיא מחכה לתיאום יועץ קונסטרוקציה, בעל המשרד בטוח שהיא כבר מכינה את חומר ההגשה, והלקוח בטוח שהכל אצל הרשות. שלושתם צודקים לגבי שלב אחר, כי לאף אחד אין מקום אחד שאומר על איזה שלב הפרויקט יושב כרגע ומי מחזיק בו. באקסל אין מקום כזה כי אקסל שומר ערך, לא מצב שמתעדכן ומודיע.
הסיבה שדווקא במשרד אדריכלים זה כואב יותר מבעסק שירותים אחר היא הקבצים. בכל שלב נולדת גרסה חדשה של אותה תוכנית, ולעיתים קרובות עם אותו שם קובץ בשינוי קל. כשהקובץ נשלח בוואטסאפ, הוא מנותק מההקשר: אי אפשר לדעת אם זו הגרסה שאושרה בסבב ההערות או זו שהוכנה אחריו. הלוח פותר את זה לא כי הוא "מסדר קבצים", אלא כי הוא נותן לקובץ מקום מדויק לשבת בו.
מתי ניהול שלבים בלוח מתאים למשרד תכנון — ומתי זה לא מתאים לעסק הזה
לפני שבונים משהו, כדאי להודות שלא כל משרד צריך את זה. יש משרדים שבהם ההעברה למערכת תיצור עומס במקום להוריד אותו, ועדיף לדעת את זה מראש מאשר לגלות אחרי שלושה חודשים של לוח נטוש.
יש עוד מקרה שבו כדאי לעצור: משרד שבו כל פרויקט באמת ייחודי, ואין שני פרויקטים שעוברים דרך אותה סדרת שלבים. אם אי אפשר לכתוב על נייר שש עד עשר תחנות שחוזרות ברוב הפרויקטים, אין למה לפרוס אותן על ציר זמן. במקרה כזה עדיף לוח משימות פשוט, ולחזור לרעיון הזה כשהתבנית תתגבש.
הלוח עצמו: פרויקט בשורה, שלב ב-Subitem
המבנה שעובד במשרד תכנון הוא פשוט יותר ממה שרוב האנשים מנסים לבנות בפעם הראשונה. לוח אחד לכל הפרויקטים הפעילים. כל פרויקט הוא שורה — פריט אחד. השלבים של אותו פרויקט הם Subitems מתחתיו. לא לוח לכל פרויקט, לא קבוצה לכל פרויקט, ובטח לא קובץ לכל פרויקט.
הסיבה למבנה הזה היא כלכלית ולא אסתטית: ברגע שכל פרויקט הוא שורה אחת, אפשר לראות את כל אחד-עשר הפרויקטים במסך אחד ולהשוות ביניהם. ברגע שכל פרויקט הוא לוח נפרד, חזרנו בדיוק לאקסל עם לשונית לכל לקוח — רק עם ממשק יפה יותר. התועלת האמיתית מתחילה כשיש פרויקט שני באותו לוח להשוות אליו.

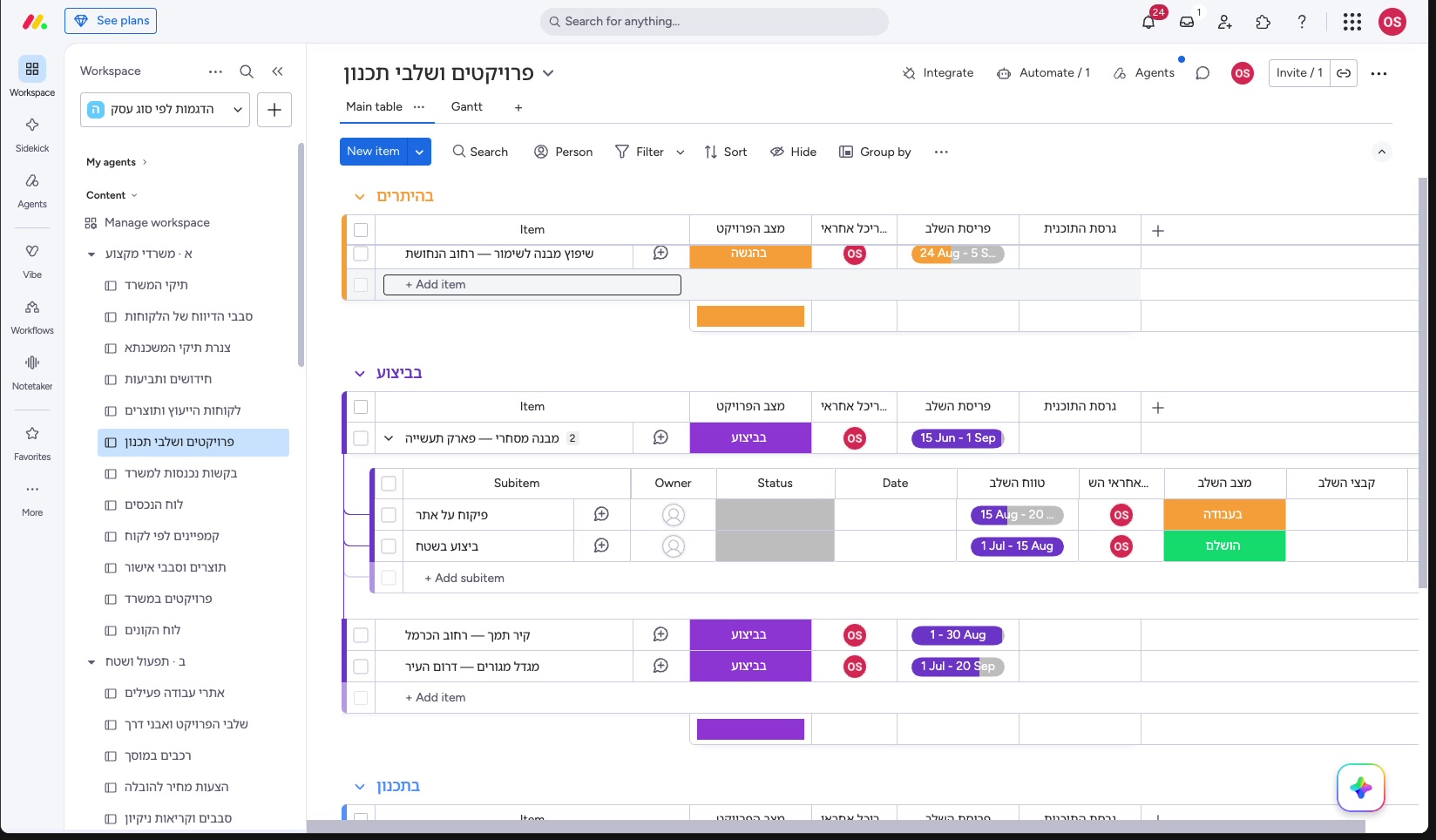

בתוך ה-Subitems יושבות שש עד עשר תחנות קבועות שהמשרד חוזר עליהן — הרשימה משתנה ממשרד למשרד, וזה בסדר. מה שחשוב הוא שהיא זהה בין פרויקטים, כי רק כך אפשר לענות על שאלות כמו "כמה פרויקטים תקועים באותה תחנה". אם בכל פרויקט השלבים נקראים אחרת, יש לך רשימות יפות ואפס יכולת השוואה.
- כותבים את שרשרת השלבים על נייר לפני שנוגעים במסך — שש עד עשר תחנות, בשמות שהמשרד באמת אומר בקול.
- פותחים לוח אחד לכל הפרויקטים הפעילים, ומכניסים כל פרויקט כשורה.
- מפרקים כל פרויקט ל-Subitems לפי אותה שרשרת שלבים בדיוק, גם אם בפרויקט מסוים שלב יישאר ריק.
- מוסיפים לשורת השלב את שלוש העמודות שמחזיקות אותו: Timeline, Files ו-People.
- ממלאים פרויקט אחד עד הסוף לפני שמעתיקים למאה — זה הרגע שבו מגלים ששלב חסר או מיותר.
שלוש העמודות שמחזיקות את השלב: Timeline, Files ו-People
שלב בלי עמודות הוא רק שם. שלוש עמודות הופכות אותו לדבר שאפשר לנהל, וכל אחת מהן עונה על שאלה אחרת. עמודת Timeline מחזיקה תאריך התחלה ותאריך סיום, ובכך פורסת את השלב על ציר הזמן במקום להשאיר אותו כנקודה. זה ההבדל בין "הגשה — 12 בחודש" לבין "הכנת חומר להגשה — מה-3 עד ה-12", וההבדל הזה הוא כל התכנון.

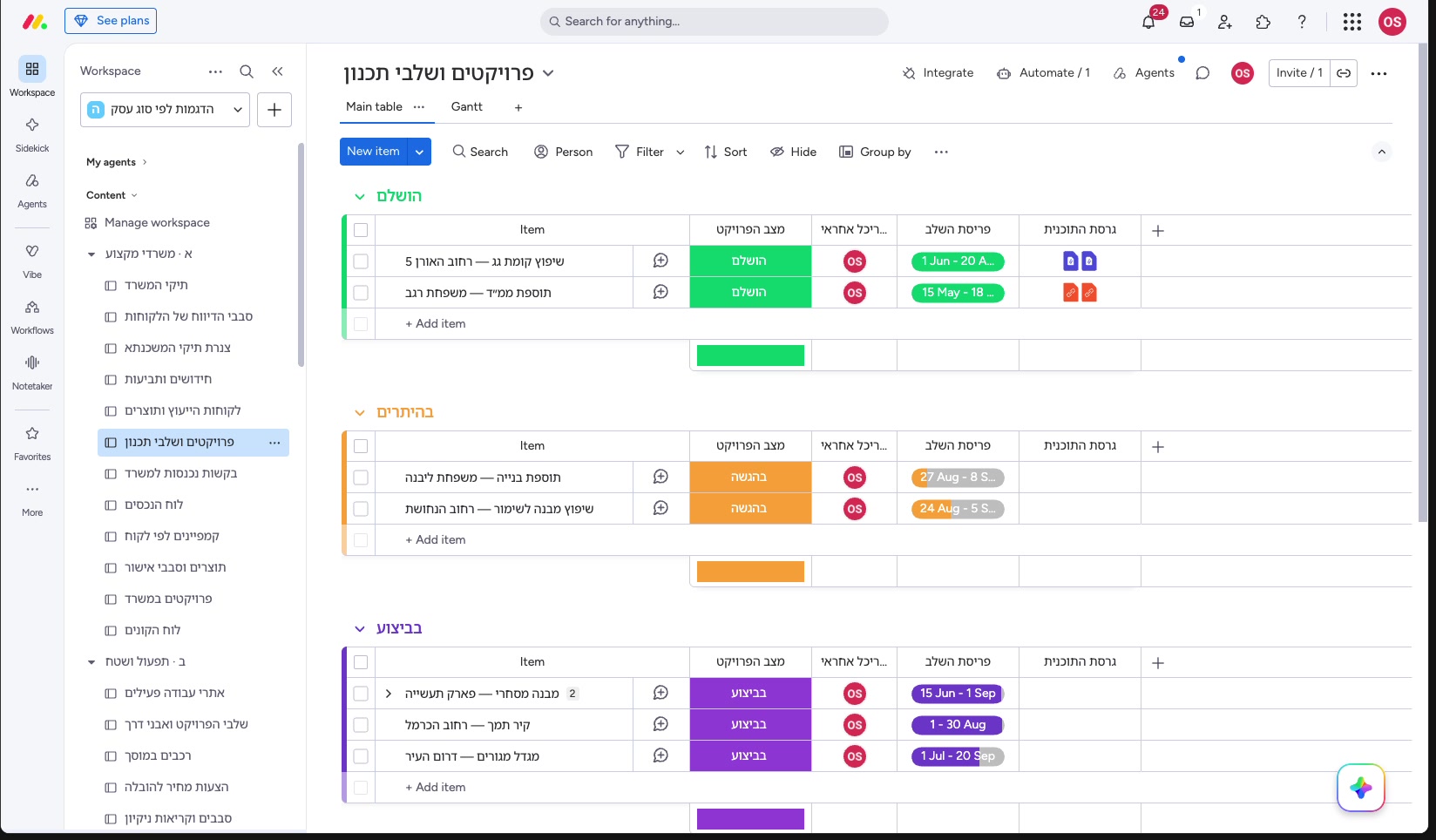

עמודת Files היא הסיבה שהעמוד הזה קיים. כשהיא יושבת על שורת השלב ולא על שורת הפרויקט, כל קובץ שמצורף נשאר צמוד להקשר שבו נולד: הגרסה שהוצגה בסבב ההערות יושבת על שורת סבב ההערות, וזו שהוכנה אחריו יושבת על שורת התיקונים. כשמישהו שואל "איזו תוכנית הלקוח ראה", התשובה היא מיקום בלוח ולא חיפוש בהיסטוריית צ׳אט.

עמודת People מסמנת מי אחראי לשלב. כאן נמצא הכשל הכי שקט של לוחות במשרדים קטנים: משבצת People ריקה. שלב בלי אחראי הוא שלב שאף אחד לא מרגיש שהוא שלו, והוא ייתקע בלי שאיש ישים לב, כי אין למי לשלוח תזכורת. במשרד של שבעה אנשים זה קורה בעיקר בשלבי המתנה לגורם חיצוני — כולם מניחים שזה "בחוץ", ולכן לא של אף אחד.

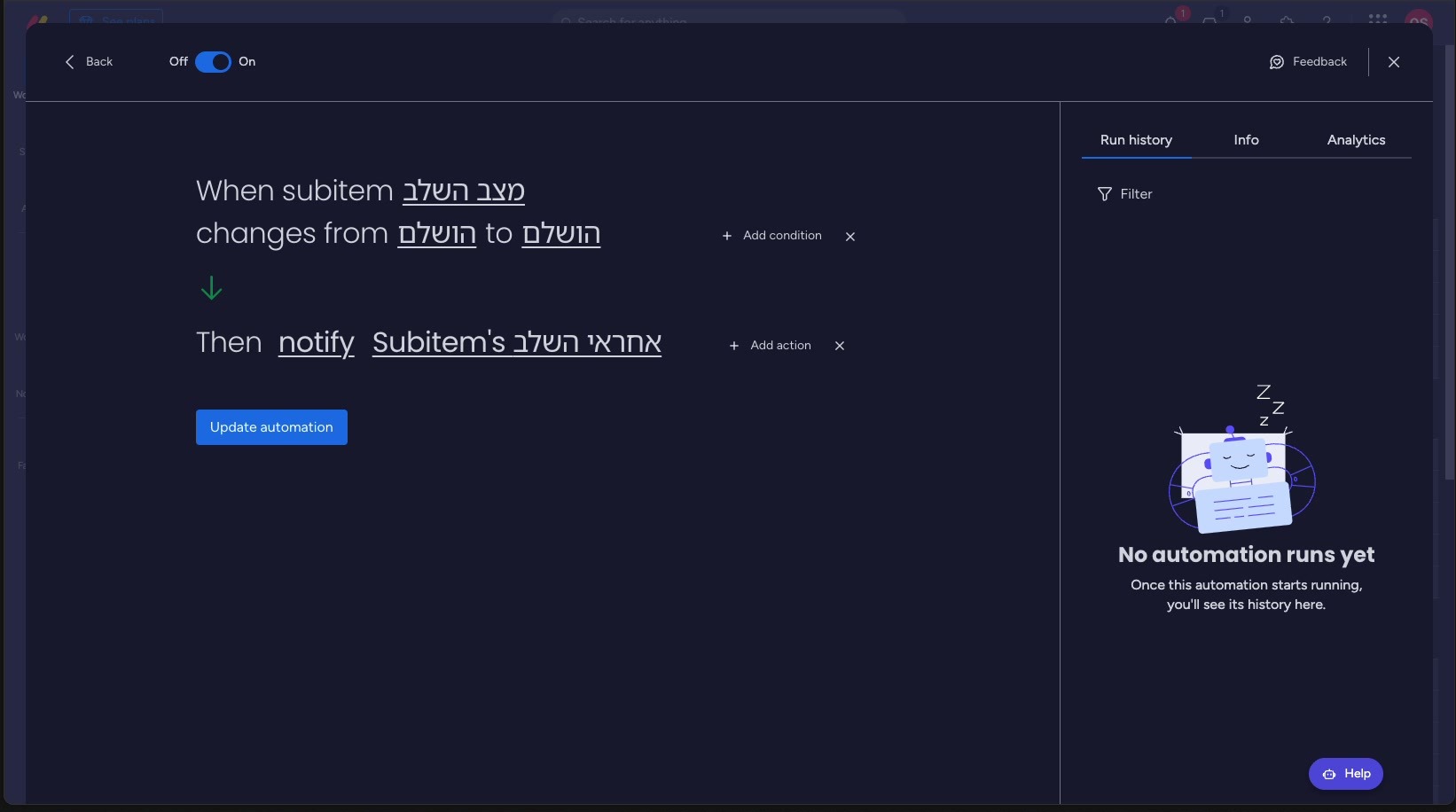

האוטומציה האחת ליום הראשון: שלב מסתיים, האחראי הבא מקבל הודעה
הפיתוי הגדול בשבוע הראשון הוא לבנות שתים-עשרה אוטומציות. אל תעשו את זה. במשרד תכנון שעובר מוואטסאפ ואקסל, יש מתכון אחד שמחזיר את מרבית הערך: כששלב מסומן כמסתיים, האחראי לשלב הבא מקבל הודעה. זהו. מרכז האוטומציות של מאנדיי מציע מתכונים מוכנים מהסוג הזה, וההסבר המלא על בנייתם נמצא במדריך האוטומציות הרשמי ובעמוד 40 של המדריך המלא בסדרה.
למה דווקא המתכון הזה ולא תזכורת לפני דד-ליין? כי הבעיה של משרד אדריכלים היא לא שאנשים שוכחים תאריכים — הם מכירים את התאריכים היטב. הבעיה היא שהתור עובר בשקט ואיש לא יודע שהכדור עכשיו אצלו. תזכורת לפני דד-ליין מגיעה כשכבר מאוחר; הודעת מעבר-תור מגיעה בדיוק ברגע שבו אפשר עוד להתחיל לעבוד.

אחרי שבועיים-שלושה, כשהמתכון הזה כבר רץ מעצמו, אפשר לשקול תוספת אחת בכל פעם. הסדר שעובד הוא: קודם מעבר-תור, אחר כך התראה על שלב שעבר את תאריך הסיום שלו ועדיין פתוח, ורק אחר כך כל השאר. אוטומציה שנבנתה לפני שהלוח התייצב היא אוטומציה שתישלח למישהו שכבר לא רלוונטי.

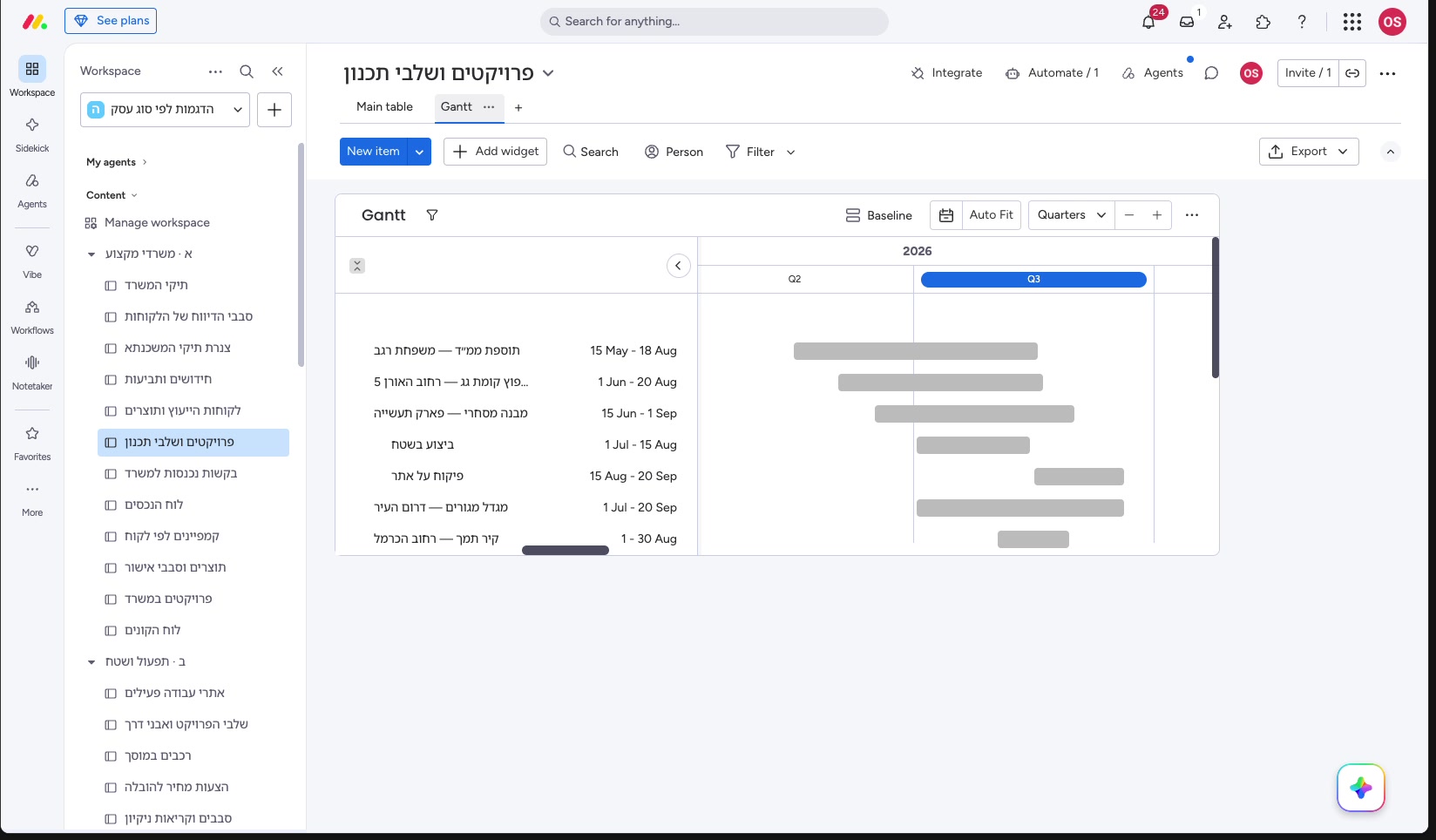

התצוגה שמשנה את היום: אילו שלבים נשענים אחד על השני
תצוגת Gantt קיימת במאנדיי כתצוגת לוח, לצד טבלה, Kanban ו-Timeline, והיא זו שמתאימה למשרד תכנון מסיבה אחת: היא מציגה תלויות. בגאנט אפשר לראות לא רק מתי כל שלב אמור לרוץ, אלא איזה שלב לא יכול להתחיל עד ששלב אחר נגמר. במשרד אדריכלים זה בדיוק המבנה של העבודה — עדכון תוכניות לא מתחיל לפני שהערות היועץ חזרו, והכנת חומר להגשה לא מתחילה לפני שהעדכון נסגר.
מה שרואים בגאנט של משרד תכנון, מהיום הראשון, הוא שרשרת ולא רשימה. כשמישהו גורר שלב אחד קדימה בשבוע, רואים מייד אילו שלבים אחריו זזים איתו ואילו לא. זו התשובה האמיתית לשאלה שהלקוח שואל בטלפון — "אז מתי זה מוגש?" — ובמקום הערכה מהבטן, יש תמונה שמראה מאיפה בדיוק מגיע העיכוב. את המנגנון של תלויות וגאנט עצמו לא נסביר כאן; הוא מפורק לעומק בעמוד המדריך המלא בסדרה.

שווה להגיד גם מה גאנט לא פותר. הוא לא יגיד לך שהלקוח לא ענה שבועיים, והוא לא ידע שיועץ מסוים תמיד מאחר. הוא מציג את מה שהוזן. משרד שלא מעדכן את השלבים יראה גאנט יפה ושקרי, וזה גרוע יותר מאקסל — כי לגאנט מאמינים.
איפה זה נשבר במשרד: שלב מסומן כמוכן והגרסה כבר לא העדכנית
הכשל הנפוץ ביותר בלוחות של משרדי תכנון הוא לא טכני. הוא נראה כך: השלב מסומן כמוכן, ה-Timeline נסגר יפה, האוטומציה שלחה הודעה לאחראי הבא — ובינתיים מישהו הוציא גרסה מתוקנת של התוכנית ושלח אותה ישירות בוואטסאפ. השלב "מוכן", אבל הקובץ שיושב עליו הוא לא הקובץ שהלקוח מחזיק ביד.
ההשלכה המעשית מגיעה בדרך כלל שבועיים אחר כך, כשמישהו בונה על הגרסה שבלוח ומגלה שהיא מפגרת בסבב אחד. במשרד קטן זו לא תקלה חמודה — זו עבודה שנעשתה פעמיים, ולפעמים גם שיחה לא נעימה עם לקוח.
כשל שני, שקט יותר: שלב שנשאר פתוח חודשיים כי הוא ממתין לגורם חיצוני. הוא לא זז, אף אחד לא מסמן אותו, והוא נמרח על הגאנט ומעוות את כל התמונה. הפתרון הוא לא לסגור אותו בכוח אלא לתת לו סטטוס משלו — משהו בסגנון "ממתין לגורם חיצוני" — כך שברור שהמשרד לא תקוע, אלא ממתין, וששני המצבים האלה שונים לחלוטין.
כשל שלישי: שמות שלבים שונים בכל פרויקט. זה קורה כשכל מתכננת בונה את הפרויקט שלה לבד. התוצאה היא שאי אפשר לענות על השאלה הפשוטה "כמה פרויקטים אצלנו ממתינים לגורם חיצוני כרגע", וזו בדיוק השאלה שבעל משרד רוצה לשאול פעם בשבוע.
איזו תוכנית משרד כזה צריך — ומה לבדוק לפני שמחליטים על שדרוג
לא נפרט כאן מדרגות ומחירים — התמונה המלאה נמצאת בעמוד התוכניות והתמחור הרשמי, והמספרים מתעדכנים. מה שכן שייך לעמוד הזה הן שאלות ההחלטה שמשרד תכנון צריך לענות עליהן לפני שהוא בוחר.
- כמה אנשים באמת צריכים גישה? ספרו את מי שמעדכן שלבים, לא את מי שרק מסתכל. במשרד של שבעה, לעיתים ארבעה מעדכנים בפועל.
- האם התלויות והגאנט הכרחיים לכם ביום הראשון, או שאתם מסתדרים חודש עם ציר זמן פשוט? זו השאלה שקובעת אם צריך שדרוג עכשיו או בעוד רבעון.
- האם הלקוחות והיועצים צריכים לראות משהו בלוח? אורח חיצוני הוא שיקול נפרד מעובד.
- מה נפח הקבצים הצפוי? משרד אדריכלים מעלה קבצים כבדים יותר מרוב סוגי העסק, וזה שיקול שקל לשכוח.
- מחזור החיוב: חודשי מול שנתי הוא החלטה תזרימית, לא טכנית — שווה להחליט עליה מול רואה החשבון של המשרד.
העצה המעשית: התחילו במה שמאפשר לבנות את הלוח, למלא שני פרויקטים אמיתיים ולהריץ את האוטומציה האחת. אחרי חודש תדעו אם מה שחסר לכם הוא תצוגה, אוטומציה או פשוט משמעת עדכון — ורק אז ההחלטה על שדרוג היא החלטה מבוססת ולא ניחוש.
מה זה אומר עליך — שלושה צעדים לשבוע הקרוב
אם קראת עד כאן, המשרד שלך כנראה נמצא בטווח שבו זה משתלם. אלה שלושת הצעדים שאפשר לעשות בשבוע אחד, בלי לעצור את העבודה:
- יום ראשון — כתבו את שרשרת השלבים של המשרד: שש עד עשר תחנות בשמות שאתם באמת אומרים. לא יותר. זה הצעד הקשה, וכל השאר טכני.
- אמצע השבוע — בנה לוח אחד, הכנס שני פרויקטים פעילים בלבד, פרק כל אחד ל-Subitems לפי אותה שרשרת, ומלא Timeline, People ו-Files עד הסוף. שני פרויקטים אמיתיים ילמדו אותך יותר מעשרה חצי-מלאים.
- סוף השבוע — הפעל את המתכון האחד — שלב שמסתיים מודיע לאחראי הבא — והכרז במשרד על כלל אחד: קובץ שיוצא, יושב על שורת השלב שלו באותו יום.
חזרה לתמונה המלאה — מאנדיי לפי סוג עסק: 43 הדגמות לעסק ישראלי. אם המשרד עוסק גם בתיאום יועצי תכנון, שווה לקרוא גם את מאנדיי למשרד מהנדסים ויועצי תכנון, ואם אתם מלווים גם ביצוע — מאנדיי לחברת בנייה ויזם.
מקורות
- monday.com Support — The board views
- monday.com Support — Available column types
- monday.com Support — Get started with monday automations
- monday.com Support — Plans and pricing
- monday.com Support — Getting started with workspaces
פרטי ממשק, תצוגות ותמחור מתעדכנים מעת לעת אצל הספק — בדקו מול התיעוד הרשמי לפני החלטה.
