חברת הפקות קטנה בחיפה, שלושה עובדים קבועים ועוד פרילנסרים לפי אירוע, מקבלת הודעה מהלקוח ארבעה ימים לפני חתונה: קבלת הפנים נדחית בחצי שעה. זה משפט אחד בוואטסאפ. בפועל זה שבע הודעות — לקייטרינג, לסאונד, לתאורה, לצלם, למנהל האולם, לשני הפרילנסרים שמגיעים להקמה — וכל אחת מהן נכתבת ידנית, מהזיכרון, מתוך הרשימה שקיימת רק בראש של המפיק. מערכת לניהול הפקת אירועים נמדדת בדיוק ברגע הזה: כמה עבודה ידנית נדרשת כדי להזיז תאריך אחד.

בקצרה
- לוח אחד לאירוע — לא לוח לכל ספק ולא גיליון נפרד לכל שלב.
- קבוצות לפי שלב — הצעה וסגירה, ספקים וחוזים, הקמה, יום האירוע, פירוק וסגירה כספית.
- תלות בין משימות — מגדירים מה נגזר ממה, כדי שדחייה אחת תזיז את השרשרת ולא אותך.
- יום האירוע כאבן דרך — נקודה קבועה בציר הזמן שכל השאר נמדד לאחור ממנה.
- תבנית — אירוע חדש נפתח מהעתק של הקודם, לא מדף ריק.
לפני שבונים לוח — מתי מאנדיי מתאים למפיק אירועים ומתי הוא כבד מדי
כלי ניהול עבודה משתלם כשיש שרשרת של משימות תלויות זו בזו, כמה אנשים שצריכים לדעת מה קורה, ואירוע שחוזר על עצמו בתבנית דומה. הפקת אירועים עונה על שלושת התנאים כמעט תמיד. אבל לא כל אירוע מצדיק לוח.
הכלל הפשוט: אם דחייה של משימה אחת מחייבת אותך לשלוח יותר משתי הודעות עדכון, הלוח משתלם. אם היא מחייבת הודעה אחת, כנראה לא.
השלד — קבוצות לפי שלב וחמש עמודות שנושאות את ההפקה

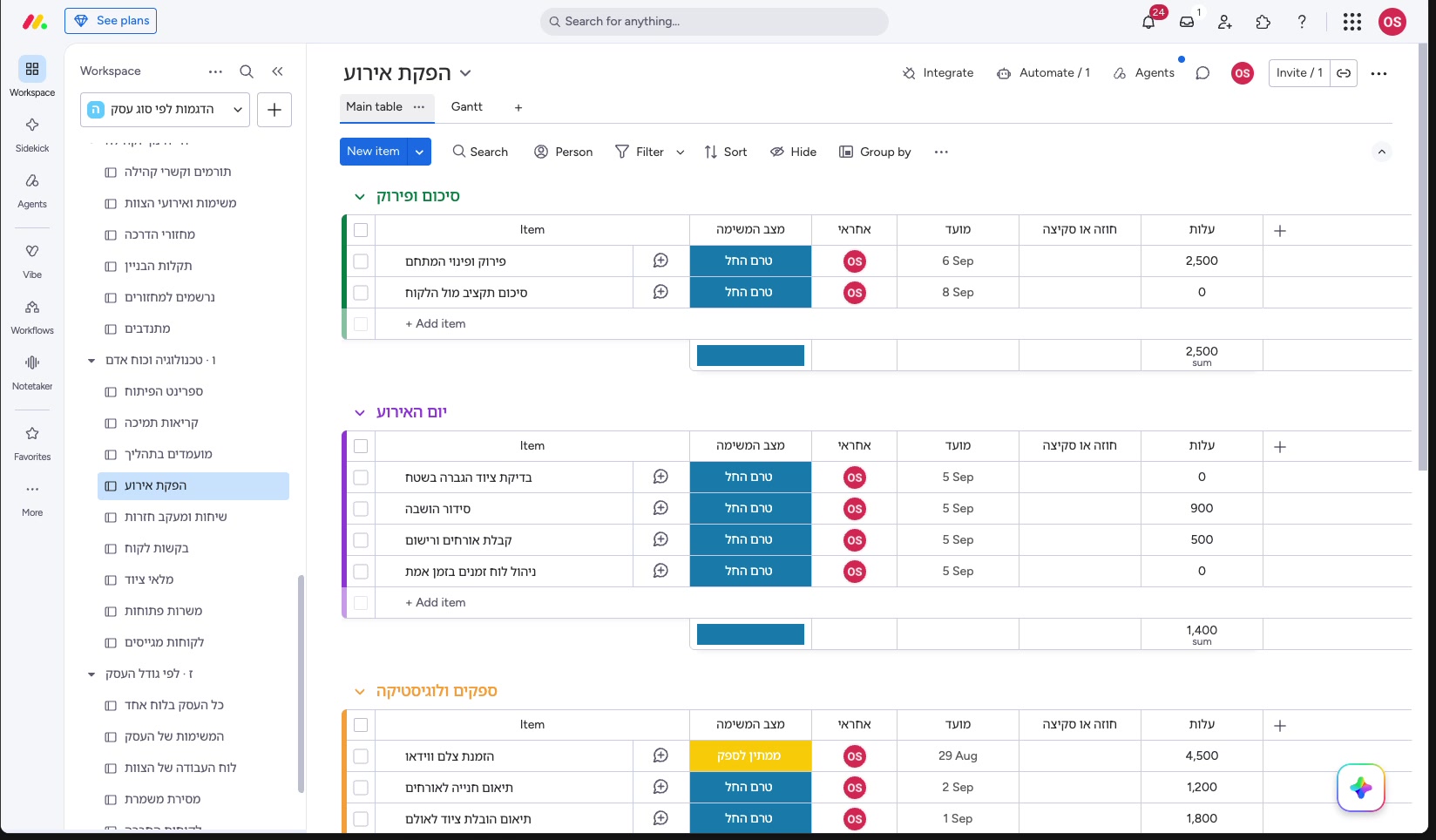

לוח במאנדיי הוא טבלה חזותית: כל שורה היא פריט — משימה, ספק, אבן דרך — וכל עמודה היא שדה מידע. הקבוצות הן החלוקה האופקית של הלוח: כל קבוצה מקבצת שורות ששייכות לאותו שלב. בהפקת אירועים החלוקה הטבעית היא לפי שלב בזמן, לא לפי ספק ולא לפי סוג משימה.

- הצעה וסגירה אפיון מול הלקוח, הצעת מחיר, חתימה על הזמנה, קבלת מקדמה. השלב הזה קובע את התקציב שכל השאר נגזר ממנו.
- ספקים וחוזים אולם, קייטרינג, סאונד ותאורה, צלם, מפיק שטח. כל ספק הוא שורה בפני עצמה, עם החוזה שלו והעלות שלו.
- הקמה ולוגיסטיקה תיאום שעת כניסה לאולם, הובלת ציוד, סידור מקומות, בדיקת סאונד. כאן נמצאות המשימות שהכי רגישות לשינוי שעה.
- יום האירוע אבן הדרך עצמה, ולצידה משימות היום — קבלת פנים, פתיחה, מנה ראשונה, סיום.
- פירוק וסגירה פינוי ציוד, החזרת פיקדונות, חשבונית סופית ללקוח, סיכום פנימי לפני האירוע הבא.
על העמודות: יש במאנדיי יותר משלושים סוגי עמודות, ובלוח הפקה מספיקות חמש כדי שהלוח יעבוד ביום הראשון. אל תוסיף עמודה שישית לפני שהראשונות מלאות בפועל — לוח עם ארבע עשרה עמודות ריקות הוא לוח שאף אחד לא ממלא.
- Status עמודת מצב עם תוויות שאתה כותב בעברית: ממתין להצעה, נשלח, אושר, בוצע. זו העמודה שמנועי האוטומציה והתצוגות נשענים עליה, ובלעדיה הלוח הוא רשימה יפה בלי לוגיקה.
- People מי אחראי על המשימה. חוץ מהאחריות עצמה, זו העמודה שגורמת למשימה להופיע בתצוגה האישית של אותו אדם — כלומר, מי שלא משויך פשוט לא רואה את המשימה בבוקר.
- Date המועד. זו העמודה שמזינה את ציר הזמן ואת התלויות, ולכן היא לא קישוט אלא הליבה: תאריך ריק פירושו משימה שלא זזה עם השרשרת.
- Files החוזה של הספק, סקיצת הבמה, תרשים הישיבה, אישור כיבוי אש מהאולם. הקובץ יושב על שורת הספק, לא בצ׳אט ולא בתיקייה במחשב של מישהו.
- Numbers העלות שסוכמה מול אותו ספק. שורת ספק בלי מספר היא שורה שאי אפשר לסכם, ובסוף האירוע אתה מגלה את הפער בין ההצעה לבין מה ששילמת בפועל רק מהבנק.
הלב של העניין — תלות בין משימות: מה זז ומה נשאר קבוע
תלות היא הצהרה שאתה עושה על שתי משימות: המשימה הזאת לא יכולה להתחיל לפני שהקודמת נגמרה, והתאריך שלה נגזר ממנה. במאנדיי זה סוג עמודה קיים, ומאותו רגע התאריכים מפסיקים להיות מספרים שאתה מקליד ומתחילים להיות תוצאה של שרשרת.

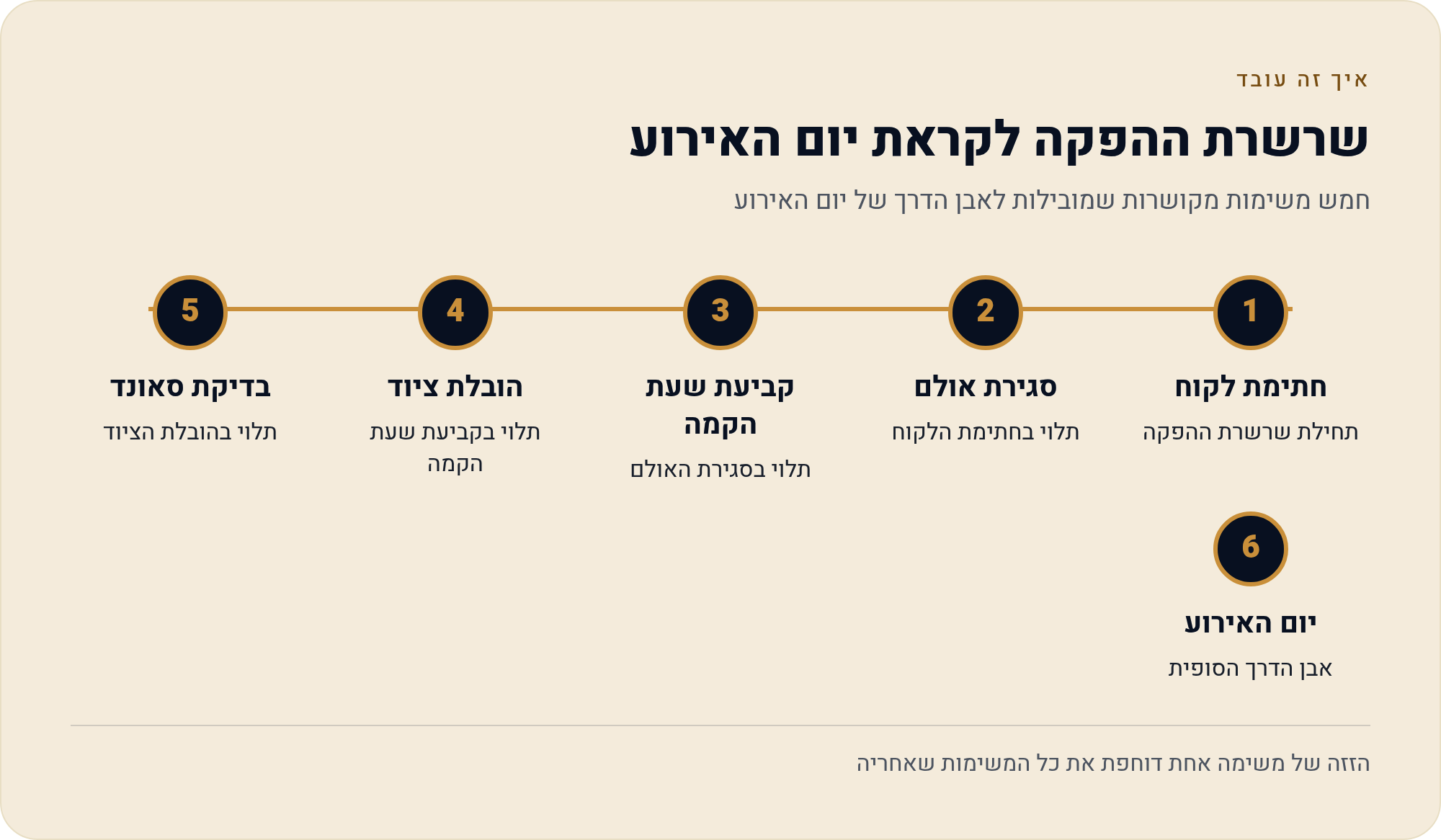

בהפקת אירועים השרשרת כמעט תמיד נראית אותו דבר: חתימת הלקוח מאפשרת לסגור אולם, סגירת אולם מאפשרת לקבוע שעת הקמה, שעת ההקמה קובעת מתי מגיעה ההובלה, ההובלה קובעת מתי אפשר לעשות בדיקת סאונד. חמש חוליות. כשהלקוח מזיז את שעת ההגעה, אתה מזיז חוליה אחת והשאר נגררות אחריה.
מה שלא זז חשוב לא פחות. יום האירוע הוא אבן דרך — נקודה קבועה בציר הזמן, לא משימה שנגזרת ממשהו. גם ההפך נכון: משימות שכפופות לגורם חיצוני ולא לשרשרת הפנימית שלך לא צריכות תלות. אישור מהאולם, רישוי, אספקה מיובאת — כל אלה תאריכים שאתה מקבל, לא תאריכים שאתה מחשב.

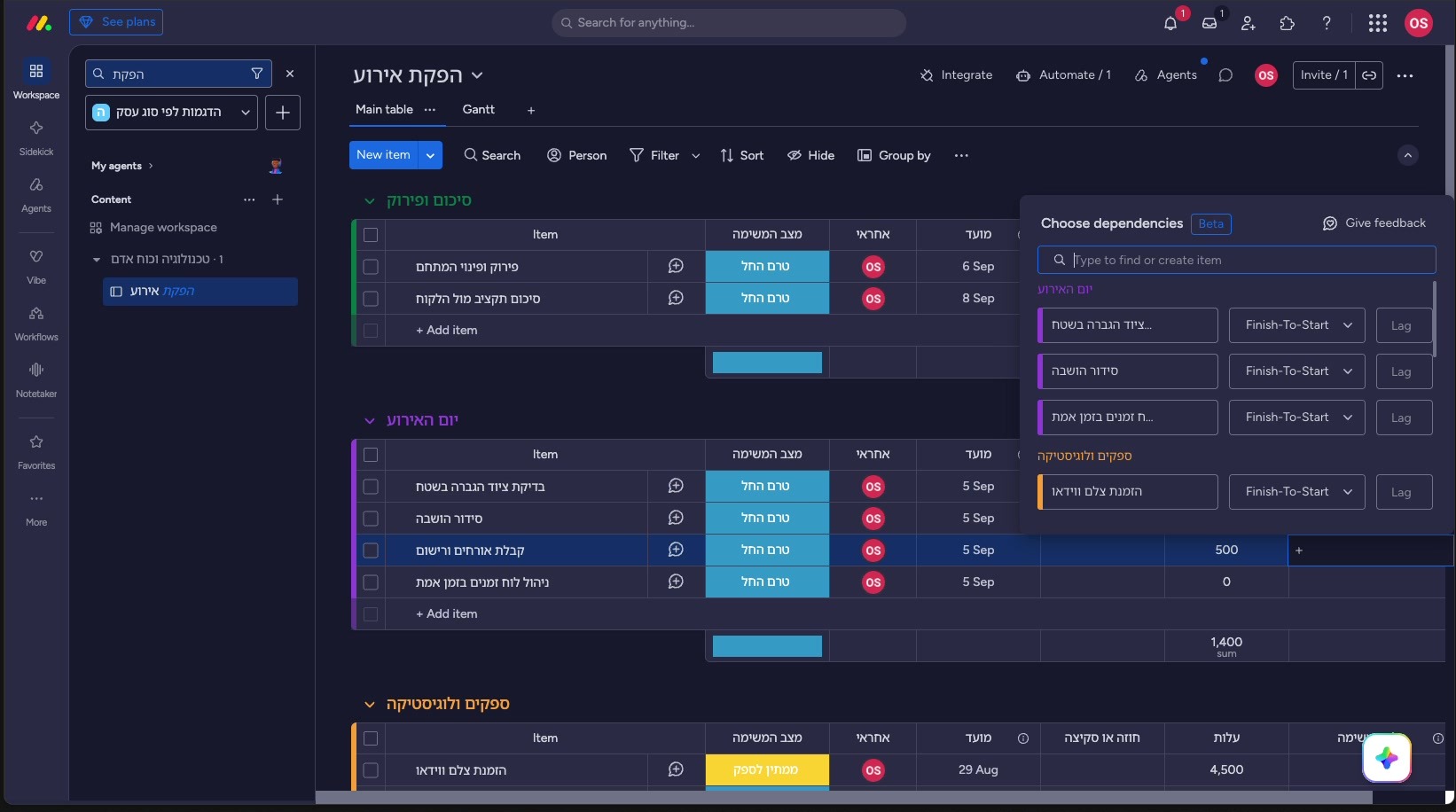

איך בדיוק מגדירים את התלות, מה ההבדל בין סוגי הקישור ואיך מכוונים את התנהגות ההזזה — כל זה מוסבר בעמוד «כשמשימה אחת מזיזה את כל השאר — ציר-זמן, תלויות ותצוגת גאנט» במדריך מאנדיי הקיים באתר, ואין טעם לחזור עליו כאן. מה שחשוב לעמוד הזה הוא ההחלטה העסקית: איזו חוליה תלויה באיזו, ומה מוגדר כקבוע.
התצוגה — Gantt, ויום האירוע כנקודה שאי אפשר להזיז אותה

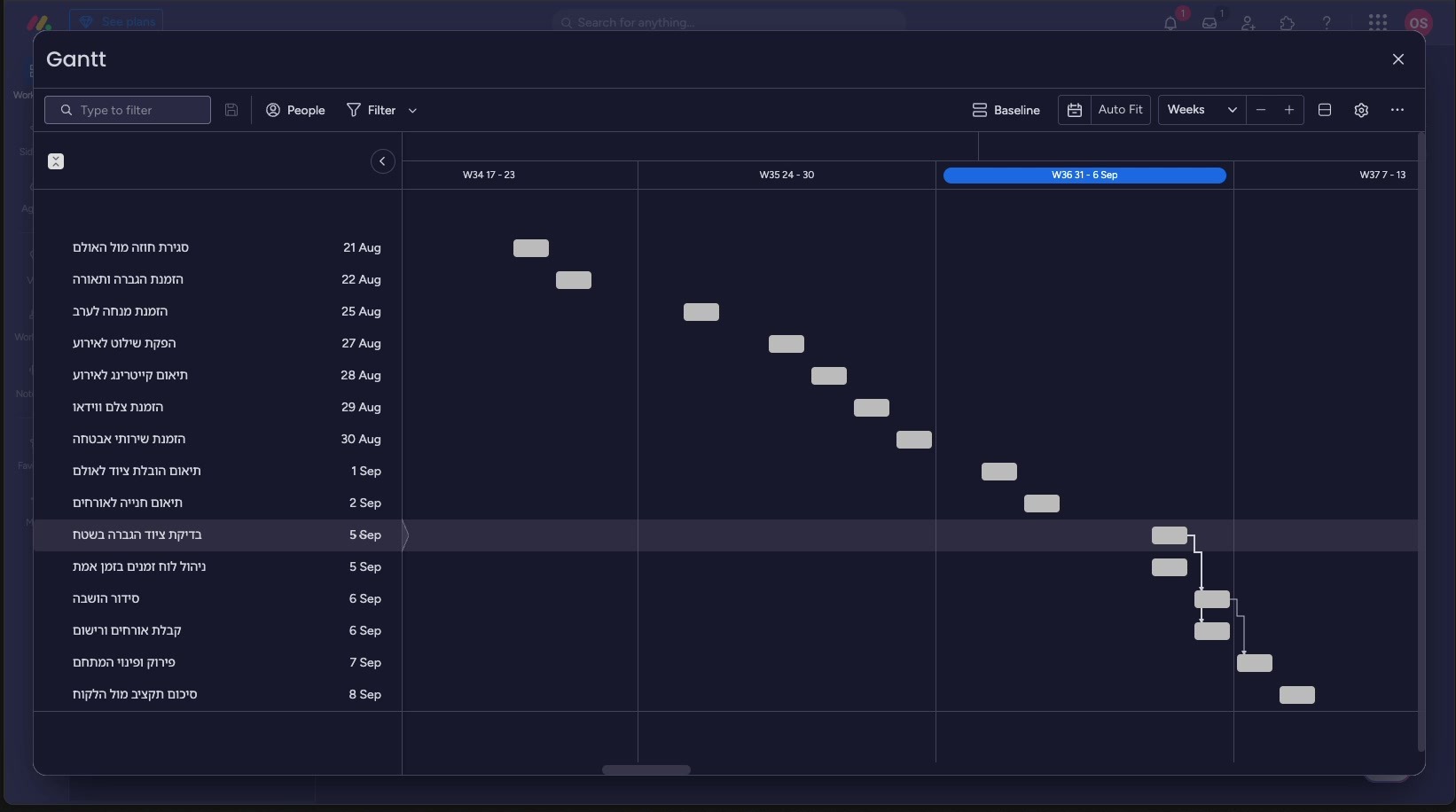

אותו לוח בדיוק, באותם נתונים, נראה אחרת בתצוגת Gantt: כל משימה היא פס על ציר זמן, התלויות הן קווים שמחברים בין הפסים, ואבן הדרך היא סימן בודד. זו התצוגה הנכונה למפיק אירועים משתי סיבות.

הראשונה: הפקה נמדדת לאחור. אתה לא שואל "מתי נספיק לסגור סאונד" אלא "כמה זמן לפני האירוע חייבים לסגור סאונד". בתצוגה שבה יום האירוע הוא נקודה בקצה, המרחק בין כל משימה לבין הנקודה הזאת נהיה גלוי, וצפיפות של פסים בשלושת הימים האחרונים מסמנת בעיה לפני שהיא קורית.
השנייה: כשמשהו זז, אתה רואה את ההזזה כתנועה של קווים ולא כמספרים בטבלה. הלקוח שאל בטלפון האם אפשר להוסיף עוד שלושים דקות לקבלת הפנים, ואתה רואה מיד אילו שלושה פסים נדחפים קדימה ואיזה מהם כבר נוגע ביום האירוע. זו התשובה שאתה נותן בטלפון, לא אחרי שעה של חישובים. מספרים להמחשה בלבד.
מה עוד תצוגת ציר הזמן יודעת לעשות ואיך מכוונים אותה — מפורט בעמוד ציר-הזמן והגאנט במדריך הקיים. כאן די בהחלטה אחת: זו תצוגת ברירת המחדל שאתה פותח כשלקוח או ספק שואל שאלה על מועדים.
האוטומציה האחת — כשמשימה נסגרת, מי מקבל את הבאה
אוטומציה במאנדיי היא כלל שהמערכת מריצה במקומך: כשקורה דבר מסוים, בצע פעולה מסוימת. אפשר לבנות עשרים כללים ביום הראשון, וזו טעות נפוצה — הצוות מוצף בהתראות, אף אחד לא מבין למה קרה מה שקרה, וכעבור שבועיים מכבים הכול.

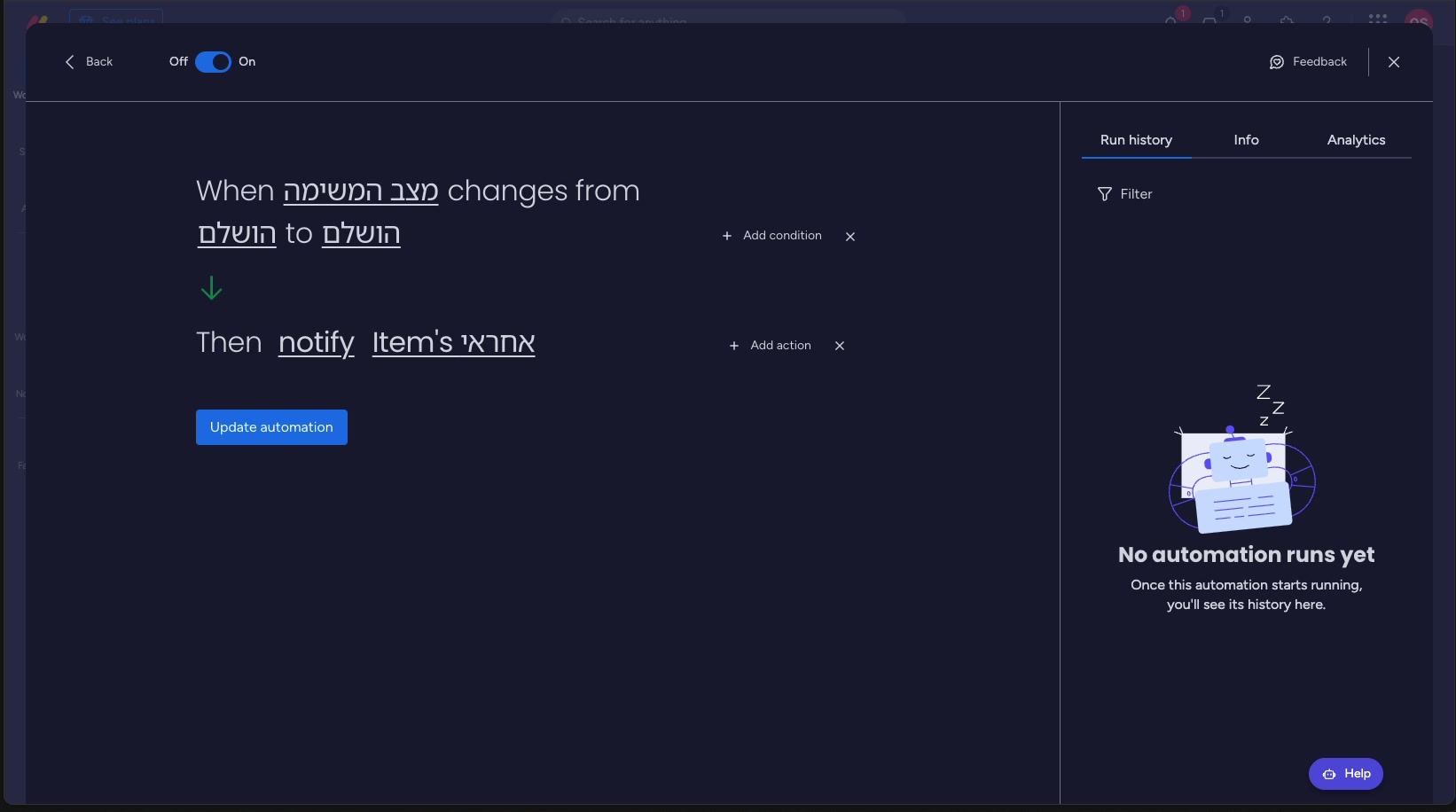

בהפקת אירועים יש מתכון אחד שמצדיק את עצמו מהיום הראשון: כשמשימה מגיעה לסטטוס סגור, המשימה שתלויה בה עוברת לסטטוס פתוח ומשויכת לאחראי שלה. הסיבה פשוטה — בהפקה, כישלון ההעברה הוא כישלון התהליך. הצלם אישר, אבל אף אחד לא ידע שעכשיו תורו של מי שמזמין את ההובלה. הודעת "סגרנו את הצלם" נבלעה בקבוצה של שלושים הודעות, והמשימה הבאה יושבת ומחכה שמישהו יבחין בה.

שים לב: אוטומציה נשענת על שדות שמישהו ממלא. אם עמודת האחראי ריקה או שהסטטוס לא מתעדכן, שום כלל לא ירוץ. זו הסיבה שהמשמעת הכי חשובה בלוח הפקה היא לא בניית מבנה מתוחכם אלא הרגל פשוט: כשגמרת משהו, סמן שגמרת.
איפה זה נשבר — כשכל אירוע חדש נבנה מאפס
הכשל הכי שכיח בחברות הפקה קטנות הוא לא כשל בכלי. הלוח הראשון נבנה יפה, האירוע עובר בהצלחה, ואז מגיע האירוע הבא ומישהו פותח לוח חדש וריק. חלק מהשלבים נזכרים, חלק לא. השלב ששכחו הוא בדיוק זה שנשכח גם באירוע הקודם, כי הוא לא נמצא בזיכרון של אף אחד — הוא היה כתוב בלוח.

התשובה היא תבנית: אחרי האירוע הראשון שרץ מהתחלה ועד הסוף, שומרים את הלוח כתבנית לשימוש חוזר, עם שם ברור בעברית — "הפקת חתונה", "הפקת כנס יום אחד". בפעם הבאה פותחים את התבנית, מחליפים שמות ספקים ותאריכים, ומתחילים משלב עשרים במקום משלב אפס. מאנדיי מציעה גם ספרייה של תבניות מוכנות, ומי שרוצה להתחיל משם ולא מדף ריק ימצא הסבר בעמוד «תבניות מוכנות (Templates) ב-monday — התחלה מהירה» במדריך הקיים.
התבנית היא גם המקום שבו נשמר הלקח. סיכום פנימי אחרי אירוע שנשאר כהודעה בקבוצה נעלם; אותו לקח שנכנס כשורה חדשה בתבנית — "לבדוק גישה למשאית עד השעה שמונה" — חוזר אליך בכל אירוע הבא, בלי שתצטרך לזכור אותו.
שאלת התוכנית — מה צריך להכריע לפני שמשלמים על מושבים
לא נקבע כאן מה כלול איפה ומה עולה כמה — זה משתנה ואין טעם לצלם אותו לתוך עמוד. מה שכן שווה לעשות לפני שנכנסים לעמוד התמחור הוא לענות לעצמך על ארבע שאלות, כי הן אלה שקובעות מה אתה בכלל מחפש שם.
- כמה אנשים באמת צריכים להיכנס וללחוץ — לעומת כמה אנשים צריכים רק לקבל עדכון או לראות מסך.
- האם הפרילנסרים והספקים החיצוניים שלך צריכים גישה ללוח, או שמספיק להם קובץ, קישור צפייה או הודעה.
- אילו יכולות הן תנאי סף עבורך — במקרה של הפקה, ציר זמן ותלויות ואוטומציה הם הליבה, וכל השאר נחמד.
- כמה אירועים במקביל אתה מריץ ריאלית — עסק שמריץ שני אירועים בחודש צריך משהו אחר מעסק שמריץ עשרה. מספרים להמחשה בלבד.
עם ארבע התשובות האלה ביד, את הפרטים המדויקים — מה כלול, איך נספרים המשתמשים ומה המחיר בפועל — בדוק בעמוד התוכניות הרשמי של מאנדיי ↗. לגבי אופן החיוב, המע"מ והרישום החשבונאי בישראל — זו שאלה לרואה החשבון שלך ולאתר רשות המסים, לא לעמוד הזה.
מה זה אומר עליך — שלושה צעדים לשבוע הקרוב
- יום ראשון — בנה לוח אחד לאירוע הקרוב שלך לא לכל האירועים, לא לוח כללי לחברה. אירוע אחד, חמש קבוצות לפי שלב, וחמש העמודות: Status, People, Date, Files, Numbers. מלא אותו מהזיכרון ומהצ׳אטים הקיימים — זה ייקח פחות זמן ממה שנדמה לך.
- אמצע השבוע — הגדר את שרשרת התלויות עבור על הלוח ושאל בכל שורה: המשימה הזאת נגזרת ממשהו קודם, או שהיא תאריך שקיבלת מבחוץ. סמן את יום האירוע כאבן דרך, וחבר רק את מה שבאמת סיבתי. אז פתח את תצוגת ה-Gantt וראה איך זה נראה מהצד.
- סוף השבוע — הפעל מתכון אחד ושמור תבנית את המתכון שמעביר את המשימה הבאה לאחראי שלה כשהקודמת נסגרת, ואת הלוח כתבנית עם שם בעברית. מכאן, האירוע הבא שלך מתחיל מהעתקה ולא מדף חדש. ואותה דחייה של חצי שעה שפתחה את העמוד הופכת לעדכון אחד בלוח, במקום שבע הודעות בוואטסאפ.
המדריך הזה הוא חלק מסדרה על מאנדיי לפי סוג עסק. לוח שמנהל מועדי מסירה מול לקוח — נושא קרוב אבל לא זהה — מכוסה בעמוד «לוח הפרויקטים — להבטיח ללקוח תאריך שאתה יכול לעמוד בו» במדריך מאנדיי הקיים באתר. לחזרה לעמוד האב של הסדרה: מאנדיי לפי סוג עסק — עמוד האב.
מקורות
- monday.com Support — The Dashboards
- monday.com Support — Get started with monday automations
- monday.com Support — My Work
- monday.com Support — Getting started with workspaces
- monday.com Support — Multiple levels of subitems
- monday.com Support — Plans and pricing
- monday.com Community — בקשת תמיכה מלאה בכיווניות מימין לשמאל
נכון ל-28/08/2026.
