בחלק הזה
קח יבואן קטן מאזור התעשייה בחולון — נניח שלושה עובדים במשרד ושניים במחסן, מייבא ציוד נלווה מכמה ספקים בסין ובאיטליה ומפיץ לחנויות בארץ. הבוקר שלו מתחיל בשאלה אחת חוזרת מלקוח: "מתי זה מגיע?". התשובה קיימת — היא פשוט שוכבת איפשהו בין שרשור וואטסאפ עם סוכן הספק, מייל עם אישור הזמנה, וגיליון אקסל שמישהו עדכן בפעם האחרונה לפני שבועיים. הבעיה היא לא חוסר מידע, אלא שהמידע מפוזר בין שלושה מקומות שאף אחד מהם לא יודע על קיומו של האחר. מערכת לניהול יבוא והפצה בהקשר של עסק בגודל הזה היא לא ERP ענק — היא לוח אחד שבו כל הזמנה שפתחת מול ספק יושבת בשורה אחת, ואתה רואה איפה היא נמצאת בלי לחפש.
בקצרה
- שורה = הזמנה. לא מוצר, לא לקוח, לא משלוח — הזמנת ספק אחת שפתחת.
- שש עמודות מספיקות ליום הראשון: סטטוס, ספק, כמות, תאריך יעד, ציר-זמן וקבצים.
- הצבע הוא הממשק. המחסן והמכירות מסתכלים על אותו מסך ומבינים בלי להקליק.
- אוטומציה אחת ביום הראשון, לא עשר: כשההזמנה מסומנת "יצא מהספק" — המחסן מקבל התראה.
- הלוח נשבר כשמשלוח מתפצל. יש לזה פתרון פשוט בתוך הלוח, וגבול שממנו והלאה צריך מערכת מלאי ייעודית.

לפני שבונים לוח — למי הוא מתאים ומתי הוא לא
הלוח שנתאר כאן עובד טוב ליבואן שמנהל עשרות הזמנות ספק פתוחות במקביל — לא אלפי מק"טים. אם הפריט שמעניין אותך הוא ההזמנה ("ההזמנה מאיטליה, 400 יחידות, יוצאת בסוף החודש"), אתה במקום הנכון. אם הפריט שמעניין אותך הוא המק"ט — כמה יחידות מדגם מסוים יש עכשיו במדף, מה נמכר אתמול, ומתי צריך להזמין שוב אוטומטית — זו כבר שאלה של ניהול מלאי, ומאנדיי אינה תוכנת מלאי עם ספירה רציפה וניכוי אוטומטי במכירה.

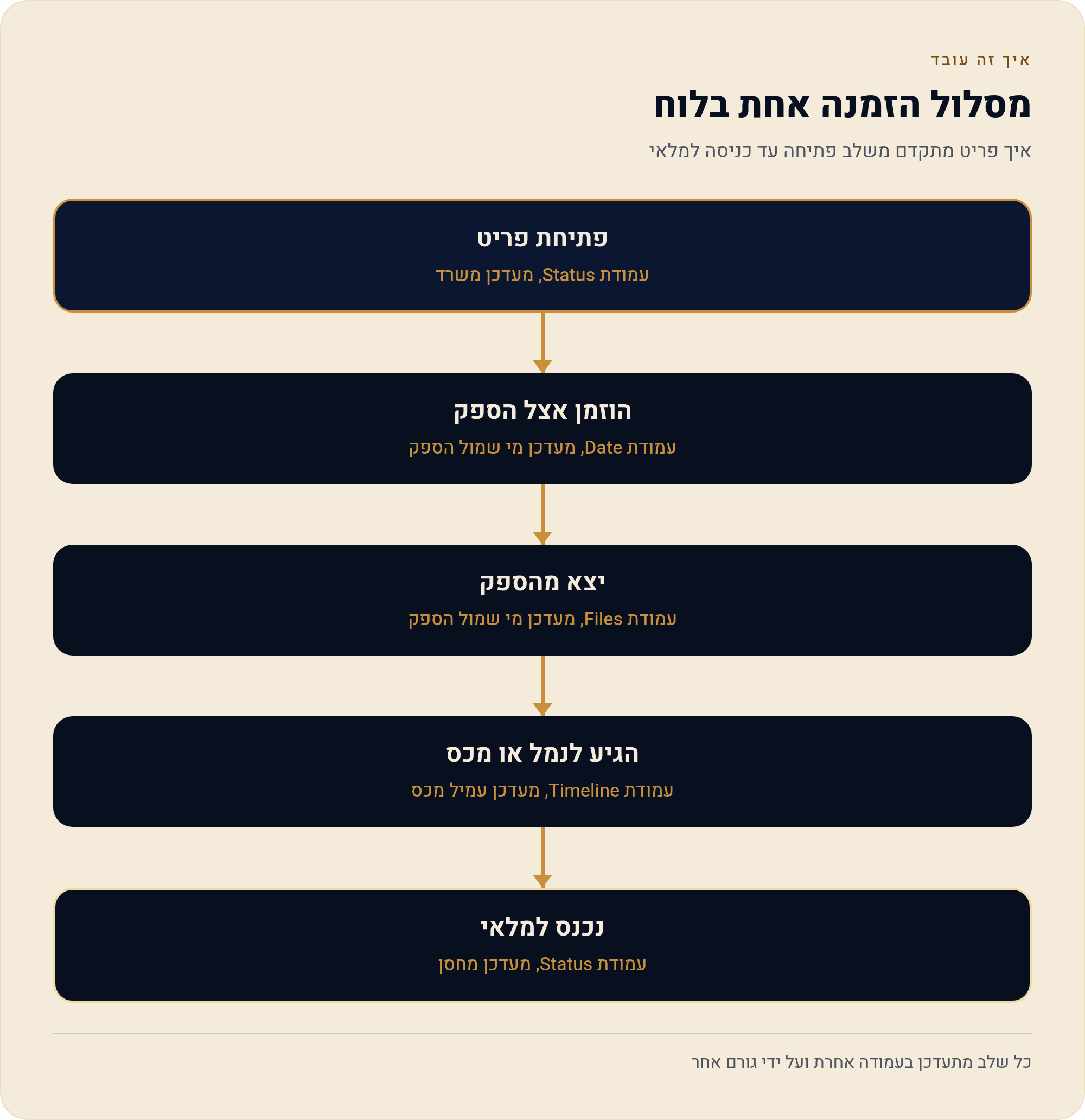

ההבחנה הזו חשובה כי היא קובעת מה לא ננסה לדחוף ללוח. הלוח מנהל מסלול, לא כמות במדף. ברגע שהסחורה נכנסה למחסן ונרשמה, תפקיד השורה נגמר — היא עוברת לארכיון או לקבוצת "הושלם", וממשיכים.

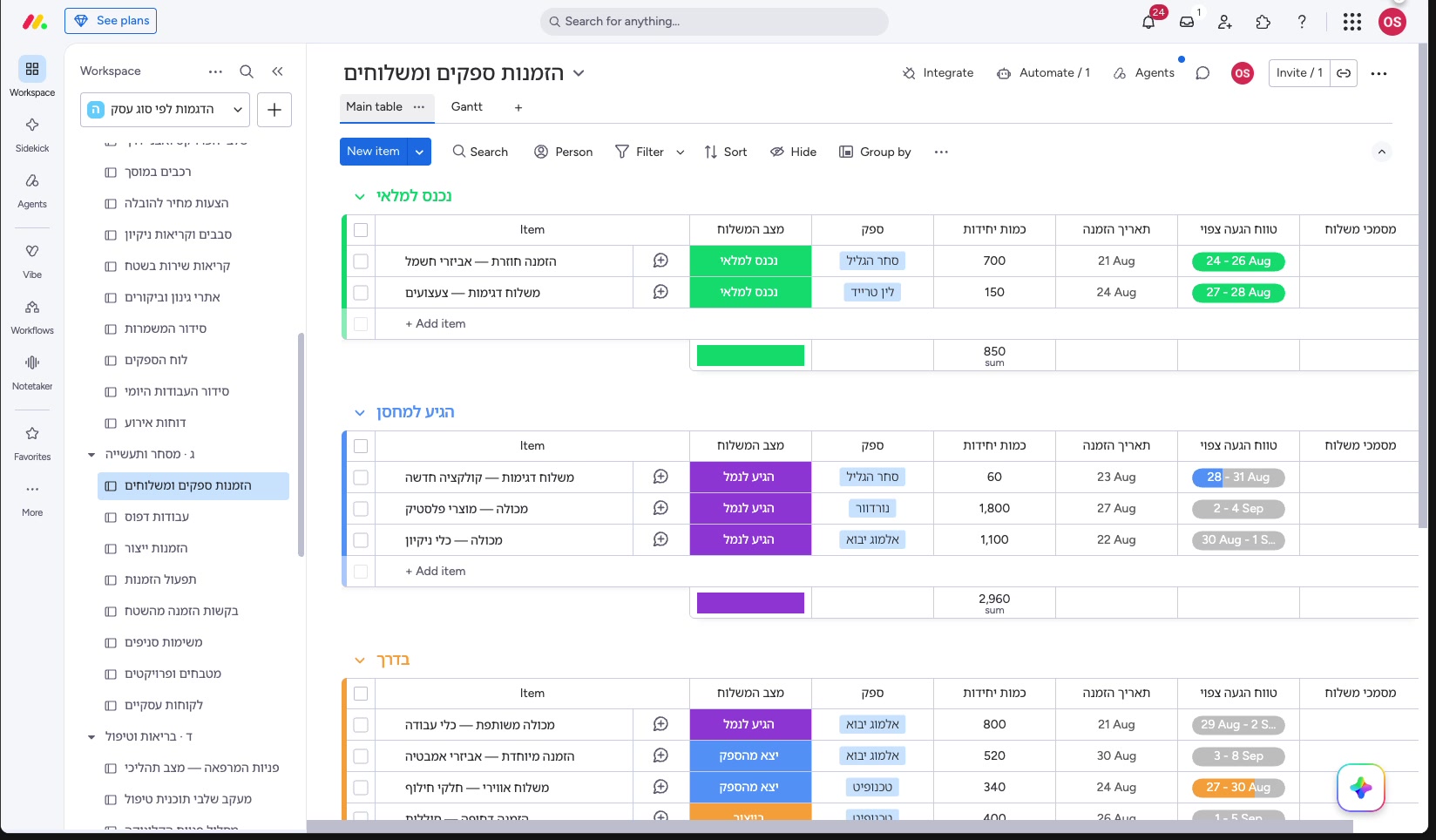

הלוח האחד: שורה לכל הזמנת ספק ושש עמודות
הפיתוי הראשון של כל מי שעובר מאקסל הוא להעתיק את כל 22 העמודות מהגיליון. אל תעשה את זה. גיליון עם 22 עמודות אף אחד לא מסתכל עליו, וזו בדיוק הסיבה שהוא לא מעודכן. תתחיל בשש עמודות שמכסות את השאלה "איפה זה עומד", והוסף רק כשמישהו באמת ביקש.
- Status — עמודת המצב. ארבעה עד חמישה מצבי מסלול בעברית, כל אחד בצבע משלו: הוזמן אצל הספק · בייצור · יצא מהספק · הגיע לנמל/מכס · נכנס למלאי — ולידם מצב-בעיה אחד: עיכוב / תקוע. זו העמודה היחידה שמישהו באמת קורא במבט חטוף.
- Dropdown — שם הספק, מתוך רשימה סגורה. רשימה סגורה ולא טקסט חופשי, כי "Shenzhen Ltd" ו"שנזן" ו"שנזן בעמ" הם שלושה ספקים שונים בעיני כל סינון שתעשה אחר כך.
- Numbers — כמות יחידות בהזמנה. עמודה מספרית ולא טקסט, כדי שתוכל לסכם קבוצה ולראות כמה יחידות סה"כ בדרך אליך החודש.
- Date — תאריך היעד להגעה, כפי שהספק מסר. זה התאריך שאתה מוסר ללקוח, וזה גם התאריך שכשהוא עובר בלי שהסטטוס זז — משהו נשרף.
- Timeline — טווח: מיום ההזמנה עד ההגעה הצפויה. זו העמודה שמאפשרת אחר כך לראות את כל ההזמנות על ציר אחד ולהבין מה חופף למה.
- Files — אישור ההזמנה, חשבונית הספק, שטר המטען. הקובץ יושב על השורה, לא בתיקייה במחשב של מישהו.

שים לב לסדר: הסטטוס יושב ראשון אחרי שם הפריט, כי הוא העמודה שנקראת הכי הרבה ומתעדכנת הכי הרבה. שם הפריט עצמו צריך להיות משהו שאדם מזהה בשנייה — לא מספר הזמנה פנימי אלא משהו כמו "מדפים מתכת · ספק איטליה · מרץ". מספר ההזמנה הרשמי יכול לשבת בעמודת טקסט נוספת אם אתה באמת צריך אותו לצורך התכתבות.
הצבעים שאומרים איפה כל משלוח עומד בלי לפתוח אף פריט
הערך האמיתי של עמודת הסטטוס אינו במידע שהיא מכילה אלא בכך שהיא נקראת מרחוק. כשמנהל המחסן מסתכל על המסך, הוא לא קורא מילים — הוא רואה כמה שורות ירוקות וכמה כתומות. לכן שני כללים על הצבעים.
הראשון: ארבעה עד חמישה מצבים, לא תשעה. כל מצב שנוסף מוריד את היכולת להבחין בין הצבעים במבט חטוף, ובעיקר — כל מצב שנוסף הוא עוד רגע שבו מישהו צריך להחליט אם ההזמנה כבר "בדרך" או עדיין "בייצור", וההתלבטות הזו היא מה שגורם לאנשים להפסיק לעדכן. השני: מצב אחד לפחות חייב להיות מצב-בעיה — משהו כמו "תקוע במכס" או "עיכוב אצל הספק". בלי מצב כזה, הזמנה שנתקעה נשארת בצבע של "הכל בסדר" ואף אחד לא רואה אותה.
| מצב בעמודת הסטטוס | מי מעדכן אותו | מה זה אומר לצד השני |
|---|---|---|
| הוזמן אצל הספק | מי שפתח את ההזמנה | מכירות: אל תבטיח תאריך עדיין |
| בייצור | מי שמדבר עם הספק | מכירות: אפשר למסור טווח |
| יצא מהספק | מי שקיבל את שטר המטען | מחסן: תתחיל לפנות מקום |
| הגיע לנמל / מכס | עמיל המכס או מי שמולו | הנהלה: מתקרב תשלום |
| עיכוב / תקוע | כל אחד שגילה | כולם: זו השורה שמטפלים בה היום |
| נכנס למלאי | מחסן | מכירות: אפשר למכור |
שים לב שהעמודה האחרונה בטבלה — "מה זה אומר לצד השני" — היא הדבר החשוב באמת. סטטוס אינו תיעוד — הוא הודעה. כל מצב קיים כי מישהו אחר בעסק צריך לעשות משהו כשהוא מופיע. אם יש לך מצב שאף אחד לא עושה איתו כלום, מחק אותו.
האוטומציה האחת שכדאי להפעיל כבר ביום הראשון

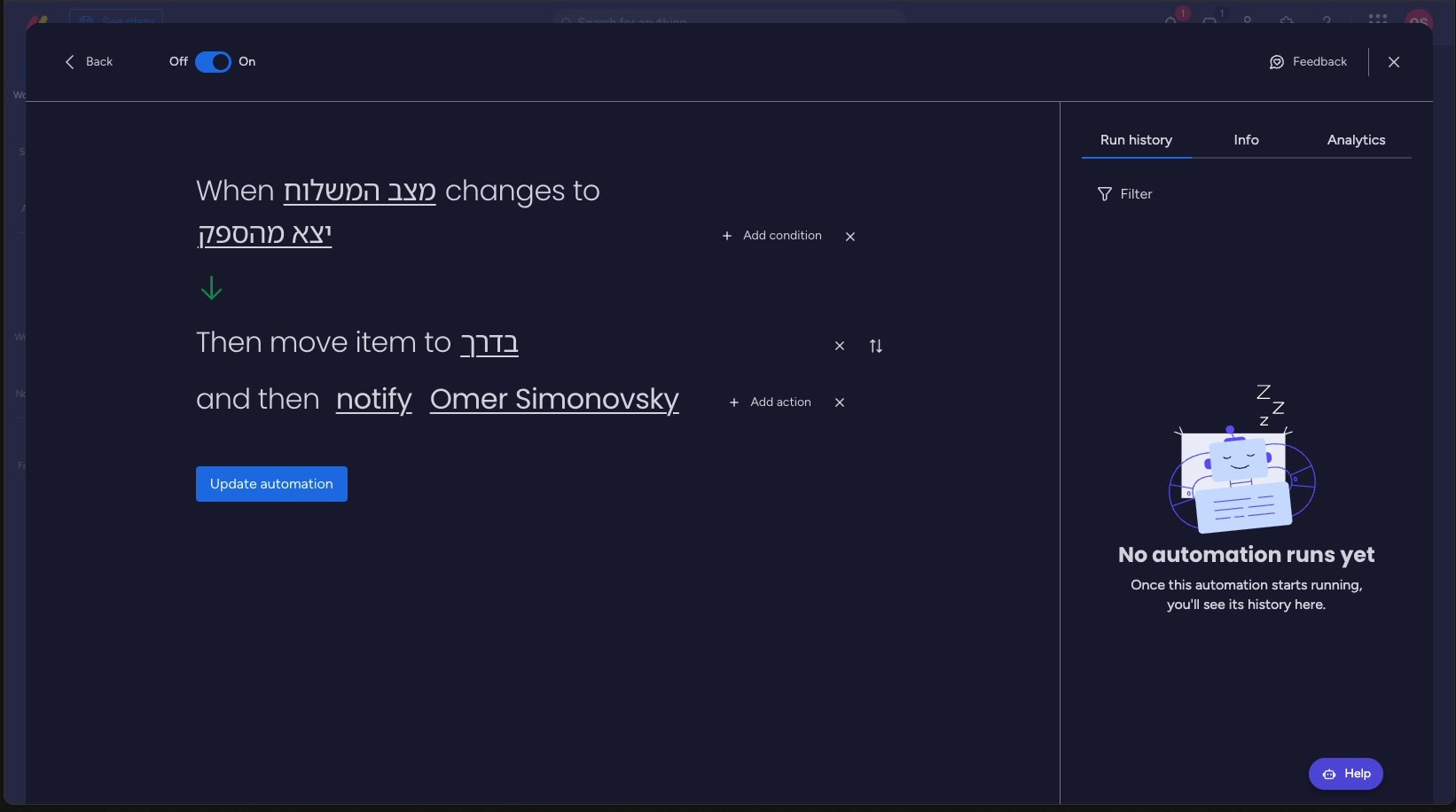

ההמלצה כאן היא ממוקדת בכוונה: מתכון אחד, לא עשרה. המתכון הוא שינוי בעמודת הסטטוס מפעיל התראה לאדם קבוע — כשההזמנה מסומנת "יצא מהספק", מנהל המחסן מקבל הודעה. אם אתה רוצה גם שההזמנה תקפוץ אוטומטית לקבוצה אחרת בלוח ("בדרך" במקום "פתוח אצל הספק"), זה אותו סוג מתכון עם פעולה נוספת.
למה דווקא זה, ולא התראה על איחור או תזכורת לתשלום? כי זו הנקודה בתהליך שבה המידע נמצא אצל אדם אחד והצורך בו נמצא אצל אדם אחר. במשרד יודעים שהמשלוח יצא; במחסן צריכים לדעת שבעוד שבועיים-שלושה (לדוגמה) מגיע ארגז שצריך לו מקום. בלי אוטומציה, הגשר בין השניים הוא הודעת וואטסאפ שמישהו זוכר לשלוח — בדיוק המנגנון שבאנו להחליף. כל מתכון נוסף שתוסיף לפני שהמתכון הזה עובד בפועל שבועיים, רק יגדיל את הרעש.

מרכז האוטומציות של הלוח הוא המקום שממנו מפעילים את המתכון, ומאנדיי מציעה שם תבניות מוכנות לסוג הזה בדיוק. אם אתה רוצה להבין לעומק איך המתכונים בנויים ואיך מנהלים אותם, זה כבר נושא בפני עצמו — מרכז האוטומציות של מאנדיי מכסה אותו בתיעוד הרשמי.
התצוגה שמסדרת את כל ההזמנות על ציר-זמן אחד

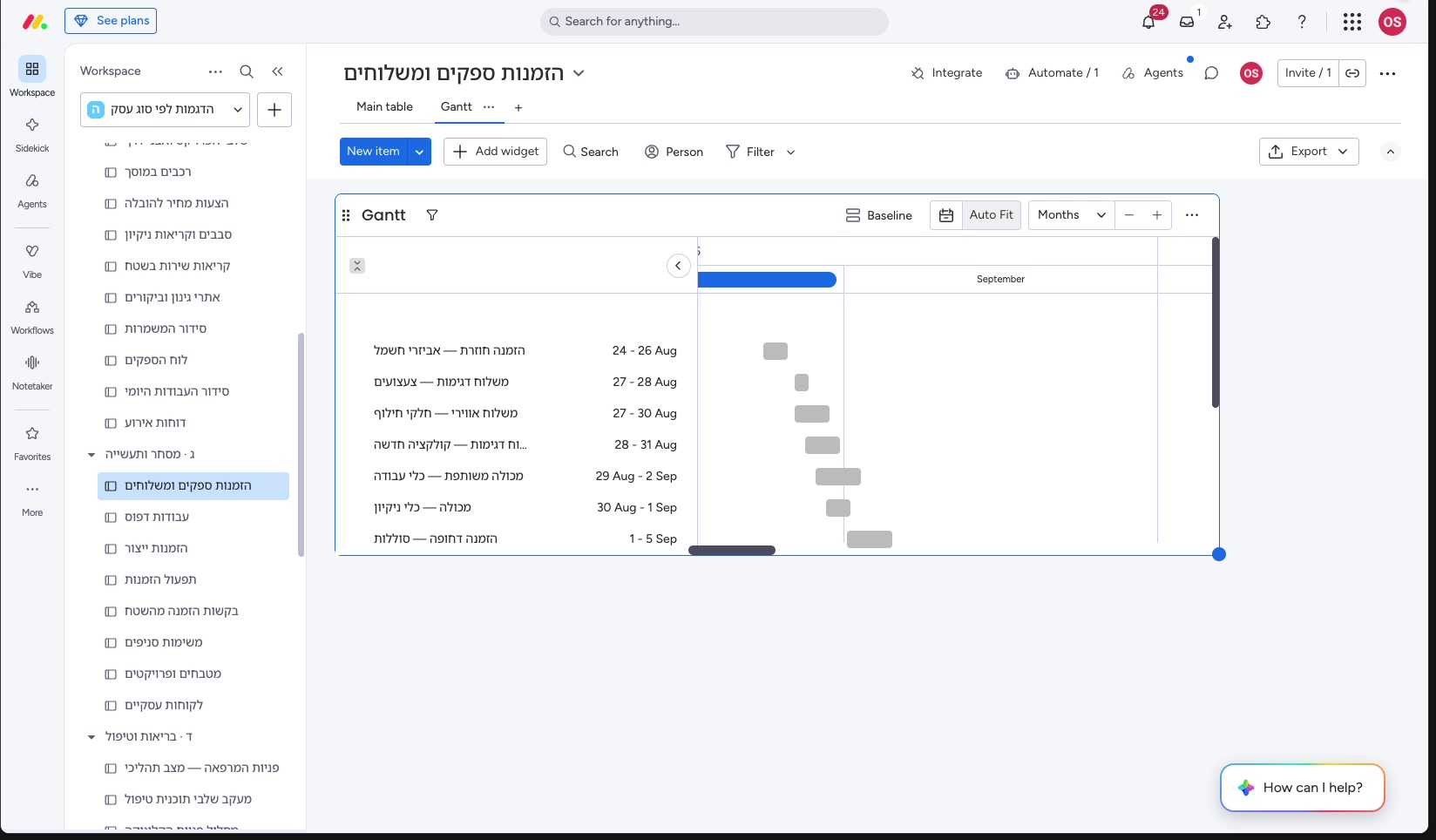

בטבלה אתה רואה הזמנות. בציר-זמן אתה רואה עומס. וזה שני דברים שונים לגמרי אצל יבואן. הטבלה תגיד לך שיש לך שבע הזמנות פתוחות; תצוגת גאנט תגיד לך ששלוש מהן צפויות להגיע באותו שבוע, כלומר שבוע אחד שבו המחסן צריך לקלוט שלוש הגעות ולשלם שלושה תשלומים.
ההבחנה בין Timeline לGantt מבלבלת הרבה אנשים: Timeline הוא העמודה — סוג השדה שמכיל טווח תאריכים בשורה. Gantt היא התצוגה — הדרך להסתכל על כל השורות בלוח כשהן פרושות על ציר זמן, כשהמקור לפריסה הוא בדיוק אותה עמודת Timeline. בלי העמודה אין מה לצייר; לכן העמודה נכנסה כבר לשש הבסיסיות.
מה רואים שם בפועל: פס לכל הזמנה שמתחיל ביום שפתחת אותה ומסתיים בהגעה הצפויה, כשהפסים מסודרים זה מתחת לזה. חפיפה בין פסים היא הדבר שאתה מחפש. אצל יבואן שמייבא משני ספקים עם זמני אספקה שונים, החפיפה היא לרוב לא מתוכננת — היא תוצאה של שתי הזמנות שנפתחו בהפרש של חודש אצל ספקים עם זמני ייצור שונים, ורק בציר-זמן זה נראה לעין. אם אתה רוצה להעמיק בתצוגה עצמה, בתלויות בין פריטים ובמה עוד היא יודעת, יש לכך עמוד ייעודי במדריך מאנדיי הקיים באתר — «כשמשימה אחת מזיזה את כל השאר — ציר-זמן, תלויות ותצוגת גאנט».

שימוש נוסף שמאוד עוזר ליבואן: ציר-הזמן הוא גם התשובה הכנה ללקוח. במקום "אני חושב שזה בעוד שבועיים", אתה מסתכל על הפס ורואה איפה הוא נגמר. אם הוא נגמר בשבוע שבו כבר יש שתי הגעות אחרות, אתה יודע להוסיף מרווח בתשובה שלך. התאריך שאתה מוסר ללקוח צריך לצאת מהלוח, לא מהזיכרון — וזה ההבדל בין עסק שנתפס אמין לעסק שכל הבטחה שלו נסגרת בהתנצלות.
איפה זה נשבר: כשמשלוח אחד מתפצל לשתי הגעות
זה הרגע שבו כל לוח יבוא פשוט מתחיל לחרוק, וכדאי לדעת עליו מראש. נניח שהזמנת אצל הספק 500 יחידות, והספק מודיע שהוא שולח 300 עכשיו ו-200 בעוד חודש. עכשיו יש לך שורה אחת עם סטטוס אחד, תאריך אחד וטווח אחד — שמתארת שני אירועים נפרדים לחלוטין. אם תסמן "יצא מהספק", המחסן יחשב שמגיעות 500. אם לא תסמן, אף אחד לא ידע ש-300 בדרך.
שלוש דרכים לטפל בזה, לפי סדר הסיבוכיות:
- לפצל לשתי שורות. "מדפים · ספק איטליה · משלוח 1 מתוך 2" ו"משלוח 2 מתוך 2". פשוט, כל שורה מנהלת את עצמה, וכל אחת מקבלת סטטוס ותאריך משלה. החיסרון: אתה מאבד את הקשר בין השתיים בעין, אלא אם תשמור על שיטת שמות עקבית.
- תת-פריטים מתחת להזמנה. ההזמנה נשארת שורה אחת, ומתחתיה שני תת-פריטים — משלוח א' ומשלוח ב' — כל אחד עם תאריך וכמות משלו. זה שומר על התמונה "הזמנה אחת" ברמה העליונה ופותח פנימה לפירוט. מתאים ליבואן שאצלו פיצול הוא דבר קבוע ולא חריג.
- לוח משלוחים נפרד. לוח "הזמנות" ולוח "משלוחים" מקושרים ביניהם, כשלהזמנה אחת יכולים להיות מקושרים כמה משלוחים. זו הגרסה הנכונה כשרוב ההזמנות מתפצלות — אבל היא כבר שתי מערכות לתחזק, וזה כנראה לא המקום להתחיל בו.

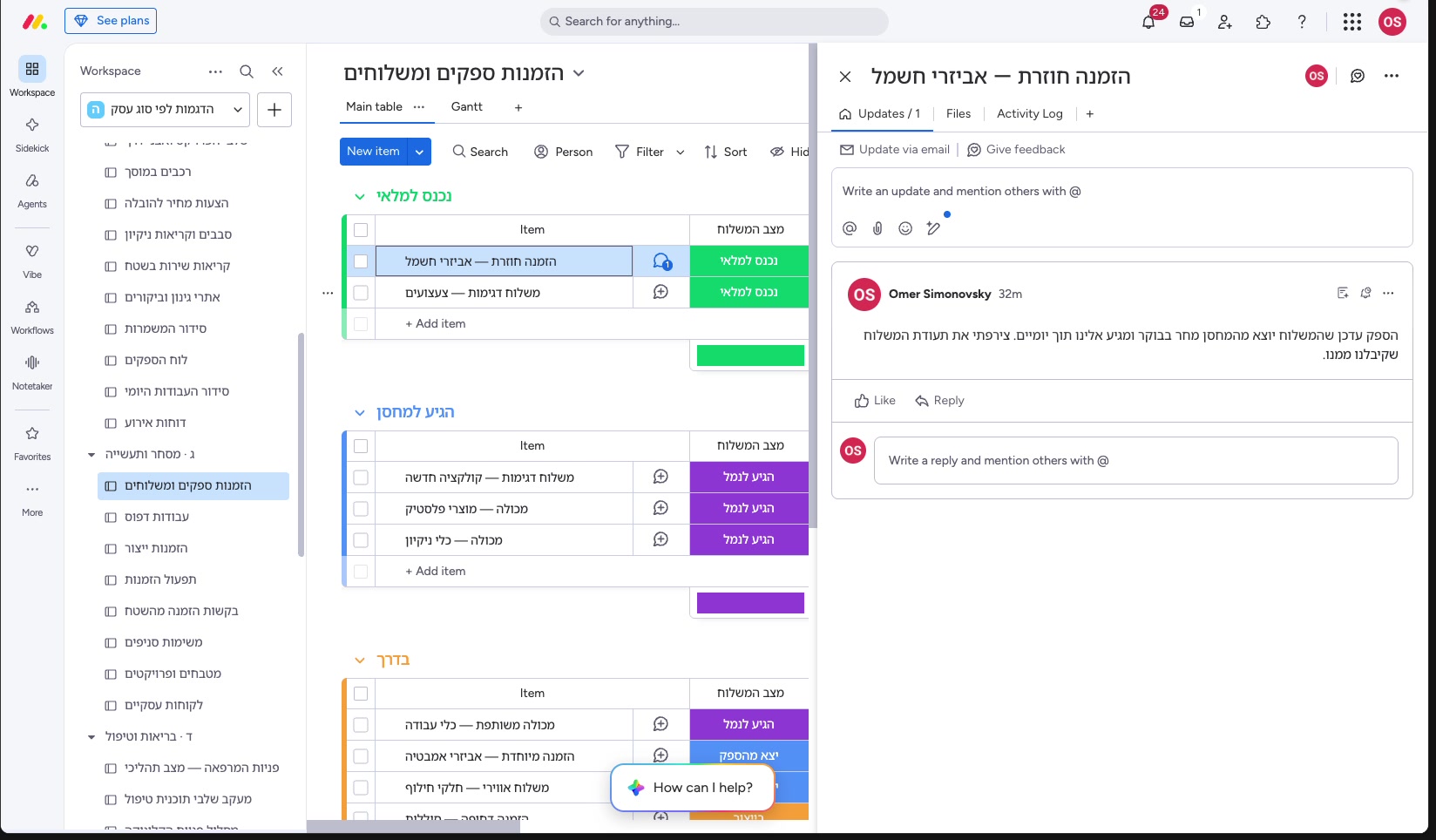

נקודת שבירה שנייה, קטנה יותר אבל מעצבנת לא פחות: ההתכתבות על ההזמנה. הספק שלח מייל עם עדכון, מישהו העביר צילום מסך בוואטסאפ, ומנהל המחסן שאל שאלה. אם כל זה לא יושב על הפריט עצמו — חזרת לנקודת ההתחלה. לכל פריט במאנדיי יש אזור עדכונים משלו, וזה המקום שבו ההתכתבות על ההזמנה הספציפית הזו צריכה לחיות. הכלל הפשוט: אם נאמר משהו על הזמנה, זה נכתב על השורה של אותה הזמנה.

מה עם התשלומים לספק ואיזו תוכנית העסק הזה צריך
שאלה שעולה מיד: למה אין עמודת "שולם / לא שולם" בשש הבסיסיות. התשובה היא שהיא שייכת ללוח אחר. אצל יבואן, מחזור התשלום לספק הוא לרוב תהליך נפרד מהמסלול הפיזי של הסחורה — מקדמה בהזמנה, יתרה לפני שילוח, ותשלום למכס ולעמיל בהגעה. לערבב את זה בלוח ההזמנות אומר שגם מנהל המחסן רואה סכומים, וגם שאתה עומס את הלוח שכולם מסתכלים עליו במידע שרוב האנשים לא צריכים. במדריך מאנדיי הקיים באתר יש עמוד שמוקדש בדיוק לזה — «לוח הספקים והתשלומים — מתי הכסף באמת יוצא ונכנס» — והוא המקום הנכון לבנות את הצד הכספי. הקשר בין השניים יכול להיות פשוט: אותו שם הזמנה בשני הלוחות, או קישור בין הפריטים.
לגבי החשבונית שאתה מקבל מהספק ומה עושים איתה מבחינת דיווח בישראל — זו שאלה של רואה החשבון שלך ושל אתר רשות המסים, לא של לוח מאנדיי. הלוח מחזיק את הקובץ; ההחלטה מה עושים איתו נעשית במקום אחר.
ולגבי התוכנית עצמה — הדרך הנכונה לגשת לזה היא לרשום קודם את שאלות ההחלטה של העסק שלך, ורק אז ללכת לבדוק. שלוש שאלות שכדאי לענות עליהן לפני שאתה נכנס למסך התמחור:
- כמה אנשים בעסק באמת צריכים לערוך את הלוח — מול כמה רק צריכים לראות אותו או לקבל עליו התראה?
- האם עמיל המכס, סוכן הספק או לקוח גדול צריכים גישה כלשהי — ואם כן, לצפייה בלבד או גם לעדכון?
- אילו יכולות מהעמוד הזה הן חובה בשבילך מהיום הראשון — תצוגת ציר-זמן, אוטומציות, תת-פריטים — ואילו הן "נחמד שיהיה" שאפשר לחכות איתן?
אחרי שיש לך את שלוש התשובות, בדוק אותן מול עמוד התוכניות והתמחור הרשמי של מאנדיי. זה המקום היחיד שבו המידע נכון ומעודכן, והוא גם מה שמשתנה הכי הרבה.
מה עושים — שלושה צעדים לשבוע הקרוב
- יום ראשון — תעתיק את ההזמנות הפתוחות בלבד תפתח לוח אחד, תיתן לו שם משעמם כמו "הזמנות ספק", ותכניס אליו רק את ההזמנות שפתוחות עכשיו. לא היסטוריה, לא ארכיון. שש העמודות, ארבעה-חמישה מצבי סטטוס בעברית, וזהו. אם יש לך, נניח, שתים-עשרה הזמנות פתוחות — זו שעת עבודה.
- יום שני — תחליט מי מזיז את מה תכתוב על דף אחד: מי מעדכן כל אחד מהמצבים ובאיזה רגע. תשלח את זה לצוות. זה החלק שקובע אם הלוח יחיה או ימות, והוא לא טכני בכלל. אחרי זה תפעיל את המתכון האחד — סטטוס "יצא מהספק" שולח התראה למחסן.
- סוף השבוע — תסתכל על הגאנט פעם אחת תפתח את תצוגת ציר-הזמן ותחפש חפיפות. אם שלוש הזמנות נוחתות באותו שבוע — עכשיו אתה יודע את זה שבועיים מראש במקום ביום שהן מגיעות. זה הרגע שבו הלוח מחזיר את ההשקעה בפעם הראשונה.
ואם אחרי שבועיים גילית שהלוח לא מעודכן — אל תוסיף עמודות, תוריד. כמעט תמיד הסיבה שלוח מת היא שהוא ביקש יותר ממה שמישהו מוכן לתת ביום עמוס. שורה אחת, סטטוס אחד שזז, ומחסן שיודע מה מגיע — זה כבר יותר ממה שהיה לך בשרשור.
