בחלק הזה
יזם קטן בפתח-תקווה, שני בניינים במקביל, אחד-עשר עובדים ועוד כתריסר קבלני משנה — קבלן השלד מודיע ביום חמישי שהיציקה נדחית בשבוע. עד שהוא מסיים את המשפט, כבר ברור שמישהו יצטרך לעבור בוואטסאפ על שרשור של תשעה אנשים ולנחש מה זז. תוכנה לניהול פרויקטים בבנייה נמדדת בדיוק ברגע הזה — לא בכמה שדות היא יודעת להחזיק, אלא בכמה מהר היא עונה על השאלה "אם השלב הזה יזוז בשבוע, מה עוד זז אחריו".
בקצרה
- שלב = שורה. אבן-דרך יושבת בעמודת Date, פריסת השלב בעמודת Timeline.
- תלות בין שלבים מסומנת כך ששלב יודע שהוא מחכה לשלב אחר — וזה מה שהופך דחייה אחת לתמונה שלמה.
- ספקים בלוח נפרד, מקושרים לשורת השלב ב-Connect boards, ומוצגים בה דרך Mirror.
- אוטומציה אחת ליום הראשון: אבן-דרך הושגה → האחראים לשלב הבא מקבלים הודעה.
- Gantt היא התצוגה שבה התלויות נראות כקווים, לא כהנחות.

השאלה שנשאלת בישיבת הבוקר ולא מקבלת תשובה
בעסק שירותים, דחייה של משימה אחת עולה למישהו יום. באתר בנייה, דחייה של שלב אחד היא שרשרת: היציקה נדחית, ולכן אשפרת הבטון נדחית, ולכן קבלן האינסטלציה שהוזמן ליום ראשון עומד באתר בלי מה לעשות, ולכן צוות הגבס — שכבר הוזמן לשבוע הבא ומתומחר ליום — מגיע מוקדם מדי. השאלה איננה "מתי היציקה", השאלה היא מה עוד זז אחריה.
באקסל אין לשאלה הזאת תשובה, כי אקסל מחזיק תאריכים אבל לא מחזיק את הקשר ביניהם. אתה יכול לכתוב בטבלה ש"אשפרה" מתחילה ב-12 בחודש, אבל שום דבר בגיליון לא יודע שהתאריך הזה נגזר מסיום היציקה. כשהיציקה זזה, התאריך של האשפרה נשאר בדיוק במקומו — ומציג לך לוח זמנים שכבר לא קיים. זה בדיוק הפער שלוח עם תלויות סוגר: הוא לא רק שומר תאריכים, הוא שומר את הכלל "זה אחרי זה".
לפני שבונים — מתי לוח עם תלויות מתאים לחברה שלך ומתי לא
תלויות הן מנגנון עם עלות תחזוקה. הן משתלמות כשיש רצף שלבים אמיתי שבו סדר הפעולות קשיח, וכשהדחייה של אחד באמת מזיזה אחרים. הן לא משתלמות כשהעבודה שלך היא סדרה של קריאות עצמאיות שלא מדברות זו עם זו.

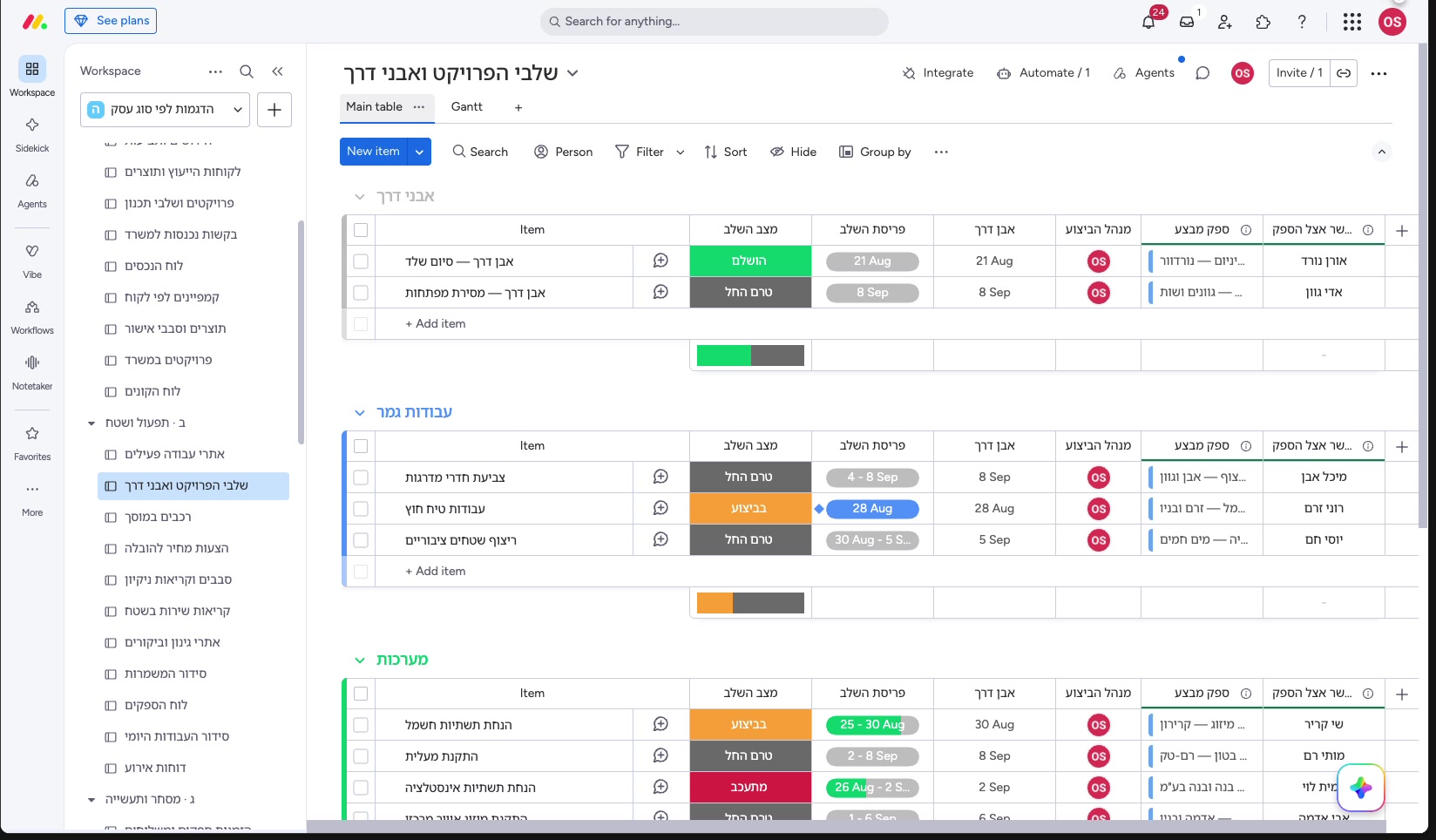

מבנה הלוח — שלב בשורה, אבן-דרך בעמודת Date
הלוח הראשון שאתה בונה הוא לוח אחד לפרויקט אחד. קבוצה (Group) לכל שלב-על — "עבודות עפר ויסודות", "שלד", "מעטפת", "מערכות", "גמר ומסירה" — ובתוך כל קבוצה שורות, כשכל שורה היא שלב-משנה בפועל: "יציקת קומה 2", "הרכבת חלונות", "בדיקת לחץ אינסטלציה". זו החלוקה שמאפשרת לך לפתוח את הלוח בישיבה ולראות תמונה, לא רשימת מטלות.
מכאן שלוש עמודות נושאות את כל העניין, וכדאי להבין את החלוקה ביניהן לפני שממלאים שורה אחת:
- Timeline — הפריסה של השלב: מתי הוא מתחיל ומתי הוא אמור להסתיים. זה הפס שתראה בהמשך בתצוגת הזמן. שלב שנמשך שבועיים חי בעמודה הזאת.
- Date — נקודה אחת בזמן. כאן יושבת אבן-הדרך: "מסירת קומה 3 לדיירים", "אישור יועץ בטיחות", "תשלום שני לקבלן השלד". אבן-דרך אינה טווח, היא תאריך — ולכן היא לא שייכת ל-Timeline.
- Status — איפה השלב עומד עכשיו: מתוכנן, בביצוע, ממתין לספק, הושלם. הסטטוס "ממתין לספק" הוא אחד השימושיים בבנייה, כי הוא מפריד בין עיכוב שלך לעיכוב של מישהו אחר.

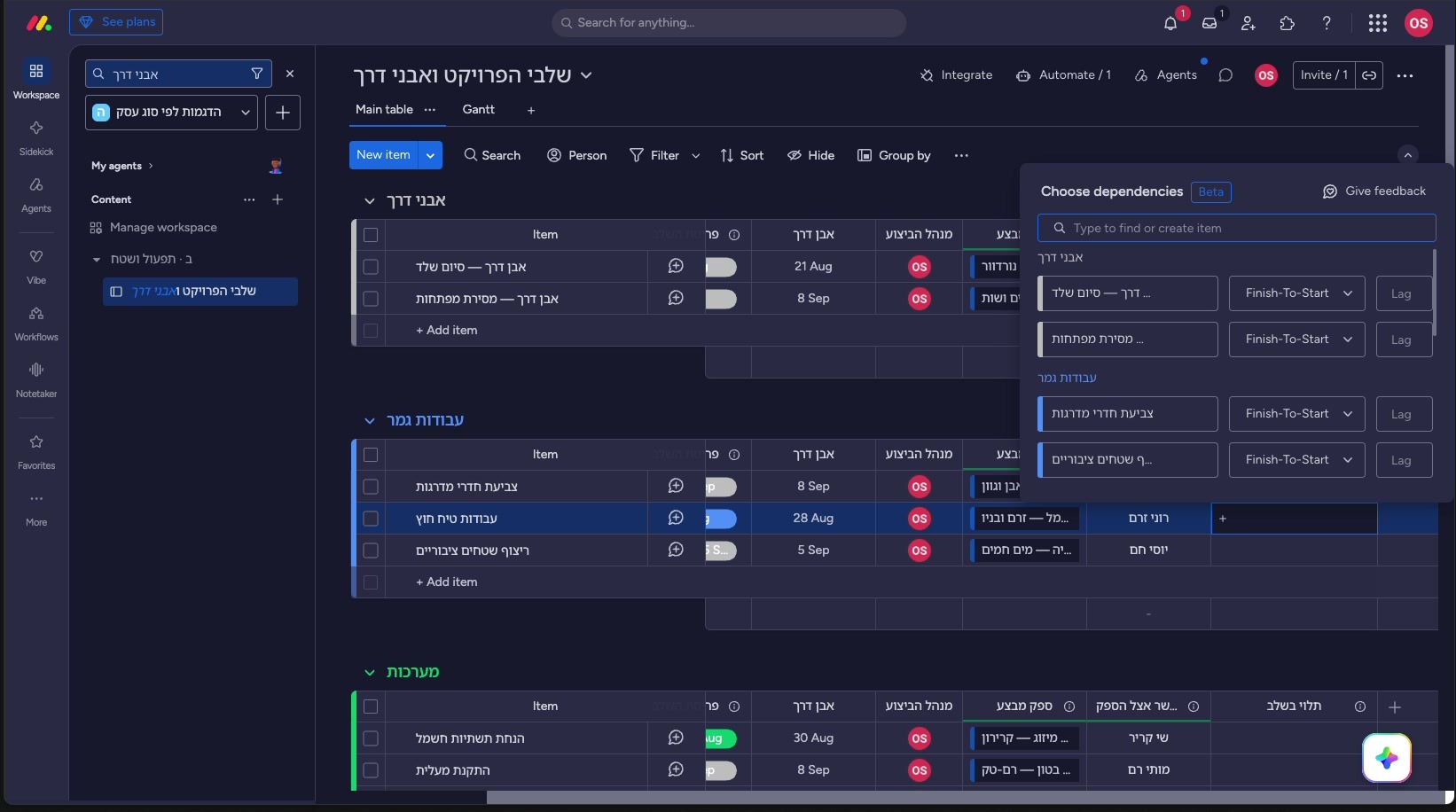

ועכשיו החלק שמייחד את הלוח הזה: הסימון שאומר ששלב אחד מחכה לשלב אחר. במאנדיי מוסיפים לשורה סימון תלות שמצביע על השורה הקודמת בשרשרת — "אשפרה" מסומנת כתלויה ב"יציקת קומה 2". ברגע שהסימון קיים, השאלה "מה זז" הופכת מחישוב-ראש למשהו שהלוח מציג. את מנגנון התלויות עצמו, על כל האפשרויות שלו, כבר פרסנו במדריך הקיים — כשמשימה אחת מזיזה את כל השאר — ציר-זמן, תלויות ותצוגת גאנט. כאן נתמקד רק באיפה בשרשרת של אתר בנייה כדאי לשים את הסימון.

לוח הספקים בצד — מי אחראי לכל שלב, בלי לנפח את לוח הפרויקט
הפיתוי הראשון של כל יזם הוא להוסיף ללוח הפרויקט עוד ארבע עמודות: שם קבלן משנה, טלפון, סכום החוזה, מספר עוסק. אחרי שני פרויקטים הלוח כבר לא לוח זמנים — הוא ספר טלפונים עם תאריכים. וכשקבלן השלד מחליף מספר טלפון, אתה מעדכן אותו בשמונה שורות בשלושה לוחות, או לא מעדכן בכלל.
הפתרון הוא שני לוחות שמדברים. לוח ספקים אחד לכל החברה — שורה לכל קבלן משנה, ספק בטון, יועץ או מוביל, עם פרטי קשר, תחום, סטטוס (פעיל / בהמתנה / לא עובדים איתו יותר) ומה שאתה צריך לזכור עליו. משורת השלב בלוח הפרויקט מקשרים לשורת הספק הרלוונטית בעמודת Connect boards, ואז מוסיפים עמודת Mirror שמושכת לתוך שורת השלב את השדה שאתה באמת צריך לראות בזמן ישיבה — בדרך כלל איש הקשר והטלפון.
אם בלוח הספקים יש גם צד כספי — תשלומים, מקדמות, מועדי חשבון — כבר קיים אצלנו עמוד ייעודי שמפרק את זה: לוח הספקים והתשלומים — מתי הכסף באמת יוצא ונכנס. בעמוד הזה הלוח הזה משמש אותנו לדבר אחד: לענות בשנייה על "מי אחראי לשלב הזה".

מה כן ומה לא נכנס ללוח הספקים
- שם הספק, תחום העבודה, איש קשר וטלפון — כן.
- סטטוס עבודה איתו (פעיל / בהמתנה / הופסק) — כן, זה מה שמונע ממך לשבץ בטעות מישהו שכבר לא עובד איתך.
- הערות איכות ועמידה בזמנים מפרויקטים קודמים — כן, וזה אחד הדברים היחידים שבאמת נצברים לאורך שנים.
- שלבים ותאריכים — לא. אלה חיים בלוח הפרויקט, והקישור עושה את החיבור.
האוטומציה האחת של היום הראשון — אבן-דרך הושגה, השלב הבא מקבל הודעה אחת
אל תפתח את החשבון עם עשר אוטומציות. תפעיל אחת, וזאת: כשאבן-דרך מסומנת כהושגה, האחראים לשלב הבא מקבלים הודעה. זו האוטומציה שמחליפה את מה שהיום קורה בוואטסאפ — מנהל העבודה שולח הודעה קולית, מישהו לא שומע אותה, וקבלן הגבס מגיע יומיים מאוחר מדי.
הסיבה שדווקא היא נכונה לחברת בנייה היא שבאתר, ההודעה עצמה היא המוצר. השלב הבא לא מתחיל כי הגיע התאריך; הוא מתחיל כי מישהו אמר שאפשר. כשההודעה יוצאת מהלוח ולא מהראש של מנהל העבודה, נוצרות שתי תוצאות: היא לא נשכחת, ויש תיעוד של מתי היא נשלחה. התיעוד הזה שווה זהב ביום שבו קבלן טוען שלא ידע שאפשר להיכנס לאתר. את מבנה המתכונים ואיך בונים אותם — לא נפרק כאן; זה חי במדריך הקיים.
התצוגה שמשנה את היום — בגאנט התלויות נראות כקווים Gantt
תצוגת Table נכונה לעדכון: אתה מסמן סטטוסים, מתקן תאריכים, מקשר ספק. תצוגת Gantt נכונה להחלטה. שם כל שלב הוא פס על ציר זמן, אבני-הדרך יושבות כנקודות על הציר, וקווי התלות מחברים בין הפסים — כך שאתה רואה בעין, בלי לחשב, מה יושב אחרי מה.
למה זה משנה דווקא בבנייה: אתר בנייה הוא רצף שבו כמעט תמיד יש שלב אחד שקובע את הקצב לכולם. בטבלה השלב הזה נראה כמו כל שורה אחרת. בגאנט הוא נראה כפס שממנו יוצאים שלושה קווים — וברגע שהוא זז, כל מי שיושב בישיבה רואה מה נגרר איתו. זו ההפרדה בין "נראה לי שנספיק" לבין תשובה. שווה גם להסתכל על אבני-הדרך על הציר לפני שיחה עם דיירים או עם בנק מלווה: הן הדבר שאתה מתחייב עליו כלפי חוץ. איך להתחייב לתאריך שאפשר לעמוד בו — פירטנו בלוח הפרויקטים — להבטיח ללקוח תאריך שאתה יכול לעמוד בו.
איפה זה נשבר — לוח תלויות שאף אחד לא מתחזק מסוכן
הכישלון השכיח בחברות בנייה קטנות אינו שהלוח לא נבנה. הוא נבנה, יפה, בשבוע הראשון — עם ארבעים שורות, ארבעים תלויות ושמונה אבני-דרך. ואז מגיע חודש עמוס, אף אחד לא מזיז את הפסים, והלוח ממשיך להציג לוח זמנים שכבר לא קיים. זה מצב גרוע יותר מאקסל, כי אקסל לפחות לא מתיימר לדעת. לוח תלויות שלא מתוחזק נותן ביטחון על סמך נתונים ישנים — ואתה מתחייב לדייר לפי מסך שמראה עולם שנגמר לפני שבועיים.
ארבעה כשלים חוזרים, ומה עושים איתם בפועל:
| מה נשבר | איך זה נראה | מה עושים |
|---|---|---|
| אף אחד לא מזיז פסים | הגאנט מציג שבוע שעבר | עדכון קבוע פעם בשבוע, אדם אחד אחראי, עשר דקות לפני ישיבת הבוקר |
| יותר מדי תלויות | כל שינוי קטן מזיז חצי לוח, ואז מפסיקים לסמוך | למחוק תלויות שאינן חוסמות באמת; להשאיר רק את שרשרת הליבה |
| שני מקורות אמת | לוח במאנדיי + גיליון אקסל שממשיך לחיות במקביל | לסגור את הגיליון. שני מקורות אמת פירושם אפס מקורות אמת |
| ספקים בלי לוח | טלפון של קבלן מופיע בשלוש גרסאות בשלוש שורות | לוח ספקים אחד, Connect boards משורת השלב, Mirror לשדה אחד או שניים |
איזו תוכנית חברה כזאת צריכה — ומה לבדוק לפני שמחליטים על שדרוג החלטה
אנחנו לא נפרוס כאן מדרגות ולא נשווה מחירים — זה משתנה, וזה גם לא ההחלטה האמיתית שלך. ההחלטה האמיתית היא כמה אנשים באמת צריכים לערוך את הלוח, ואילו יכולות מתוך אלה שתיארנו כאן קיימות בתוכנית שאתה שוקל. שלוש שאלות שכדאי לענות עליהן לפני שמשדרגים:
- כמה עורכים ולא צופים. מנהל עבודה שמעדכן סטטוסים הוא עורך. קבלן משנה שרק צריך לראות מתי להגיע — לרוב אינו צריך להיות עורך. הפרדה נכונה בין השניים היא ההבדל בין חשבון קטן לחשבון מנופח.
- אילו יכולות אתה באמת מפעיל. תצוגת הזמן, התלויות, קישור בין לוחות ואוטומציה — בדוק במסך התוכניות עצמו אילו מהן זמינות ברמה שאתה בוחר, לפני ולא אחרי שבנית עליהן לוח.
- מה קורה בפרויקט השני. חברה שמריצה פרויקט אחד תסתדר עם מבנה מינימלי. שני פרויקטים במקביל עם אותם ספקים — זה בדרך כלל הרגע שבו הצורך בדשבורד רוחבי ובקישור בין לוחות הופך לממשי.
את פירוט המדרגות והמחירים העדכני יש לבדוק בעמוד התמחור הרשמי של מאנדיי, לא בבלוג ולא כאן. ההערכות בעמוד הזה הן הערכות בלבד ואינן ייעוץ עסקי או פיננסי.

מה זה אומר עליך — שלושה צעדים לשבוע הקרוב שבוע
- יום ראשון — לוח אחד לפרויקט אחד. קח את הפרויקט הפעיל, לא את כולם. קבוצה לכל שלב-על, שורה לכל שלב-משנה, ומלא רק שלוש עמודות: Timeline לפריסה, Date לאבני-הדרך, Status. אל תוסיף עמודות נוספות השבוע.
- יום שלישי — חמש תלויות ולוח ספקים. סמן את חמש התלויות שבאמת חוסמות בשרשרת שלך. במקביל פתח לוח ספקים אחד לכל החברה, קשר משורת השלב ב-Connect boards, והצג בשורה שדה אחד או שניים ב-Mirror — איש קשר וטלפון.
- יום חמישי — אוטומציה אחת ופתיחה בגאנט. הפעל את המתכון שמודיע לאחראי השלב הבא כשאבן-דרך הושגה, ואז פתח את הלוח בתצוגת Gantt לפני ישיבת סוף השבוע. אם התמונה שאתה רואה שם אינה נכונה — זה סימן שהעדכון השבועי הוא הדבר שחסר, לא הכלי.
חוזרים למדריך המלא: מאנדיי לפי סוג עסק — 43 הדגמות לעסק ישראלי. אם העסק שלך הוא שיפוצים ולא בנייה — הלוח שם נראה אחרת, ועליו כתבנו במאנדיי לקבלן שיפוצים. אם אתה בצד התכנון ולא הביצוע, ראה מאנדיי למשרד אדריכלים.
מקורות
- Introduction to monday.com — מרכז העזרה הרשמי
- Available column types on monday.com — סוגי העמודות (כולל Date, Timeline, Connect boards, Mirror)
- The board views — תצוגות הלוח, כולל Gantt ו-Timeline
- Get started with monday Integrations — מרכז האוטומציות והאינטגרציות בלוח
- Plans and pricing for monday.com — מדרגות התוכניות הרשמיות
נכון ל-28/08/2026. פרטי תוכניות, שמות רכיבים ויכולות משתנים מעת לעת — יש לאמת במסך המוצר עצמו לפני החלטה.
