בחלק הזה
נגרייה בפתח־תקווה, ארבעה עובדים ומתקין חיצוני, מוציאה שישה־שבעה מטבחים בחודש. לקוח מתקשר ושואל מתי מתקינים. בעל הנגרייה יודע את התשובה — אבל היא מפוזרת בין שלוש שיחות וואטסאפ, קובץ אקסל של הזמנות חומר ותאריך שרשום על גב תוכנית מודפסת. מערכת לניהול נגרייה מתחילה בדיוק שם: להביא את שלושת הדברים האלה למסך אחד, כדי שהתשובה ללקוח תהיה תאריך שאפשר לעמוד בו ולא ניחוש.
בקצרה
- לוח אחד, פריט לכל מטבח. שורה אחת = מטבח אחד, ולא לוח נפרד לכל מטבח — עם Status, Timeline, People, Files ו-Date להתקנה.
- שישה סטטוסים. מדידה, תכנון, אישור לקוח, חיתוך, הרכבה, התקנה — השלבים שהנגרייה ממילא עובדת לפיהם.
- אוטומציה אחת בלבד. כשהמדידה מסומנת כבוצעה — נפתח פריט־משנה להזמנת חומר.
- תצוגת גאנט לפי Timeline. כל המטבחים על ציר זמן אחד, וכך רואים מראש שני פרויקטים שנופלים על אותו שבוע.
- לא תחליף לתוכנת התכנון והתמחור. שכבת ניהול מעליה.

הרגע שבו הלקוח שואל מתי מתקינים — ושלושת הדברים שאתה לא רואה במקום אחד
התאריך שאתה נותן ללקוח הוא תוצאה של שלושה נתונים. הראשון: מתי הלקוח אישר את התוכנית — כי כל יום שהוא מתמהמה דוחף את הכול קדימה. השני: מתי מגיע החומר מהספק — פורמייקה, סנדוויץ', ידיות, שיש. השלישי: מי פנוי בשבוע שאליו אתה מכוון — הנגר שמרכיב והמתקין שנוסע לבית הלקוח.
בעסק שמנוהל בוואטסאפ ובאקסל, שלושת הנתונים האלה חיים בשלושה מקומות. אישור התוכנית נמצא בהודעה של הלקוח ("מאשר, רק תזיז את המגירה"), תאריך החומר נמצא בשיחה עם הספק, והזמינות של המתקין נמצאת בראש של מישהו. אף אחד מהם לא שקרי — פשוט אף אחד מהם לא נמצא ליד השניים האחרים. התאריך שאתה מוסר ללקוח הוא ממוצע של שלושה זיכרונות, וזה עובד עד שני מטבחים במקביל ומפסיק לעבוד בשלושה.
לאיזו נגרייה הלוח הזה מתאים — ומתי הוא בכלל מיותר
הלוח שנתאר כאן בנוי לנגרייה שמריצה במקביל בין שלושה לעשרה פרויקטים שכל אחד מהם נמשך שבועות, עם צוות של שניים עד עשרה אנשים ולפחות מתקין אחד שלא יושב בבית המלאכה. זה הפרופיל שבו התאריכים מתנגשים ובו התועלת מיידית.

הלוח האחד: פריט לכל מטבח, ולא לוח לכל לקוח
ההחלטה החשובה ביותר נופלת לפני שנוגעים בעכבר: מה מייצג שורה בלוח. הפיתוי הוא לפתוח לוח נפרד לכל מטבח, כי כל מטבח מרגיש כמו פרויקט שלם. זו טעות — ברגע שיש לוח לכל לקוח, אי אפשר לראות את כולם על ציר זמן אחד, וזו בדיוק המטרה. שורה אחת בלוח = מטבח אחד של לקוח אחד, מהמדידה ועד המסירה.
בשפה של המערכת, כל שורה כזאת היא item (פריט), והמידע עליה יושב בעמודות (columns). מאנדיי מציעה מגוון רחב של סוגי עמודות — סטטוס, תאריך, אנשים, קבצים, מספרים ועוד — ובוחרים מהן את מה שהתהליך באמת צריך. בנגרייה, חמש עמודות מספיקות כדי לענות על השאלה "מתי מתקינים":
- Status — באיזה שלב המטבח נמצא עכשיו. שישה ערכים, לא שנים־עשר.
- Timeline — טווח התאריכים של הפרויקט, מיום המדידה ועד יום ההתקנה. זו העמודה שמזינה את תצוגת הגאנט.
- People — שני שמות: הנגר שאחראי על הייצור, והמתקין שנוסע לבית הלקוח.
- Files — התוכנית שאושרה. גרסה אחת, במקום אחד, לא בשרשור וואטסאפ.
- Date — יום ההתקנה עצמו, כתאריך בודד ונפרד מהטווח.
למה Date נפרד מ-Timeline, אם ההתקנה היא ממילא סוף הטווח? כי אלה שני דברים שונים מבחינה עסקית. ה-Timeline הוא הערכה שזזה — היא נמתחת כשהלקוח מתמהמה או כשהספק מאחר. ה-Date הוא ההבטחה ללקוח, התאריך שהוא רשם ביומן ושבגללו הוא פינה את המטבח הישן. כשהם באותה עמודה, כל דחייה תפעולית זולגת בשקט להבטחה. כשהם נפרדים, אתה רואה בדיוק את הרגע שבו הטווח חצה את התאריך שהבטחת — וזה הרגע להרים טלפון ללקוח מיוזמתך.

שישה שלבים שהופכים לסטטוסים — אלה שכבר קיימים בבית המלאכה
עמודת הסטטוס היא לב הלוח, והכלל היחיד שחשוב בה: אל תמציא שלבים. הנגרייה כבר עובדת לפי שלבים, הם פשוט לא כתובים בשום מקום. שישה מספיקים:
- מדידה נסיעה לבית הלקוח, מידות סופיות של הקירות, נקודות חשמל ומים.
- תכנון השרטוט נבנה בתוכנת התכנון, כולל הרשימה למסגרייה ולשיש.
- אישור לקוח התוכנית הועברה, הלקוח מאשר או מבקש שינוי. השלב הזה לא בשליטתך — ולכן חשוב שיהיה גלוי.
- חיתוך החומר הגיע, הפלטות נחתכות והחזיתות מוזמנות.
- הרכבה ארונות מורכבים בבית המלאכה, פרזול מותקן, בדיקה לפני העמסה.
- התקנה יום ההתקנה בבית הלקוח, ומיד אחריו המסירה.
שימו לב לשלב השלישי. "אישור לקוח" הוא לא באמת שלב שלכם — הוא שלב של הלקוח, והוא הסיבה מספר אחת שפרויקטים בנגרייה זזים. כשהוא סטטוס גלוי בלוח, אתם יכולים לראות בשנייה כמה מטבחים ממתינים כרגע ללקוח ולא לכם, וזה גם מה שאתם מראים ללקוח שמתעצבן: התוכנית יושבת אצלך 11 יום, ותאריך ההתקנה זז בהתאם.

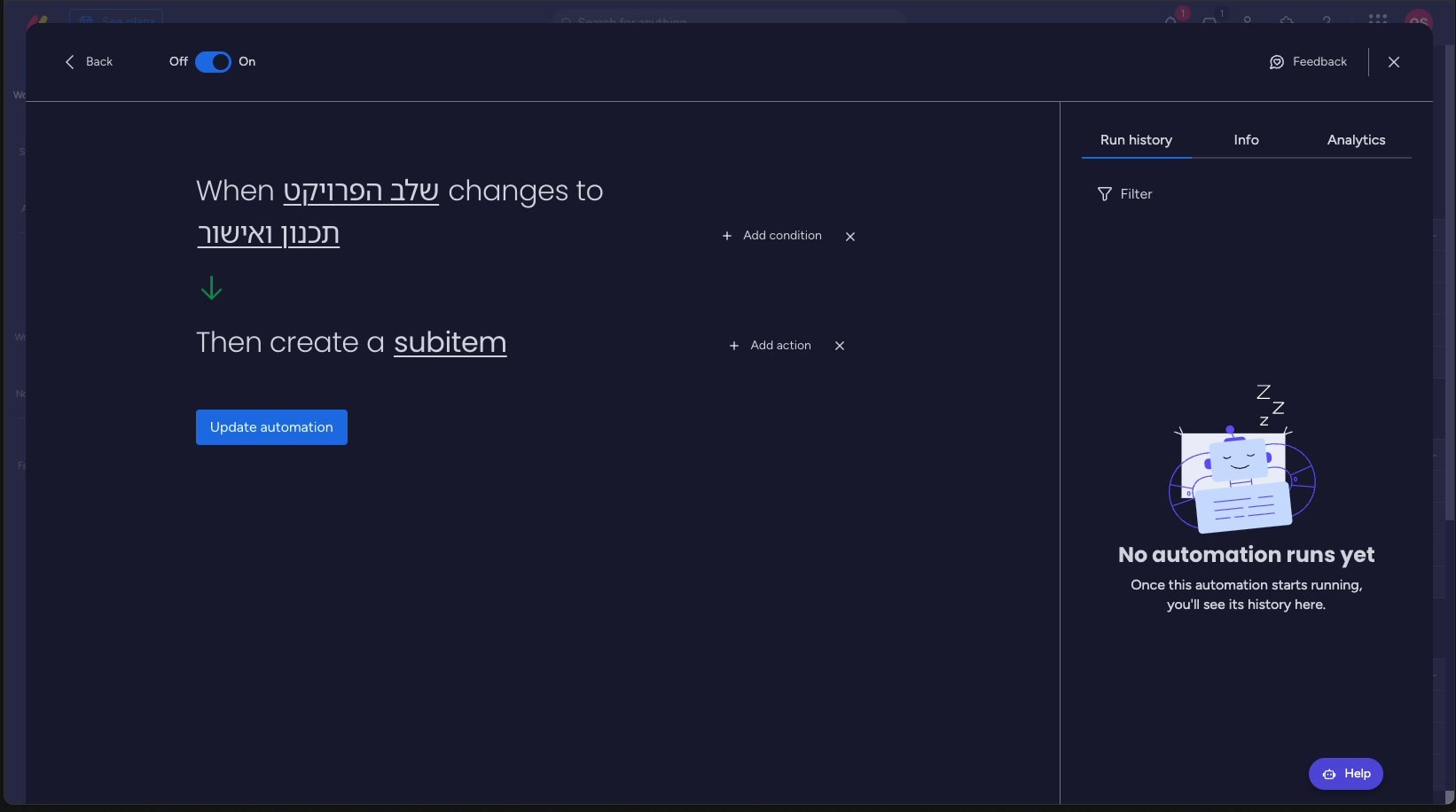

האוטומציה האחת שמשנה משהו — מדידה בוצעה, פריט־משנה להזמנת חומר
אפשר לבנות עשרים אוטומציות בלוח הזה, ורוב הנגריות שיעשו את זה ינטשו אותו תוך חודש. הכלל: אוטומציה אחת שמכסה את הכשל הכי יקר. בנגרייה הכשל הזה ידוע — המדידה נעשתה, אבל אף אחד לא הזמין את החומר, ומגלים את זה ביום שרוצים לחתוך.

לכן המתכון היחיד שמפעילים כאן הוא: כשהסטטוס "מדידה" מסומן כבוצע — נוצר בפריט פריט־משנה (subitem) להזמנת חומר, עם סטטוס ותאריך משלו. פריט־משנה הוא שורה בתוך שורה: המטבח נשאר פריט אחד בציר הזמן הכללי, אבל בתוכו יש כעת משימה נפרדת עם אחראי ותאריך יעד. מסך האוטומציות של הלוח מכיל מתכונים מוכנים מסוג הזה, כולל מתכונים שמחברים לשירותים חיצוניים כמו מייל או צ'אט — כאן מספיק אחד.
למה דווקא הוא? כי הוא מכסה את הפער היחיד שבו התהליך עובר בין שני אנשים בלי מסמך: מי שנסע למדוד הוא לא בהכרח מי שמזמין את החומר. כל השאר בנגרייה קורה בתוך בית המלאכה, בשדה הראייה. הזמנת החומר היא הצעד היחיד שקורה מול גורם חיצוני, בהסתמך על מידע שרק המודד יודע. אוטומציה אחת שם שווה יותר מעשר במקומות אחרים. אחרי חודש־חודשיים, אם הלוח באמת בשימוש יומיומי, אפשר לשקול מתכון שני — למשל התראה כשמשהו נתקע ב"אישור לקוח" יותר משבוע.

תצוגת גאנט לפי Timeline — כאן רואים ששני מטבחים נופלים באותו שבוע

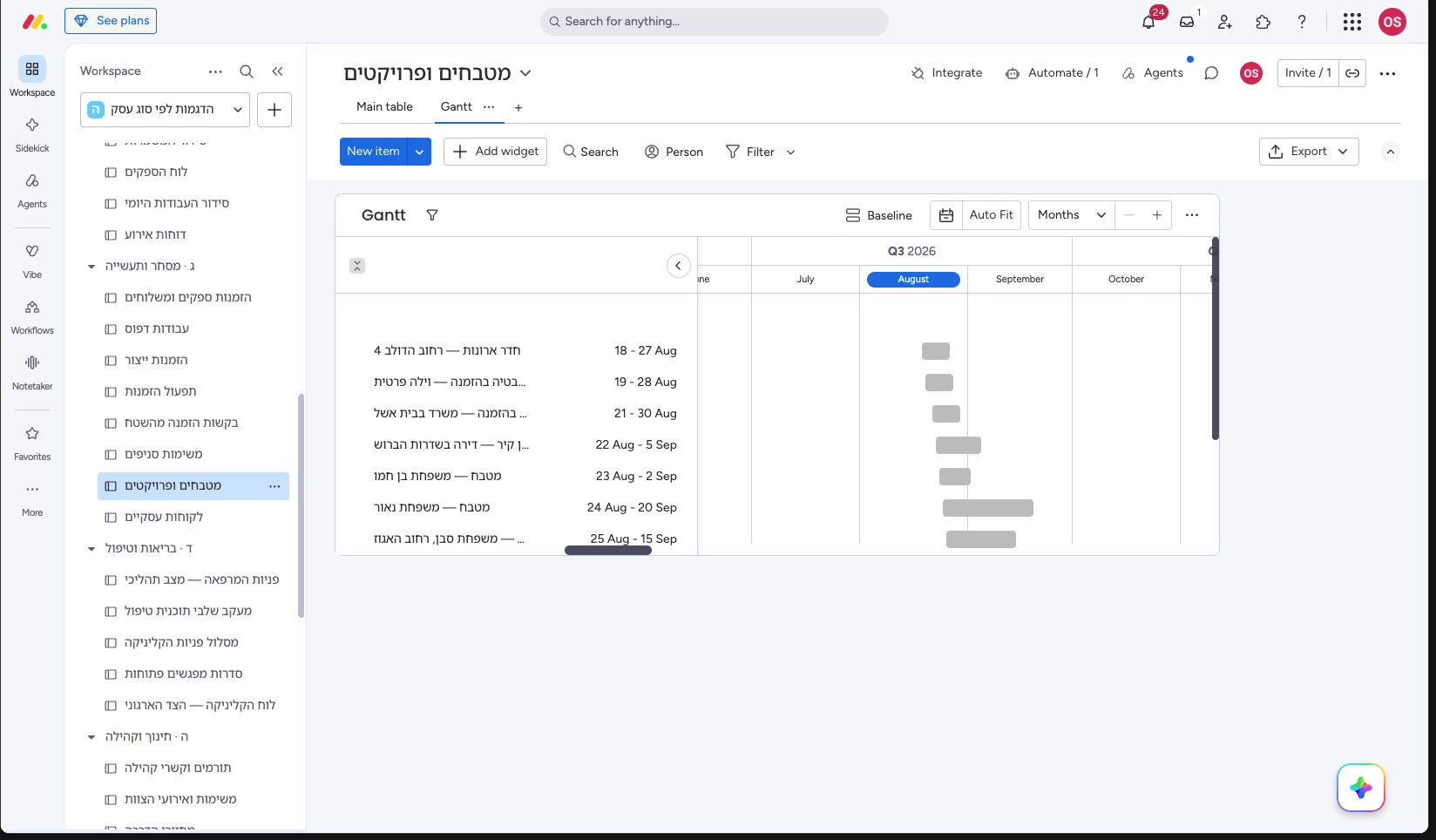

אותו לוח בדיוק, אותם נתונים, מסך אחר. מאנדיי מאפשרת להוסיף לכל לוח תצוגות שונות — טבלה, לוח שנה, קנבן, גאנט ועוד — וכולן מציגות את אותם פריטים מזווית אחרת. בנגרייה, התצוגה שנותנת את התשובה היא Gantt לפי עמודת ה-Timeline: כל מטבח הופך לפס אופקי שמשתרע מיום המדידה עד יום ההתקנה, וכל המטבחים מוצגים זה מתחת לזה על אותו ציר תאריכים.
מה רואים שם שלא רואים בטבלה? חפיפה. שני פסים שנמתחים על אותו שבוע פירושם שני מטבחים שצריכים את אותו מתקין, את אותו שטח רצפה בבית המלאכה ואת אותה משאית באותם ימים. בטבלה זה שתי שורות עם תאריכים שנראים בסדר גמור; בגאנט זה שני פסים שנוגעים, ואתה רואה את זה שלושה שבועות מראש — כשעוד אפשר להזיז מישהו ביומיים במקום להתקשר ללקוח יום לפני. זה ההבדל בין דחייה מתוכננת לבין התנצלות.
אם אתם רוצים להעמיק בציר הזמן עצמו — איך משימה אחת גוררת את השאר, איך עובדות תלויות בין שלבים ואיך הגאנט מתנהג — יש לכך עמוד ייעודי במדריך מאנדיי המלא שלנו: כשמשימה אחת מזיזה את כל השאר — ציר־זמן, תלויות ותצוגת גאנט. כאן אנחנו נשארים ברמת ההחלטה העסקית: איזו תצוגה נכונה לנגרייה ומה היא מגלה.

איפה זה נשבר בנגרייה — הלקוח משנה משהו ואף עמודה לא זזה
הלוח הזה נשבר בנקודה אחת מאוד ספציפית, וכדאי להכיר אותה מראש. הלקוח אישר תוכנית, הסטטוס עבר ל"חיתוך", ואז — שיחת טלפון: "תשמע, חשבנו שוב, אנחנו רוצים תנור בגובה עיניים". השינוי הזה נכנס לראש של הנגר, לפעמים לשרטוט המעודכן, אבל הלוח נשאר בדיוק כפי שהיה. אותו סטטוס, אותו Timeline, אותו קובץ תוכנית — שכבר לא רלוונטי.
שבועיים אחר כך אף אחד לא זוכר אם השינוי נכנס לחיתוך או לא, ואם התאריך שהובטח עדיין ריאלי. במקרה הגרוע, מוציאים חזית שגויה. שלושה כללי־עבודה קטנים סוגרים את הפער, וכולם ידניים:
- שינוי מחזיר סטטוס אחורה. שינוי אחרי אישור מחזיר את הפריט ל"תכנון" או ל"אישור לקוח" — גם אם זה מרגיש כמו נסיגה. הלוח צריך לשקף את המציאות, לא את הרצון.
- קובץ חדש, לא תיקון על הישן. התוכנית המעודכנת נכנסת לעמודת Files כגרסה חדשה, עם התאריך בשם הקובץ. מי שמחפש "מה אושר בסוף" מוצא תשובה אחת.
- ה-Timeline נמתח מיד. אם השינוי מוסיף שבוע, מותחים את הטווח באותו רגע — כדי לראות בגאנט אם הוא דורס את הפרויקט הבא לפני שהוא באמת דורס אותו.
הכלל השלישי הוא הכי קשה ליישום, כי הוא דורש להודות בדחייה בזמן אמת. אבל הוא גם היחיד שהופך את הלוח לכלי תכנון ולא לרישום היסטורי. הערכה שלנו, מהתנהגות טיפוסית של צוותים קטנים: לוח שלא מתעדכן בזמן אמת בשלושת המקומות האלה נוטה להפוך תוך חודשיים לעוד קובץ שאף אחד לא פותח. זו הערכה כללית, לא הבטחה.
איזו תוכנית הנגרייה צריכה — שלוש שאלות לפני שנכנסים לתמחור
מאנדיי מוצעת בכמה תוכניות, והן נבדלות זו מזו ביכולות ובמספר המשתמשים. במקום להשוות מדרגות כאן, ענו על שלוש שאלות שנוגעות ישירות ללוח שתיארנו — ואז גשו לעמוד התוכניות ובדקו מולן:
- כמה אנשים באמת נכנסים ללוח ומעדכנים? בנגרייה טיפוסית זה מספר קטן — בעל העסק, נגר אחראי, ולפעמים מנהל עבודה. המתקין החיצוני והלקוח לא בהכרח צריכים מושב עורך.
- האם אתם צריכים את תצוגת הגאנט? זו הליבה של העמוד הזה. אם התשובה כן — חפשו במסך התוכניות את תצוגת הגאנט (Gantt) ברשימת התצוגות של כל תוכנית, וודאו שהיא נכללת בתוכנית שאתם שוקלים.
- האם תרצו לחפש "כהן" ולראות הכול? חפשו את יכולת החיפוש הרוחבי בכל הלוחות (Search Everything) ברשימת היכולות של כל תוכנית בעמוד התמחור, ובדקו אם היא נכללת בתוכנית שאתם שוקלים.
את התשובות המדויקות — מה כלול בכל תוכנית, איך נספרים המשתמשים ומה העלות — בודקים במקור אחד בלבד: עמוד התוכנית והתמחור הרשמי של מאנדיי. אל תסתמכו על השוואות בבלוגים; התוכניות משתנות, והמסך של הספק הוא המקור.
מה לעשות עכשיו — שלושה צעדים לשבוע הקרוב
- יום ראשון: הקימו את הלוח עם הפרויקטים החיים בלבד. כל מטבח שנמצא כרגע בין מדידה להתקנה מקבל שורה. פרויקטים שנסגרו לא נכנסים — הלוח הוא כלי תכנון, לא ארכיון. חמש עמודות: Status, Timeline, People, Files, Date.
- יום שלישי: מלאו Timeline אמיתי, גם אם הוא לא נעים. לכל שורה, טווח מיום המדידה שכבר קרה ועד תאריך ההתקנה שהבטחתם. אם אתם מגלים תוך כדי שהתאריך שהבטחתם לא ריאלי — זו כבר תשואה על השעה שהשקעתם.
- יום חמישי: פתחו את הגאנט וחפשו חפיפות. שני פסים שנוגעים באותו שבוע? החליטו עכשיו מי זז, והתקשרו ללקוח מיוזמתכם. זה השבוע היחיד שבו הטלפון הזה נעים.
אחרי שלושת הצעדים האלה, האוטומציה של הזמנת החומר נכנסת כמעט מאליה — כי כבר תראו איפה בדיוק היא הייתה חוסכת לכם שבוע. וכשתרצו לראות איך העיקרון הזה נראה בסוגי עסק אחרים — קבלן שיפוצים, בית דפוס, יצרן — הכול נמצא במדריך מאנדיי לפי סוג עסק.
מקורות
- Introduction to monday.com — מרכז העזרה הרשמי
- The board views — תצוגות הלוח (כולל גאנט)
- Available column types — סוגי העמודות הזמינים
- Get started with monday integrations — מסך האוטומציות והאינטגרציות
- Plans and pricing for monday.com — עמוד התוכניות הרשמי
- Search Everything — חיפוש רוחבי בכל הלוחות
- בקשת תמיכת RTL בקהילת מאנדיי
נכון ל-28/08/2025.
