בחלק הזה
נגר בפרדס-חנה מקבל הזמנה למטבח: מדידה, הזמנת חומרים, ייצור בנגרייה, התקנה. הוא הבטיח ללקוחה התקנה ב-12 בחודש. הספק של הפורמייקה מודיע שהוא מאחר בשבוע. עכשיו הנגר יושב מול פנקס ומוחק תאריכים אחד-אחד — וגם ככה לא בטוח שהוא זוכר שגם ההתקנה מוזמנת מול פועל חיצוני. זה בדיוק המצב שבו גאנט ותלויות מפסיקים להיות מונח מקצועי ומתחילים להיות כלי עבודה: במקום למחוק ארבעה תאריכים ביד, מזיזים שלב אחד והשאר זז אחריו.
בקצרה
- ציר-זמן זו תצוגה — פשוט לראות את השלבים אחד מתחת לשני על סרגל תאריכים.
- גאנט זה ציר-זמן עם קשרים — הוא יודע גם מה תלוי במה, לא רק מתי כל דבר.
- תלות היא כלל — "ההתקנה מתחילה רק אחרי שהייצור נגמר". מגדירים אותה בעמודת "Dependent On".
- אבן דרך היא נקודה בזמן שאין לה משך — יום המסירה, יום התשלום.
- Baseline שומרת צילום של התכנון המקורי, כדי שתראה כמה באמת חרגת.
- לעסק של אדם אחד עם משימות שלא תלויות זו בזו — גאנט הוא בזבוז זמן. עמודת תאריכים מספיקה.

אותו לוח, שתי תצוגות — ההבדל בין ציר-זמן לבין גאנט
קודם כל, מושג בסיסי: תצוגה ב-monday היא רק דרך אחרת להסתכל על אותם נתונים. אתה לא מזין את הפרויקט פעמיים. יש לך לוח אחד, שבו כל שורה היא שלב ("מדידה", "הזמנת חומרים", "ייצור", "התקנה"), ולכל שורה יש תאריך התחלה ותאריך סיום. התצוגה מחליטה אם אתה רואה את זה כטבלה, כלוח שנה, או כסרגל אופקי של זמן.
תצוגת ציר-זמן לוקחת את התאריכים האלה ומציירת אותם כפסים אופקיים: כל שלב הוא פס, האורך שלו הוא המשך, והמיקום שלו הוא מתי. זה ויזואלי ונוח, אבל זה טיפש — הפסים לא יודעים אחד על השני. תזיז אחד, השאר יישארו בדיוק במקום.
תצוגת גאנט מתחילה מאותם פסים, ומוסיפה שכבה: קשרים בין הפסים — מה חייב להיגמר לפני שמשהו אחר מתחיל. ברגע שהקשרים קיימים, הלוח מפסיק להיות ציור ומתחיל להיות מודל. הוא יכול לענות על שאלה שציר-זמן רגיל לא יכול: מה קורה לכל השאר אם השלב הזה זז.
תצוגה שמראה שלבי פרויקט כפסים על ציר זמן, וביניהם קווי-קשר שמסמנים תלות. הרעיון עתיק (הוא נקרא על שם מהנדס אמריקאי מתחילת המאה ה-20), אבל בתוכנה הוא הופך למשהו שמחשב לבד.
להגיד ללוח מה בא אחרי מה — הגדרת תלות בין שלבים
התלות לא נוצרת בתצוגת הגאנט — היא נוצרת בעמודה. בלוחות פרויקטים של monday יש עמודה מובנית בשם Dependent On ("תלוי ב-"). פותחים אותה בשורה של השלב, ובוחרים את השלב שהוא תלוי בו. לפי התיעוד של monday לתלויות בין פרויקטים, ברירת המחדל היא שתראה רק משימות מהלוח הנוכחי; אם צריך לקשור לשלב שיושב בלוח פרויקט אחר, מסמנים תיבה שמרחיבה את החיפוש לכל הפרויקטים.
בעסק קטן זה נשמע מוגזם עד הרגע שזה קורה: הנגר עובד על שני מטבחים במקביל, ואותו פועל התקנות משרת את שניהם. ההתקנה של מטבח א' והייצור של מטבח ב' נשענים על אותו משאב. תלות בין לוחות היא הדרך לראות את זה במסך אחד במקום לגלות את זה בטלפון.
ארבעת סוגי הקשר, בעברית של בעל עסק
כשמגדירים תלות אפשר לבחור גם את סוג הקשר. התיעוד מציין ארבעה קיצורים — FS, SS, FF, SF — ולמי שלא בא מעולם ניהול פרויקטים זה נראה כמו קוד. זה פשוט ארבע דרכים לקשור התחלה וסיום:
- FS (סיום → התחלה) — הנפוץ בהרבה. ההתקנה מתחילה רק כשהייצור נגמר. ברוב הפרויקטים בעסק קטן זה כל מה שתצטרך.
- SS (התחלה → התחלה) — שני שלבים מתחילים יחד. הצילום של המוצר והכתיבה של הדף באתר מתחילים באותו יום.
- FF (סיום → סיום) — שניהם חייבים להיגמר יחד. בדיקת האיכות נסגרת ברגע שהייצור נסגר.
- SF (התחלה → סיום) — נדיר, ולרוב לא תיגע בו. שלב אחד יכול להיסגר רק כשהשני כבר התחיל (למשל: המשמרת הישנה נגמרת רק כשהחדשה נכנסה).
אם אתה מתחיל היום, ההמלצה הפרקטית היא לבחור FS לכל התלויות ולא להסתבך. את השלושה האחרים תוסיף רק כשתיתקל במצב שבו FS פשוט לא מתאר את המציאות.
מה קורה כשספק מאחר — שלב שזז מזיז את התור
נחזור לנגר. נניח שהלוח שלו נראה כך (התאריכים כאן הם דוגמה להמחשה, לא נתון):
| שלב | מתחיל | נגמר | תלוי ב- |
|---|---|---|---|
| מדידה אצל הלקוחה | 1.3 | 1.3 | — |
| הזמנת פורמייקה מהספק | 2.3 | 8.3 | מדידה |

| ייצור בנגרייה | 9.3 | 11.3 | הזמנת פורמייקה |
| התקנה אצל הלקוחה | 12.3 | 12.3 | ייצור |
הספק מודיע: הפורמייקה מגיעה ב-15.3 ולא ב-8.3. בלי תלויות, הנגר נכנס ללוח ומתקן ארבעה תאריכים ביד — ובדרך שוכח שגם ההתקנה תיאמה פועל. עם תלויות, הוא מותח את הפס של "הזמנת פורמייקה" עד ה-15.3, והייצור וההתקנה נגררים אחריו על הציר. ההתקנה כבר לא ב-12.3. היא נראית עכשיו בשבוע שאחרי, על המסך, לפני שהלקוחה מתקשרת לשאול.

מה שקורה על המסך ברגע כזה מתועד במפורש. בתלויות בין פרויקטים, monday מסמנת ויזואלית משימה שהתאריכים שלה התנגשו: משימות ללא התנגשות מוצגות בשחור, משימות עם בעיה מודגשות באדום. לחיצה על סימן הקריאה האדום שליד המשימה פותחת בדיוק איפה ההתנגשות — כולל מספר ימי החפיפה — ומשם אפשר להיכנס ישירות לכרטיס המשימה, לעדכן את הטווח, או לתאם עם מי שצריך.
אותו תיעוד מוסיף עוד שתי דרכים לראות את זה בלי לפתוח כל שורה. ריחוף עם העכבר מעל משימה חושף תצוגה מפורטת של התלויות שלה — שם הלוח, פרטי המשימה, האחראי, הסטטוס, טווח הזמן, סוג התלות וחפיפות. ובמקטע Overview של לוח פרויקט, בלשונית Project info, אפשר להוסיף ווידג'ט של תלויות בין פרויקטים שמציג את כולן מקובצות לפי לוח, עם תפריט שלוש-הנקודות שמאפשר להתריע לאחראי על ההתנגשות או לקפוץ ישירות למשימה.
נקודות שאין להן משך — למה צריך אבני-דרך

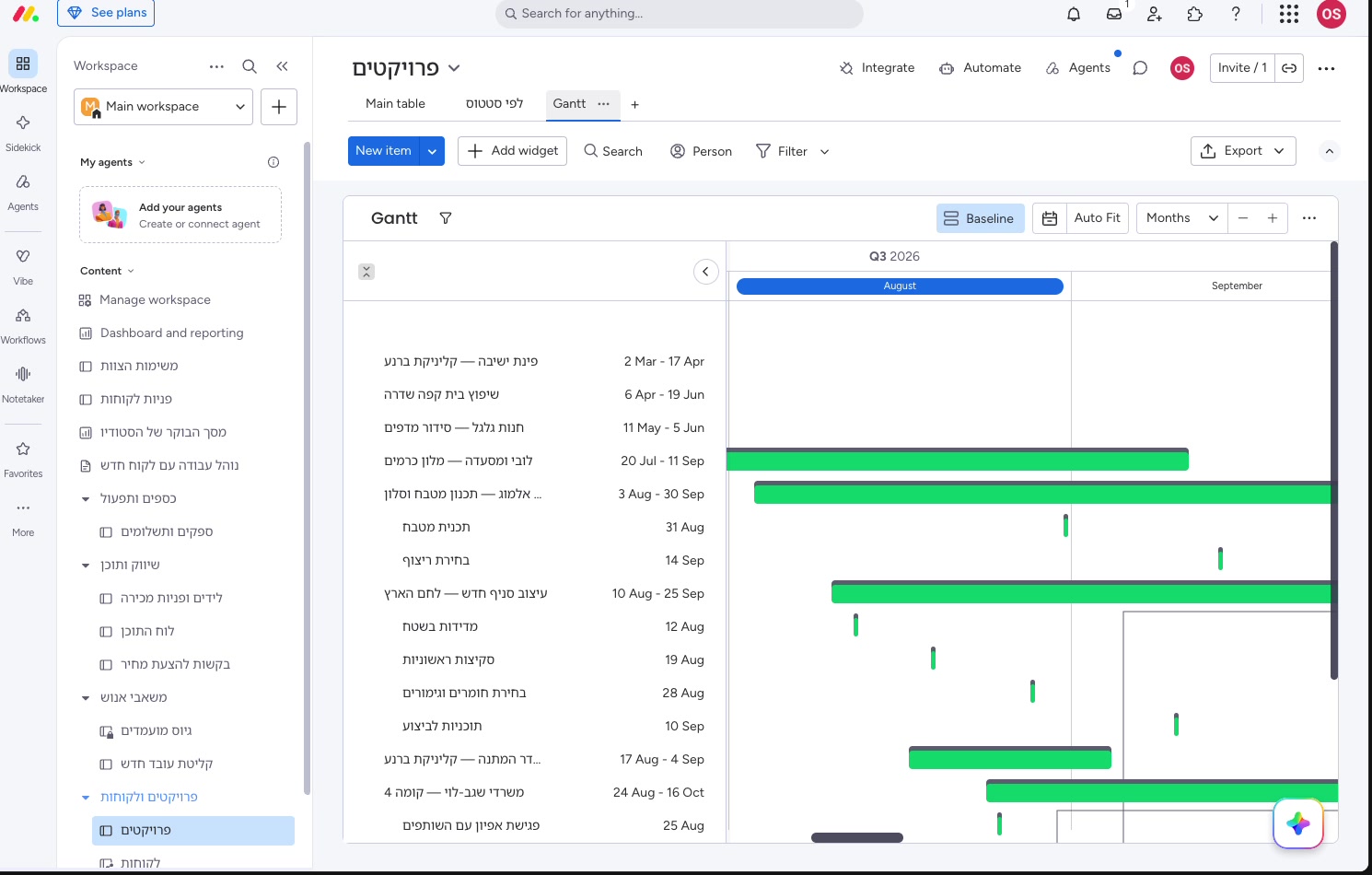

רוב השלבים בפרויקט הם פסים: יש להם התחלה, סוף ומשך. אבל יש דברים שהם נקודה אחת בזמן ולא תהליך — יום המסירה ללקוח, יום התשלום השני, יום שבו החומר חייב להיות במחסן. אלה אבני דרך.
טכנית, אבן דרך היא פשוט פריט שתאריך ההתחלה והסיום שלו זהה, ולכן על הציר היא נראית כנקודה ולא כפס. פרקטית, היא ממלאת תפקיד אחר לגמרי: היא ה"נקודת אל-חזור" שאתה מודד מולה. פרויקט של שלושים משימות קשה לעקוב אחריו; אותו פרויקט עם ארבע אבני דרך הופך למשהו שאפשר להגיד עליו משפט אחד בטלפון עם הלקוח.
- מה שראוי להיות אבן דרך — מסירה ללקוח, אישור סופי של הצעת מחיר, תשלום מקדמה, קבלת חומר קריטי, יום עלייה לאוויר.
- מה שלא — "סיימתי לצבוע". זה שלב, לא אבן דרך. אם תהפוך כל דבר לאבן דרך, לא נשארה לך אף אחת.
- כמה — בפרויקט של עסק קטן, שלוש עד חמש אבני דרך זה בדרך כלל בדיוק כמה שצריך.
התאריך שכבר הבטחת — מה זה עושה למה שאמרת ללקוח
כאן העניין הופך רגיש. ברגע שהמערכת מזיזה תאריכים אוטומטית, קל לשכוח שהתאריך המקורי לא היה סתם — הוא נאמר ללקוחה בטלפון, אולי נכתב בהצעת מחיר. אם הלוח פשוט זז ואף אחד לא זוכר מה הובטח, נוצר מצב מסוכן במיוחד: העסק מרגיש מסודר, והלקוח מרגיש שמשקרים לו.

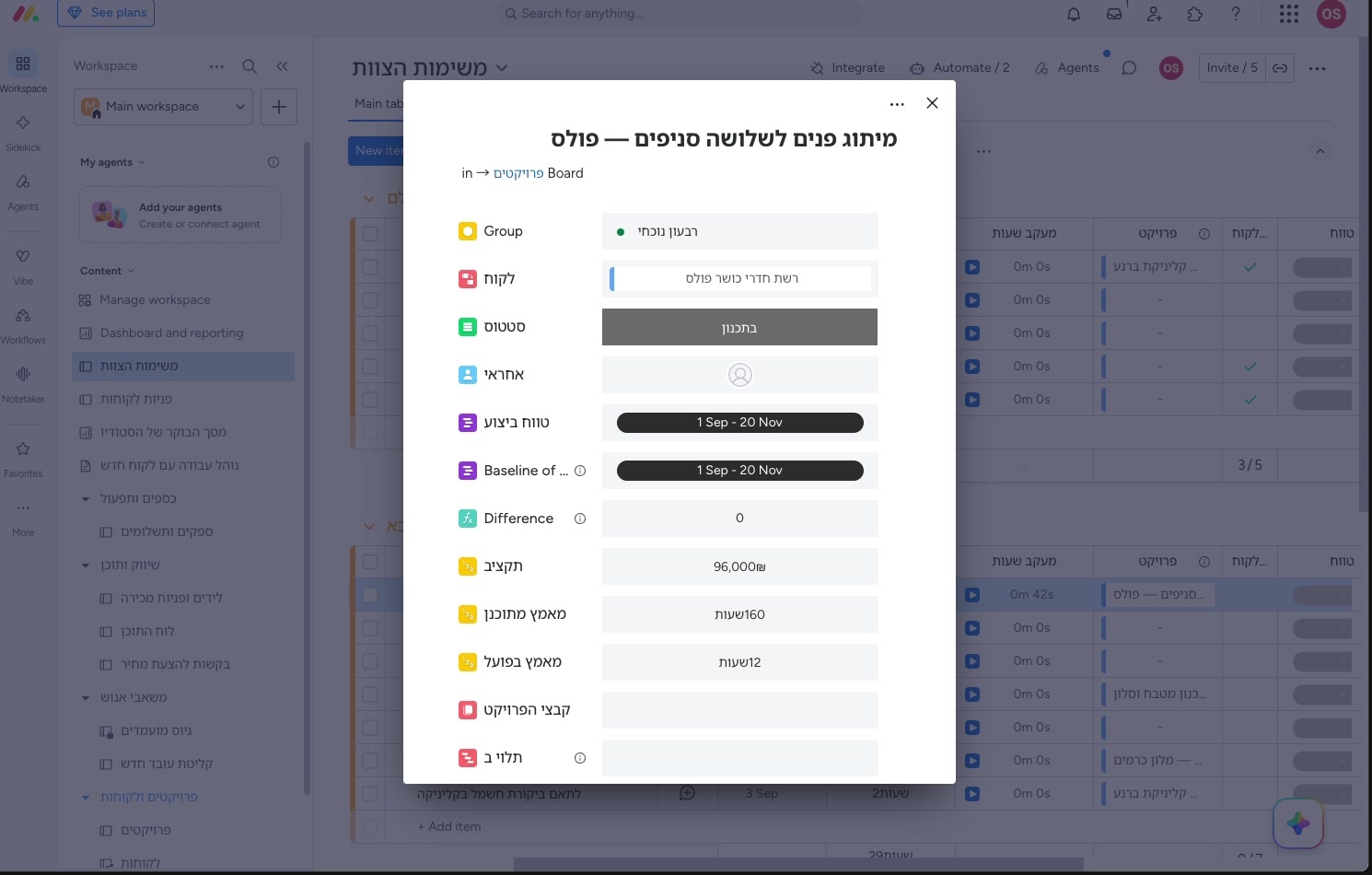

בדיוק בשביל זה קיימת יכולת ה-Baseline (קו-בסיס) בגאנט. לפי התיעוד של monday ל-Gantt Baseline, קו-בסיס הוא כלי שמתאר את לוח-הזמנים היעד של הפרויקט, ומשמש כנקודת ייחוס להשוואה בין ההתקדמות בפועל — אחרי עיכובים ושינויים — לבין התכנון המקורי. מומלץ ליצור אותו בתחילת הפרויקט, כדי שישמש נקודת ייחוס לאורך כל חייו.

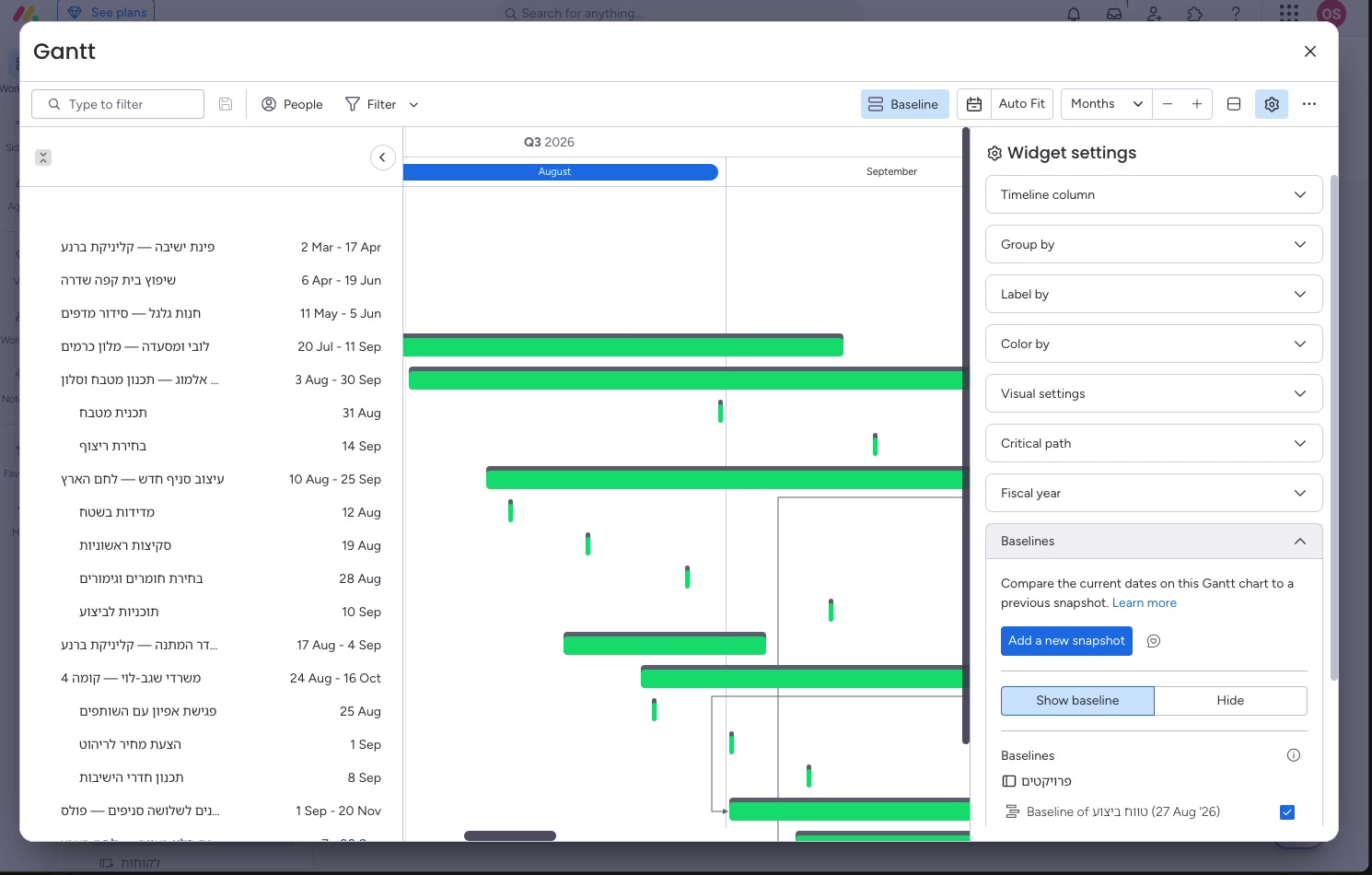

איך זה עובד בפועל: לוחצים על "Baseline" בראש הגאנט ובוחרים להוסיף צילום חדש. הצילום מוצג כפסי-זמן אפורים שננעלים במקומם — לא משנה מה יקרה לתאריכים אחר כך. אחרי זה, לפי התיעוד: כשהפרויקט בזמן הפריטים מוצגים בירוק, וכשהוא מתעכב והפסים נמתחים הם הופכים לאדום, יחד עם כל הפריטים התלויים בהם. הצל האפור נשאר מעליהם, כך שרואים במבט אחד גם איפה הבטחת להיות וגם איפה אתה.
עוד שתי נקודות מהתיעוד ששוות לדעת מראש: צילומי-בסיס אינם ניתנים לעריכה אחרי שנוצרו, ולכן כדאי לסדר את עמודות התאריך והטווח לפני שמצלמים. ואפשר להחזיק כמה צילומים ולהשוות ביניהם על ידי סימון וביטול-סימון של התיבה ליד השם — שימושי כשרוצים להשוות בין שלבים שונים של אותו פרויקט. התכונה עצמה, לפי התיעוד, זמינה בתוכניות Pro ו-Enterprise בלבד.
בעברית של בעל עסק: קו-בסיס הוא ההוכחה השקטה שלך. בפגישה עם הלקוחה אתה לא מתווכח מהזיכרון — אתה מראה מסך אחד שבו רואים שהחומר אמור היה להגיע ב-8.3 והגיע ב-15.3, ושכל השאר זז בגלל זה. זו שיחה אחרת לגמרי משיחה שמתחילה ב"אני חושב שהספק איחר".
רגע לפני שאתה בונה את זה — מתי כל המנגנון הזה פשוט מיותר
חלק מהערך של המדריך הזה הוא להגיד לך מתי לא. ביקורות מקצועיות על monday מציינות שתצוגת הגאנט הפנימית אינה מספיק חזקה לבניית פרויקט מורכב, אבל בהחלט מספיקה לעסק קטן לצורך תכנון בסיסי. מהצד השני של אותו משפט: אם אין לך פרויקט אמיתי עם שלבים תלויים, אתה מקים תשתית לבעיה שאין לך.
כלל אצבע פשוט: אם אתה לא מסוגל לענות במשפט אחד על השאלה "מה מחכה למה" — אין לך תלויות, יש לך רשימה. רשימה מנוהלת מצוין בעמודת תאריך ובתצוגת לוח שנה, ובלי שום מנגנון נוסף.
מהלוח שיש לך עכשיו — חמישה צעדים עד ציר-זמן שעובד
- ודא שיש תאריכים לכל שלב לפני שאתה נוגע בתצוגות. שלב בלי טווח-זמן לא מצויר על הציר ולא נכנס לשום חישוב התנגשות. זה הצעד שאנשים מדלגים עליו ואז מתלוננים שכלום לא עובד.
- הוסף תצוגת גאנט ללוח ובדוק שאתה מזהה את הפרויקט בעיניים — הפסים באורך הנכון, בסדר הנכון. אם משהו נראה מוזר, כנראה תאריך אחד מוקלד לא נכון, לא התצוגה.
- קשור רק את מה שבאמת תלוי דרך עמודת Dependent On, בסוג FS. אל תקשור הכל להכל — שרשרת אחת ברורה שווה יותר מרשת סבוכה.
- סמן שלוש עד חמש אבני דרך — נקודות שבהן תאריך התחלה שווה לתאריך סיום. אלה הנקודות שעליהן תדבר עם הלקוח.
- צלם קו-בסיס בתחילת הפרויקט, לפני שהשלב הראשון זז. אחר כך אי אפשר לחזור אחורה ולצלם את מה שהבטחת.
שינוי אחד בהרגל — מה זה אומר עליך כבעל עסק
ברגע שהפרויקט יושב על ציר עם קשרים, משתנה סוג השיחות שאתה מנהל. עד עכשיו התאריך שהבטחת ללקוחה היה הבטחה שהתבססה על תחושת בטן ועל זיכרון של כמה זמן לקח בפעם הקודמת. עכשיו הוא תוצאה של חישוב שאתה יכול להראות.
זה גם משנה מתי אתה מגלה שיש בעיה. בעל עסק שמנהל בפנקס מגלה עיכוב ביום ההתקנה. בעל עסק שקשר את השלבים מגלה אותו ביום שהספק התקשר — ואז יש לו עדיין שבוע לתאם מחדש, להזיז את הפועל, או להתקשר ללקוחה בעצמו לפני שהיא מתקשרת אליו. ההבדל בין השניים הוא לא תוכנה — הוא רמת המקצועיות שהלקוח חווה.
ולבסוף, שינוי פנימי קטן: כשיש קו-בסיס, אתה מתחיל לדעת דברים על העסק שלך שלא ידעת. שאתה כמעט תמיד מעריך את הייצור בחסר. שהספק הזה מאחר בערך תמיד. שהמדידה לוקחת חצי יום ולא שעה. אלה לא תובנות שהמערכת מספקת לך — היא רק מפסיקה לתת לך לשכוח אותן.
מקורות
- monday.com Support — Cross-Project Dependencies (עמודת Dependent On, סוגי תלות FS/SS/FF/SF, סימון התנגשויות בגאנט, ווידג'ט התלויות). נכון ל-27/08/2026.
- monday.com Support — The Gantt Baseline (יצירת צילום קו-בסיס, צבעי ירוק/אדום, שכפול עמודת הזמן ועמודת הנוסחה, זמינות ב-Pro ו-Enterprise). נכון ל-27/08/2026.
