לוח הפרויקטים ב-monday — להבטיח ללקוח תאריך שאתה יכול לעמוד בו

פרויקט אחד = שורה אחת שהלקוח מבין, ומתחתיה השלבים שאתה מנהל. ככה בונים את זה בפועל.

12 דק׳ זמן קריאה · עודכן ספטמבר 2026

בקצרה

  • שורה אחת ללקוח הפרויקט הוא פריט אחד עם תאריך יעד; השלבים חיים בתת-פריטים שמתחתיו.
  • קודם ימי העבודה מגדירים את שבוע-העבודה וההיעדרויות לפני שנוקבים בתאריך, אחרת התאריך הוא ניחוש.
  • עמודת פער מתוכנן מול בפועל בכל שלב — זה מה שתופס חריגה באמצע.
  • ציר-זמן תצוגה שמראה את כל השלבים על סרגל אחד, כולל מה נדחף קדימה.
  • אוטומציה עסקה נסגרת בלוח המכירות → פרויקט נפתח אוטומטית עם השלבים הקבועים.
  • הערת-תוכנית "פרויקט" עם התכונות המובנות זמין ב-Pro וב-Enterprise; לוח רגיל אפשר גם בלי זה.

נגיד סטודיו עיצוב קטן בחיפה, שלושה אנשים, שסוגר עם לקוח מיתוג מלא ומבטיח בטלפון "תוך שישה שבועות אצלך". שישה שבועות זה מספר יפה — רק שאף אחד בסטודיו לא ספר כמה ימי עבודה באמת יש בשישה שבועות, כמה מהם נופלים על חג, ומי מהצוות כבר מבטיח שישה שבועות ללקוח אחר באותם ימים בדיוק. אחרי שלושה פרויקטים כאלה מגלים שהבעיה אינה בעבודה עצמה אלא בכך שהתאריך נולד בשיחה, לא בלוח. ניהול פרויקטים בעסק קטן מתחיל בדיוק שם: להפוך את התאריך שהבטחת למשהו שאפשר להסתכל עליו ולבדוק אותו.

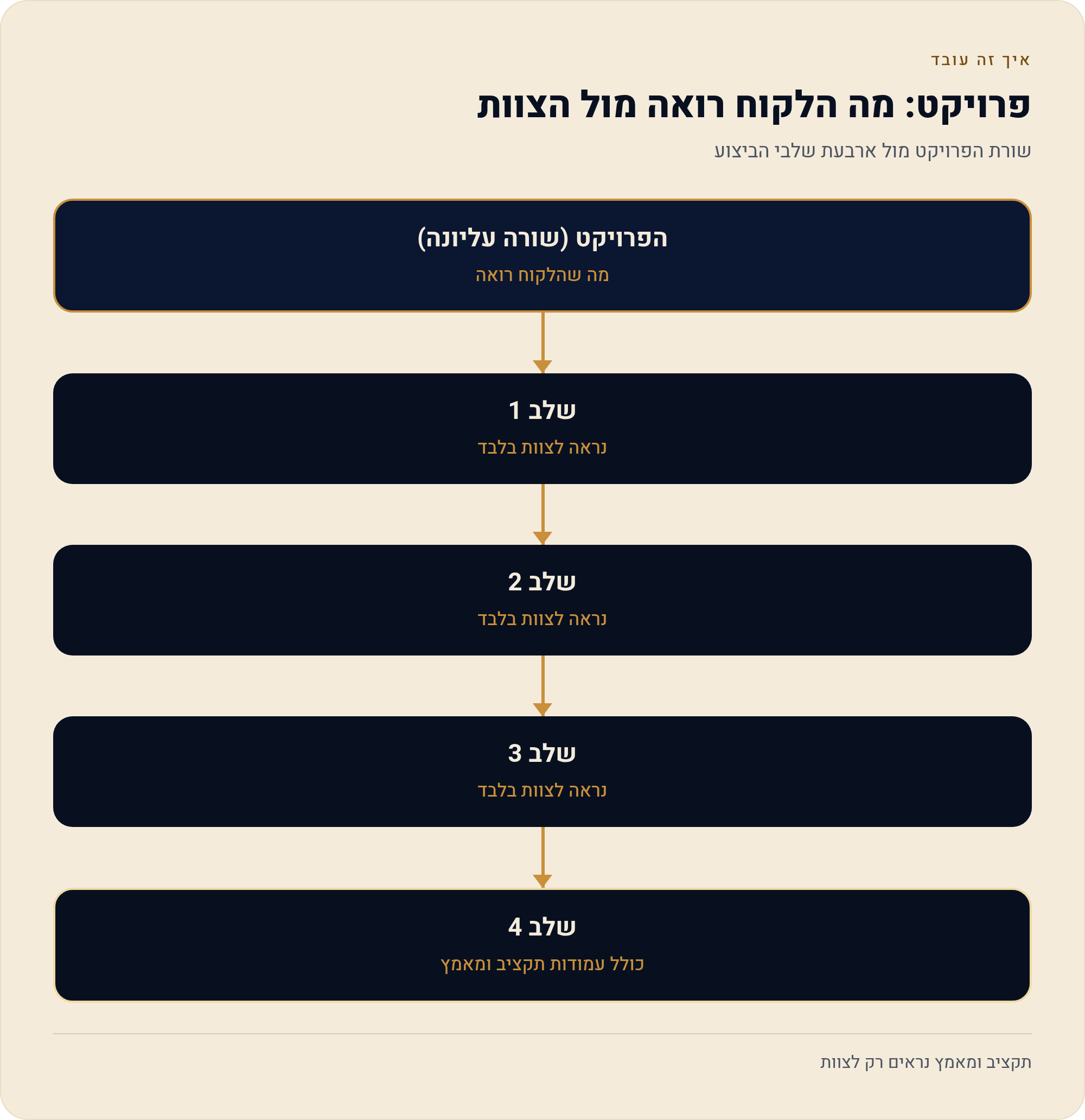

שורת הפרויקט מול ארבעת שלבי הביצוע
שורת הפרויקט מול ארבעת שלבי הביצוע

הרעיון המרכזי: הלקוח רואה שורה אחת, אתה רואה את השלבים

רוב הבלגן בלוחות של עסקים קטנים נולד מכך שהכול נמצא באותה רמה: "מיתוג לקוח כהן" יושב באותה רשימה עם "לשלוח שלושה כיווני לוגו" ועם "לתקן קרנינג בכותרת". הלקוח שנכנס לראות מה קורה מוצף בעשרים שורות, ואתה מאבד את היכולת לענות בשנייה על השאלה היחידה שחשובה לו: מתי זה מסתיים.

הפתרון פשוט ומבני. כל פרויקט הוא פריט אחד בלוח. השלבים שמרכיבים אותו — בריף, כיווני עיצוב, סבב תיקונים, קבצים סופיים — יושבים כתת-פריטים מתחתיו. הפריט העליון נושא את התאריך שהבטחת ואת הסטטוס הכללי; תת-הפריטים נושאים את העבודה האמיתית, את האחראים ואת התאריכים הפנימיים. כשמישהו פותח את הלוח הוא רואה רשימת פרויקטים קצרה וברורה, וכשהוא לוחץ על שורה — נפתחת התמונה המלאה.

בעברית פשוטה "פריט" הוא שורה בלוח. "תת-פריט" הוא שורה שמקוננת בתוך שורה. "עמודה" היא שדה מידע על אותה שורה — תאריך, אחראי, סטטוס. זה כל אוצר המילים שצריך כדי לקרוא את שאר העמוד.

חשוב לדעת ש-monday עצמה מבחינה בין לוח לבין פרויקט. לוח, לפי עמוד ההשוואה בין לוח לפרויקט, הוא המסגרת הגמישה: קבוצות, עמודות ופריטים שאתה מעצב איך שבא לך, לכל דבר — מרשימת מטלות ועד מעקב לידים. פרויקט הוא שכבה מובנית מעליו: הוא בנוי על אותו מבנה לוח, אבל מגיע עם עמודות מוגדרות מראש, מסך סקירה מובנה וסטטוס-בריאות לפרויקט. ההערה החשובה לעסק קטן: פרויקטים זמינים בתוכניות Pro ו-Enterprise, ויכולות מתקדמות כמו חיבור לפורטפוליו קיימות רק ב-Enterprise. אם אתה בתוכנית נמוכה יותר — בנה לוח רגיל לפי אותה לוגיקה בדיוק; הרעיון עובד, פשוט בלי הכפתורים המובנים.

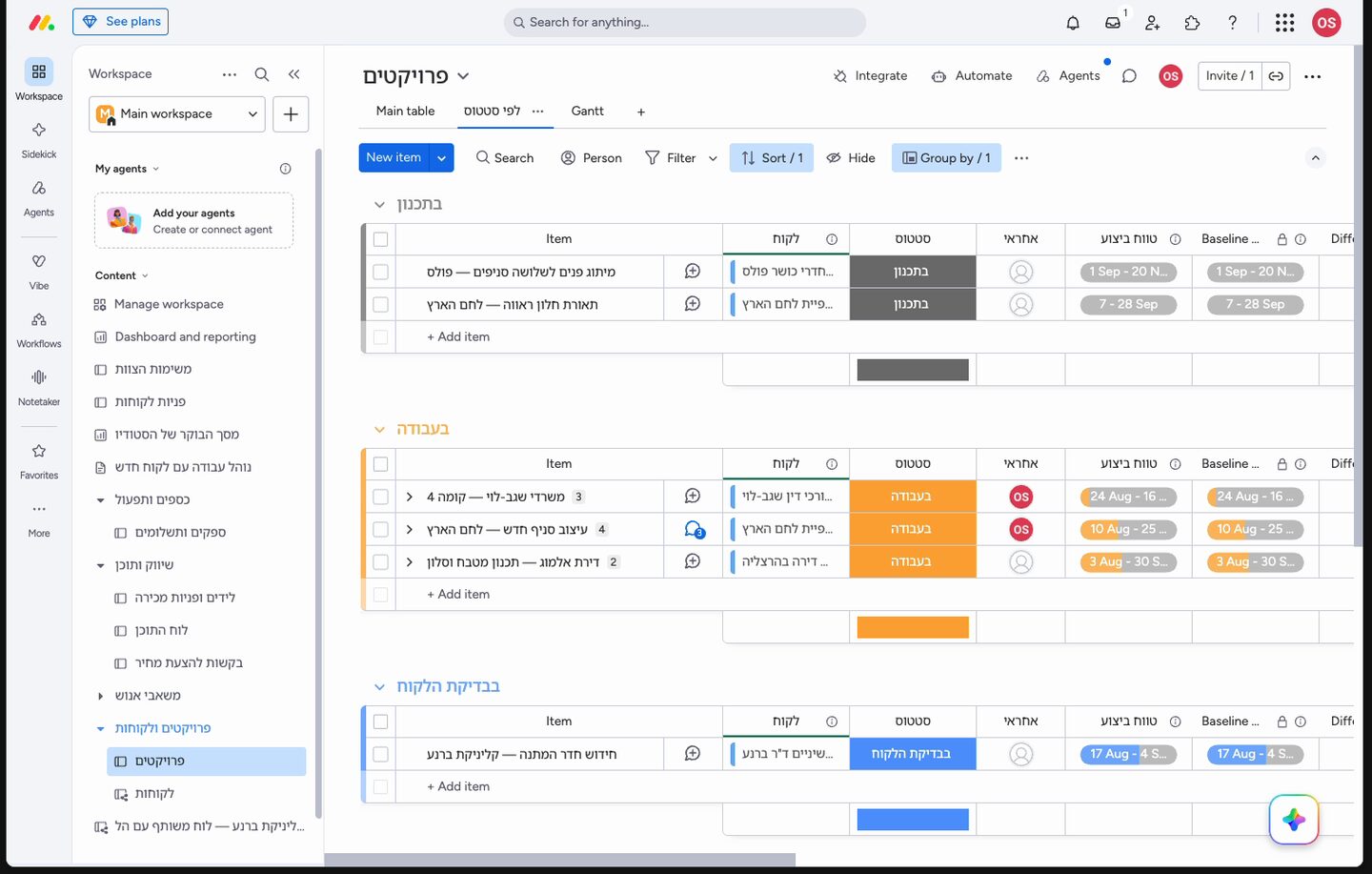

לוח הפרויקטים: קבוצות לפי מצב ועמודות לפי מה שצריך לעקוב
לוח הפרויקטים: קבוצות לפי מצב ועמודות לפי מה שצריך לעקוב

איך מסדרים את השורות: לפי תקופה או לפי לקוח

קבוצה היא הכותרת הצבעונית שמפרידה בין אזורים בלוח. בלוח פרויקטים יש שתי דרכי-קיבוץ שעובדות, וההכרעה ביניהן תלויה בסוג העסק — לא בטעם.

  • קיבוץ לפי תקופה — "רבעון נוכחי", "רבעון הבא", "הושלם". מתאים לעסק שמריץ פרויקטים דומים בזה אחר זה, שבו השאלה היומית היא "מה סוגרים החודש". יתרון: הלוח נשאר קצר, כי מה שנגמר יורד לקבוצת ההושלם.
  • קיבוץ לפי לקוח — קבוצה לכל לקוח מרכזי. מתאים לעסק עם מעט לקוחות גדולים וחוזרים, שבו השאלה היומית היא "מה פתוח מול לקוח X". יתרון: כשהלקוח מתקשר, אתה פותח קבוצה אחת ורואה הכול.
טיפ אל תקבץ לפי סטטוס. סטטוס משתנה כל יום, ואם הוא הקבוצה — הפריטים יקפצו בין קבוצות כל הזמן ותאבד את היכולת לזכור איפה משהו נמצא. סטטוס הוא עמודה, לא קבוצה. לסינון לפי סטטוס יש כלים אחרים.

העמודות ולמה כל אחת קיימת: אף עמודה בלי תפקיד

הפיתוי בלוח חדש הוא להוסיף עמודות. מהר מאוד מגיעים לארבע-עשרה עמודות שאף אחד לא ממלא, ואז הלוח מת. הכלל: עמודה נכנסת רק אם היא עונה על שאלה שמישהו באמת שואל. הנה הסט המינימלי לפרויקט של עסק קטן.

העמודה מה היא מחזיקה השאלה שהיא עונה עליה
סטטוס לא התחיל / בעבודה / ממתין ללקוח / הושלם מה מצב השלב הזה עכשיו
אחראי אדם אחד למי מתקשרים כשזה תקוע
טווח-זמן תאריך התחלה ותאריך סיום מתוכננים מתי השלב אמור לרוץ
תלות איזה שלב חייב להסתיים לפני מה נתקע אם השלב הזה מאחר
משך כמה ימי עבודה השלב לוקח כמה זמן זה באמת, בלי סופי שבוע
מאמץ מתוכנן הערכת שעות/ימים לפני שהתחלנו מה הבטחנו לעצמנו
מאמץ בפועל מה באמת נדרש כמה טעינו — וכמה נתקן בהצעה הבאה
תקציב סכום לפרויקט האם הסבב הרביעי עדיין רווחי
תאריך סיום בפועל היום שבו זה נסגר עמדנו בהבטחה או לא

מי שיוצר פרויקט בתוכנית Pro מקבל חלק גדול מהסט הזה מובנה: עמודת תלות, משך, מאמץ מתוכנן, מאמץ שהושקע, תקציב ותאריך סיום — כולן חלק מהעמודות הייעודיות של פרויקט. מי שבונה לוח רגיל פשוט מוסיף אותן ידנית מקטלוג העמודות. התוצאה דומה; ההבדל הוא בכמה קליקים ובכמה תכונות-על נלוות.

לוח הפרויקטים ב-monday — להבטיח ללקוח תאריך שאתה יכול לעמוד בו

לפני שנוקבים בתאריך: להגדיר את ימי העבודה ואת ההיעדרויות

זה הצעד שכולם מדלגים עליו, וזה בדיוק הצעד שמפריד בין תאריך שאפשר לעמוד בו לבין מספר שאמרת בטלפון. שבוע-העבודה הישראלי אינו שני-עד-שישי, וכל מערכת בינלאומית מניחה שני-עד-שישי כברירת-מחדל. אם לא נגעת בהגדרה הזאת, כל חישוב-משך בלוח שלך סופר יום שישי כיום עבודה מלא ולא סופר את יום ראשון — כלומר הוא טועה פעמיים בכל שבוע.

  • קובעים מהו שבוע-העבודה שלכם ראשון עד חמישי, ראשון עד שישי-חלקי, או כל תצורה אחרת שנכונה לעסק. זו החלטה שמתקבלת פעם אחת ומשפיעה על כל תאריך בלוח.
  • מסמנים את הימים שאין בהם עבודה חגים, ימי גישור, מילואים ידועים מראש, חופשה מתוכננת של מי מהצוות. ימים שלא סומנו — המערכת תניח שעובדים בהם.
  • רק אז ממלאים משך לכל שלב "שלושה ימי עבודה" הופך למשמעותי רק כשהמערכת יודעת אילו ימים נחשבים.
  • ורק אז מבטיחים ללקוח התאריך שיוצא בסוף הוא תוצאה של חישוב, לא של אופטימיות.
דוגמה להמחשה אותו סטודיו בחיפה מגדיר חמישה שלבים, כל אחד בן ארבעה ימי עבודה — עשרים ימי עבודה בסך הכול. בשבוע של חמישה ימים זה נשמע כמו ארבעה שבועות. אם באמצע נופלים שני ימי חג ויום מילואים, התאריך האמיתי זז בשלושה ימי עבודה. המספרים כאן להמחשה בלבד, אבל המנגנון הוא זה: 3 ימים שלא סומנו בלוח הם שלושה ימים של הבטחה שבורה.

אותה לוגיקה חלה על עומס. תאריך בר-קיום אינו רק שאלה של כמה ימים יש בלוח-השנה, אלא של כמה מהם פנויים אצל האדם שאמור לבצע. אם המעצבת היחידה בסטודיו כבר אחראית על שלושה שלבים במקביל באותו שבוע — שלושת התאריכים אופטימיים, ולפחות אחד מהם ייפול. זה הנושא של לוח המשימות והעומס, והוא הצד השני של אותו מטבע.

התשובה לשאלה הכי כואבת: עמודת הפער בין מתוכנן לבפועל

חריגה בפרויקט כמעט אף פעם לא מתגלה כחריגה. היא מתגלה כשלושה ימים כאן ויומיים שם, שאף אחד לא טרח לסכם, ואז יום לפני ההגשה מגלים שהכול זז בשבועיים. הדרך היחידה לתפוס את זה באמצע היא להחזיק שני מספרים על כל שלב — מה תכננו ומה קרה — ולהסתכל על ההפרש.

בפועל זה נראה כך: לכל תת-פריט יש מאמץ מתוכנן (מה הערכנו לפני שהתחלנו) ומאמץ בפועל (מה באמת יצא). עמודת נוסחה פשוטה מציגה את ההפרש, וברגע שההפרש חורג ממה שהגדרתם כסביר — אתם רואים את זה בשלב שבו עוד אפשר לעשות משהו: להזיז אחראי, לצמצם סבב תיקונים, או להרים טלפון ללקוח לפני שהוא מרים אליכם.

פער = מאמץ בפועל − מאמץ מתוכנן
חיובי = חריגה. שלילי = הערכת-יתר, גם היא מידע שווה כסף להצעה הבאה.

היופי בעמודה הזאת הוא שהיא לא רק כלי-בקרה לפרויקט הנוכחי — היא בנק-נתונים לתמחור הבא. אחרי חמישה פרויקטים דומים אתה יודע שהשלב "סבב תיקונים" אצלך תמיד חורג, כי הלקוח תמיד מבקש עוד סבב. זה לא כשל אישי; זה נתון. וברגע שהוא נתון, אפשר לתמחר אותו בהצעה במקום לספוג אותו.

עמודת הפער היא ההבדל בין להיות מופתע ביום ההגשה לבין להיות זה שמודיע. שתי החוויות עולות אותו כסף — רק אחת מהן שומרת על הלקוח.

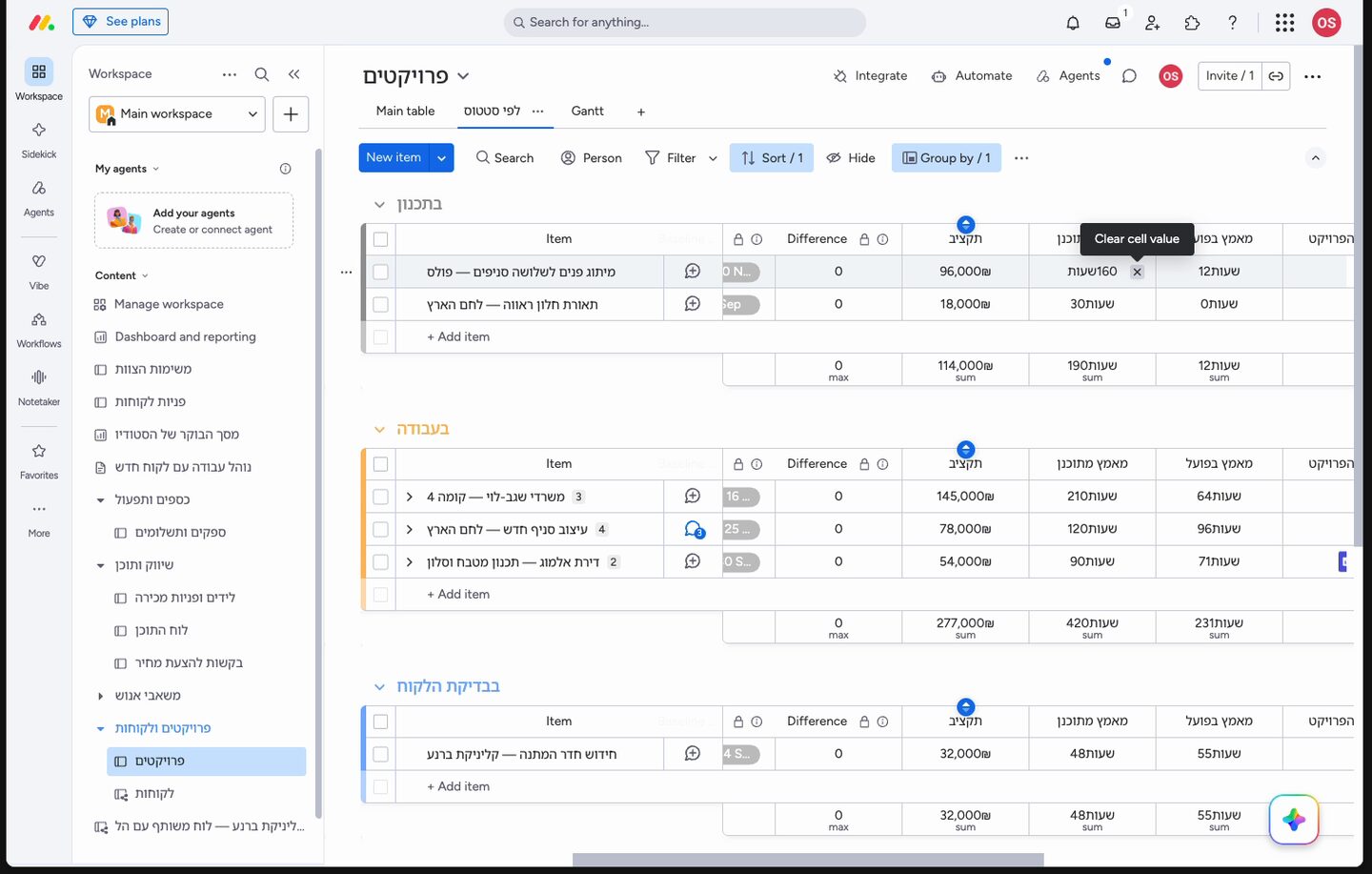

מאמץ מתוכנן מול מאמץ בפועל, וההפרש ביניהם
מאמץ מתוכנן מול מאמץ בפועל, וההפרש ביניהם

מסך הסקירה וסטטוס-הבריאות: האם הפרויקט על המסלול

מעבר לעמודות, פרויקט ב-monday מגיע עם שני רכיבים שנועדו בדיוק לשאלה "איך אני יודע איפה אנחנו עומדים". הראשון הוא סקירת הפרויקט — מסך מובנה בתוך הלוח שמציג תמונת-מצב גבוהה: שינויים בסטטוס, התקדמות, ותצוגת גאנט. אפשר להוסיף לו ווידג'טים ולהתאים אותו למה שחשוב לכם.

השני הוא סטטוס בריאות הפרויקט, ולו שלוש אפשרויות: על המסלול, בסיכון, מחוץ למסלול. אפשר לעדכן אותו ידנית, וזה כבר שווה — כי זה מכריח אותך פעם בשבוע לענות בכנות על שאלה אחת. אבל יש שם גם מנגנון אוטומטי: אינטגרציה בשם Automatic project status שמאפשרת לקבוע כללים שמעדכנים את בריאות הפרויקט לפי סטטוסי המשימות. הדוגמה שמופיעה בתיעוד הרשמי היא כלל שבו אם יותר מ-50% מהמשימות מסומנות כתקועות, בריאות הפרויקט משתנה אוטומטית ל"בסיכון". מוסיפים אותה דרך אייקון האינטגרציות בפינה של הלוח וחיפוש השם.

שים לב אפשר להמיר לוח קיים לפרויקט דרך תפריט שלוש-הנקודות ובחירה ב-Convert board to project — הנתונים נשארים והעמודות החדשות נוספות. אבל אי-אפשר להמיר פרויקט חזרה ללוח. תעשה את זה על לוח שאתה בטוח לגביו, או על שכפול שלו.

תצוגת ציר-הזמן: אותם נתונים, סוף-סוף בצורה שרואים בה

טבלה מצוינת להזנת נתונים ואיומה להבנת זמן. אף אחד לא מסתכל על עמודת תאריכים ורואה שהשלב השלישי חופף לשלב הרביעי. בשביל זה יש תצוגת ציר-זמן: אותו לוח בדיוק, אותם פריטים בדיוק, רק שכל שלב מצויר כסרגל על ציר. ברגע שהעין רואה את הסרגלים אחד מתחת לשני, שתי בעיות קופצות מיד — חפיפות שלא התכוונת אליהן, וימים ריקים שבהם שום דבר לא מתקדם.

התצוגה הזאת גם הופכת את התלויות למוחשיות. "קבצים סופיים" תלוי ב"אישור לקוח", ואם אישור הלקוח זז בשלושה ימים — הסרגל של הקבצים הסופיים זז איתו, וכך גם תאריך הסיום של הפרויקט כולו. זה בדיוק הרגע שבו אתה מרים טלפון ומעדכן, במקום להתפלל. להעמקה בגאנט ובתלויות יש עמוד נפרד בציר-זמן, גאנט ותלויות.

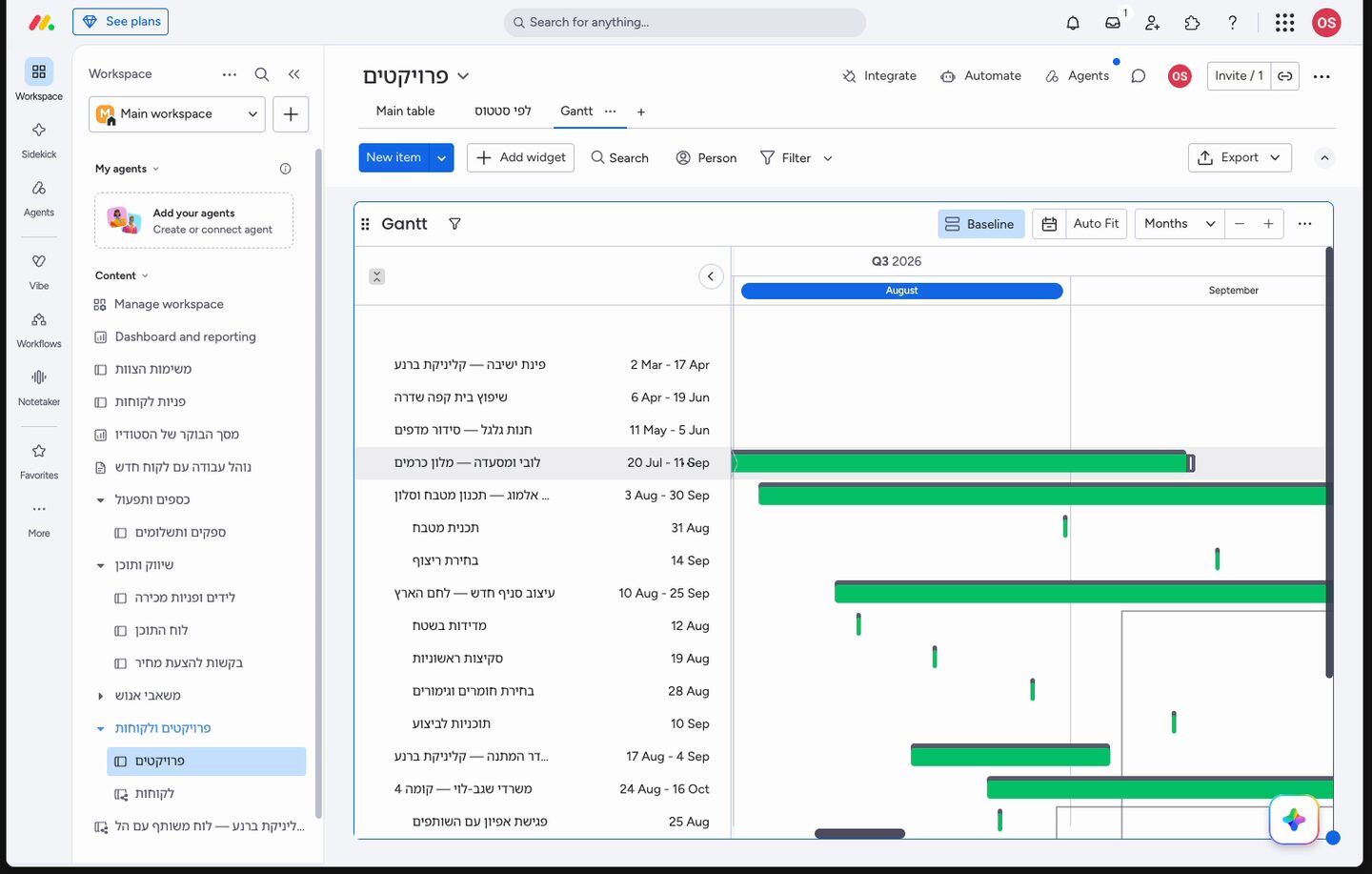

תצוגת גאנט: משך כל פרויקט על ציר זמן
תצוגת גאנט: משך כל פרויקט על ציר זמן

מה הלקוח באמת רואה: לשתף את השורה, לא את כל הלוח

כאן נכנס השיקול שאף מדריך טכני לא מדבר עליו: לא כל מה שקיים בלוח מיועד לעיני הלקוח. תת-הפריט "לבדוק שוב את הקרנינג כי המעצבת פספסה" הוא ניהול פנימי בריא ומידע מיותר לחלוטין ללקוח. גם עמודת התקציב, גם עמודת המאמץ בפועל, וגם ההערה בעדכונים שבה כתבתם שהלקוח מבקש יותר מדי סבבים.

לכן המבנה של פריט-אב ותת-פריטים הוא לא רק ארגון — הוא גם קו-הפרדה. הלקוח מוזמן לראות את רמת הפרויקט: שם, סטטוס כללי, תאריך יעד, אולי אחוז התקדמות. הצוות עובד ברמת תת-הפריטים. אם אתם מזמינים לקוח כאורח ללוח, זה הרגע לעבור על מה שמוצג לו ולסגור עמודות שלא נועדו לו — הנושא מפורט בעמוד האורחים ובהרשאות הלוח.

מסקנת-מפתח אל תיצור לוח שני "ללקוח". לוח כפול נשבר ביום שבו תעדכנו את אחד ותשכחו את השני, והלקוח יראה סטטוס ישן. לוח אחד, שכבות תצוגה שונות.

האוטומציה ששווה את זה: עסקה נסגרת — הפרויקט נפתח לבד

הרגע הכי מסוכן בעסק קטן הוא לא כשמשהו משתבש, אלא כשמשהו נסגר. הלקוח אמר כן, כולם שמחים, ואז עוברים שלושה ימים עד שמישהו פותח בפועל את הפרויקט ומזין שלבים — שלושה ימים שכבר נאכלו מתוך התאריך שהבטחתם.

האוטומציה שפותרת את זה עובדת בין שני לוחות: כשסטטוס עסקה בלוח המכירות משתנה לנסגרה, נוצר אוטומטית פריט בלוח הפרויקטים עם שם הלקוח, וממנו נגזרים השלבים הקבועים שלכם. אם רוב הפרויקטים שלכם דומים במבנה — וברוב העסקים הקטנים הם דומים — זה חוסך את שלב ההקמה לגמרי, ומבטיח שאף שלב לא נשכח כי מישהו העתיק בזריזות מפרויקט קודם.

  • בונים פעם אחת פרויקט-מופת עם כל השלבים, המשכים והתלויות — ושומרים אותו כתבנית.
  • מגדירים את האוטומציה שיוצרת פריט חדש בלוח הפרויקטים כשעסקה משנה סטטוס לנסגרה.
  • מוסיפים אוטומציה שנייה שמזינה את השלבים הקבועים לתוך הפריט החדש.
  • בודקים את זה על עסקת-דמה אחת לפני שמפעילים על אמת.

ההרחבה לנושא הזה נמצאת באוטומציות בין לוחות ובתת-פריטים, ואם זו האוטומציה הראשונה שלכם — כדאי להתחיל מחמש האוטומציות הראשונות.

בעזרת העוזר החכם: לחדד את מבנה הפרויקט אחרי שנוצר

לפי התיעוד הרשמי, אחרי שפרויקט נוצר אפשר להמשיך לבנות ולחדד אותו באמצעות Sidekick, העוזר החכם של monday. הוא פועל בהקשר של הפרויקט הספציפי — כלומר אפשר לבקש ממנו לעבור על המבנה, ליצור או לשפר משימות, ולהחיל שינויים על הלוח כמו עדכון סטטוסים, התאמת לוחות זמנים או השלמת פרטים חסרים. בתוכנית Enterprise אפשר גם להתחיל פרויקט מתיאור מילולי: מזינים תיאור, ונוצר שלד פרויקט שאין צורך להתחיל אותו מאפס.

לעסק קטן זה שימושי בעיקר בשלב אחד — כשמעבירים תהליך שקיים בראש ובאקסל אל תוך מבנה מסודר בפעם הראשונה. אחרי שהמבנה קיים ועובד, רוב העבודה היא עדכון ידני שגרתי, ולא שם היתרון. הרחבה על מה באמת שימושי מכיוון ה-AI יש בעמוד ה-AI לעסק קטן.

מה זה אומר עליך: תאריך שאפשר לעמוד בו הוא תוצאה של מבנה

בעל עסק שמבטיח תאריכים מהבטן מתחלק בסוף לשני סוגים: זה שמפחד להבטיח ולכן נותן טווחים מעורפלים שהלקוח לא אוהב, וזה שמבטיח בביטחון וסופג את הפער מהכיס שלו. שניהם משלמים על אותה בעיה — היעדר מבנה שממיר עבודה לימים.

הלוח שתיארנו כאן פותר את זה בשלוש שכבות: שורה אחת שהלקוח מבין, שלבים מתחתיה שאתה מנהל, ועמודה אחת שאומרת לך באמצע הדרך אם אתה עדיין בסיפור שהבטחת. זה לא הופך אותך למנהל פרויקטים מוסמך, וגם לא צריך. זה פשוט אומר שהתאריך שיצא לך מהפה בפעם הבאה נשען על משהו.

הצעד הבא אם עוד לא בנית את הלוח הראשון שלך, התחל מתוכנית השבועיים. אם הלוח כבר קיים ואתה רק רוצה לשדרג אותו לפרויקט — בדוק קודם באיזו תוכנית אתה נמצא, ורק אז לחץ על ההמרה. חזרה להמדריך המלא ל-monday.com בעברית.
הבהרה: תיאורי הממשק והתכונות מבוססים על מרכז העזרה הרשמי של monday.com נכון לתאריך המצוין למטה; ממשקים ותנאי תוכניות משתנים, ומומלץ לוודא במסך עצמו לפני החלטה. סכומים ולוחות זמנים שהוזכרו כדוגמה מסומנים ככאלה ואינם המלצה עסקית.

מקורות

  1. monday.com Support — Project boards on monday.com (זמינות בתוכניות Pro ו-Enterprise, עמודות פרויקט, סקירת פרויקט, סטטוס בריאות, אינטגרציית סטטוס אוטומטי, המרת לוח לפרויקט). נכון ל-27/08/2026.
  2. monday.com Support — Board vs project: what's the difference (ההבדל בין לוח לפרויקט, עמודות מוגדרות מראש, מתי להשתמש בכל אחד, אי-אפשרות להמיר פרויקט חזרה ללוח). נכון ל-27/08/2026.
