בחלק הזה
נניח סטודיו עיצוב קטן בגבעתיים, שלושה אנשים, שהבטיח ללקוח מסירה "בעוד עשרה ימי עבודה". בלוח נפתחה עמודת תאריך, נבחר תאריך יעד, וכולם המשיכו הלאה. בפועל נפלו בדרך שבת אחת, יום שישי קצר, וחג שכולם ידעו עליו חוץ מהלוח. המסירה איחרה בשלושה ימים, והלקוח שמע הסבר במקום תוצר.
בקצרה
- תאריך אחד או טווח — עמודת תאריך מחזיקה נקודה בזמן; עמודת טווח-זמן מחזיקה התחלה וסוף, וממנה נגזר משך.
- ימי העבודה הם הגדרה, לא הנחה — אפשר לקבוע אם סופי-שבוע נבחרים בכלל, ברמת החשבון או ברמת הלוח.
- שינוי ההגדרה לא רטרואקטיבי — פריטים שכבר היו בלוח לא מחושבים מחדש לבד.
- תזכורת נשלחת לפני — יש הגדרה ייעודית לתזכורות מועד-יעד מתוך תפריט העמודה.

נקודה בזמן מול קטע בזמן — שתי עמודות שנראות דומה ומתנהגות אחרת
בלוח של monday כל שורה היא פריט (משימה, פרויקט, לקוח), וכל עמודה היא שדה מידע על אותה שורה. יש שני שדות שנראים דומים לגמרי כשמסתכלים על הלוח מרחוק, ומתנהגים אחרת לגמרי כשמתחילים לעבוד: עמודה שמחזיקה תאריך בודד, ועמודה שמחזיקה טווח של תאריכים.
תאריך בודד עונה על שאלה אחת: מתי זה צריך לקרות. הוא מתאים למועד מסירה, למועד תשלום, לפגישה, ליום שבו צריך לשלוח הצעת מחיר. טווח-זמן עונה על שאלה אחרת: מתי זה מתחיל ומתי זה נגמר. הוא מתאים לפרויקט שרץ שבועיים, לצילומים שנפרסים על שלושה ימים, לתקופה שבה עובד לא נמצא.

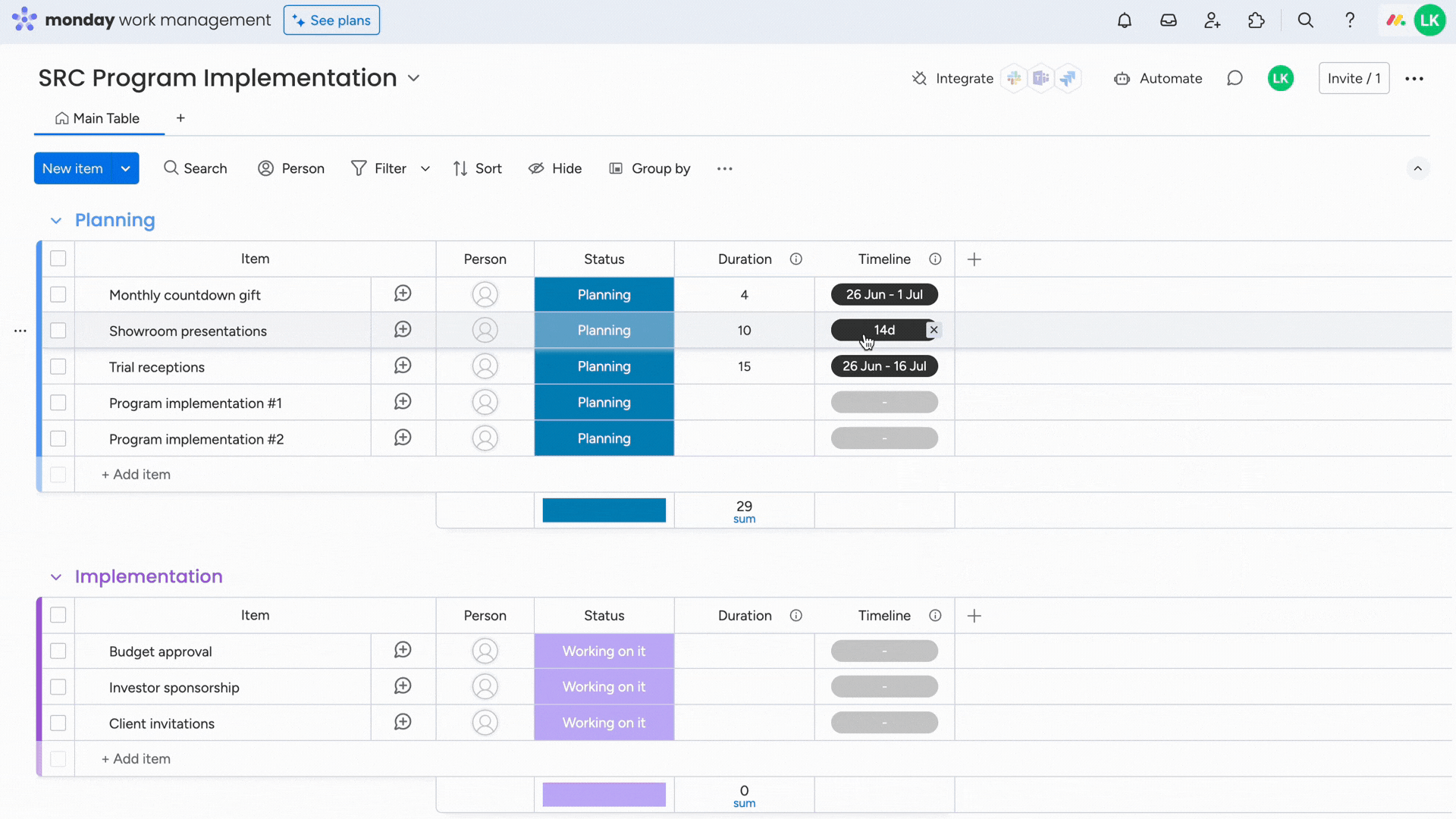

מספר הימים שנספרים בין ההתחלה לסוף של טווח-זמן. כשיש בלוח שילוב של עמודת טווח-זמן ועמודת מספר לחישוב משך, המערכת נותנת את מספר הימים שהוקצו למשימה — ואפשר גם לראות את מספר הימים פשוט ברחיפה עם העכבר מעל עמודת הטווח, וגם לשנות אותו ידנית בעמודת המשך.

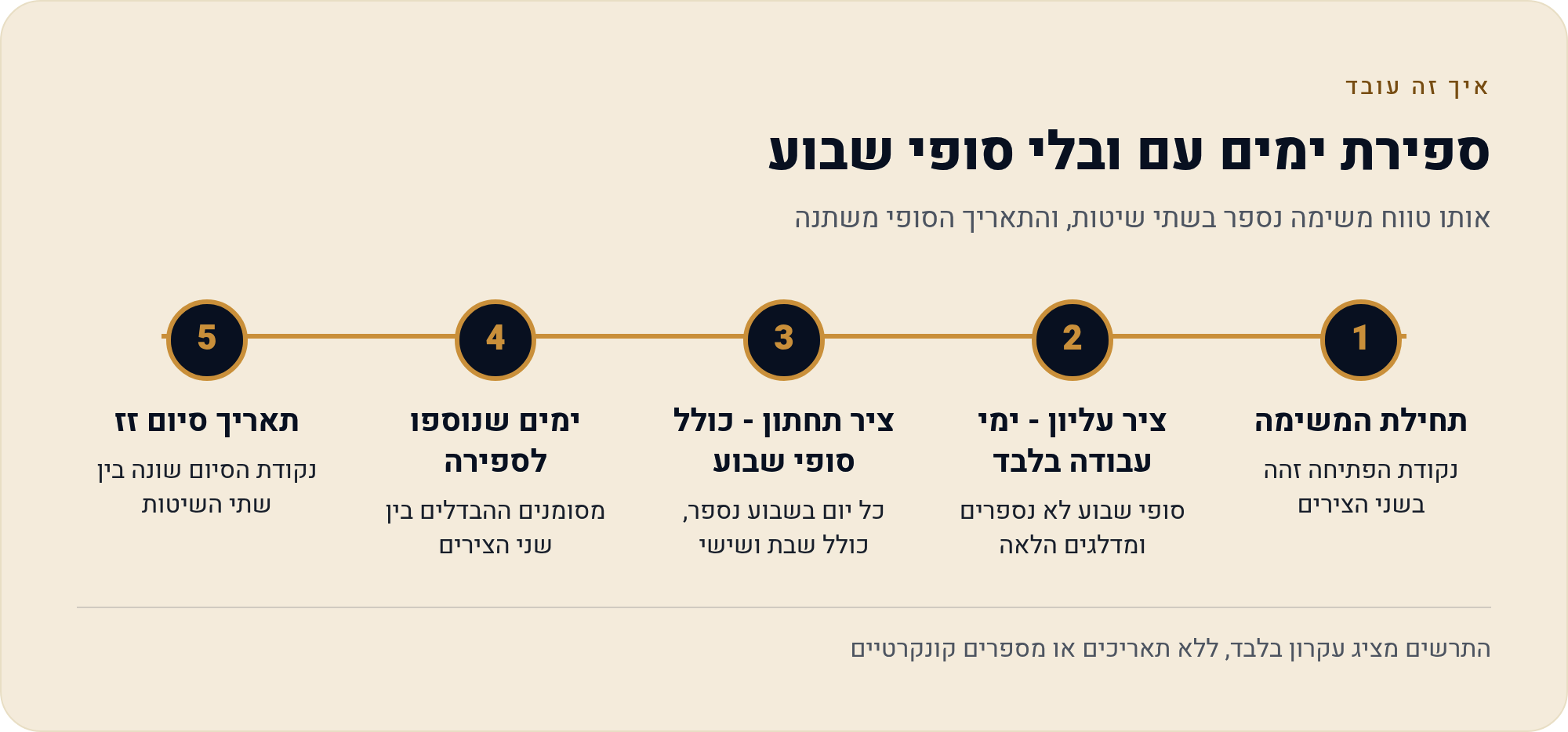

כאן נמצא ההסבר לתחושה ש"המספר לא מסתדר לי". המשך אינו דעה של המערכת על כמה זמן העבודה לוקחת; הוא ספירה של ימים בין שתי נקודות, לפי מה שהוגדר כימים שניתן לבחור בהם בלוח שלך. אם ההגדרה כוללת גם את סופי-השבוע, הספירה מתייחסת אליהם. אם לא — הם אפורים ולא נבחרים.
כשיש טווח בלוח — מה המערכת מחשבת לבד
שווה להבין בדיוק מה קורה אוטומטית ומה נשאר באחריותך, כי בדיוק בפער הזה נולדות ההבטחות שלא מתקיימות.
- ספירת הימים בטווח — כשמותחים טווח מהתחלה לסוף, מספר הימים שהוקצו למשימה מוצג ברחיפה מעל עמודת הטווח.
- עדכון המשך לפריטים חדשים — אם קיים בלוח שילוב של טווח-זמן ועמודת מספר לחישוב משך, ואתה מפעיל בחירת סופי-שבוע, החישוב של פריטים חדשים מוסיף שני ימים.
- מה לא קורה לבד — פריטים שכבר היו בלוח לפני שינוי ההגדרה: עמודת המשך שלהם לא משתנה רטרואקטיבית.
- שינוי ידני אפשרי תמיד — אפשר פשוט לתקן את המספר בעמודת המשך.
בעסק קטן זה מתורגם לכלל עבודה פשוט: קובעים את הגדרת ימי העבודה לפני שמתחילים להזין תאריכים ללקוחות, ולא אחרי. שינוי מאוחר לא ישבור לך את הלוח, אבל הוא יוצר לוח שבו חלק מהשורות חושבו לפי כלל אחד וחלק לפי כלל אחר — וזה בדיוק סוג הבלגן שקשה לזהות בעין.
להגדיר את ימי העבודה — איפה בדיוק זה יושב בממשק
התיעוד הרשמי אומר שני דברים חשובים. הראשון: בחירת סופי-שבוע ניתנת להפעלה או לכיבוי ברמת החשבון. השני, וזה המעניין לעסק קטן: monday מבינה שיש צורך שההגדרה תהיה ניתנת להתאמה ברמת הלוח — כלומר לוח אחד יכול להתנהג אחרת מלוח אחר באותו חשבון.
למה זה משנה לעסק ישראלי? כי לרוב העסקים הקטנים יש יותר מסוג עבודה אחד. לוח הפרויקטים שרץ מול לקוחות עסקיים מתנהג לפי שבוע עבודה רגיל; לוח האירועים או לוח המשמרות של עסק שפועל דווקא בסופי שבוע מתנהג הפוך. אין צורך להכריע הכרעה אחת גורפת לכל החשבון.
- נכנסים לתפריט העמודה לוחצים על שלוש הנקודות בפינה העליונה של עמודת התאריך או עמודת הטווח שאתה רוצה לשנות.

- בוחרים Settings ואז את האפשרות להתאמה אישית של העמודה — מסך התאמת עמודת התאריך הוא המקום שבו כל זה יושב.
- מסמנים או מבטלים את תיבת הסימון שמאפשרת בחירת סופי-שבוע. ימים שהיו אפורים ולא ניתנים לבחירה הופכים לזמינים — או להפך.
- חוזרים לפריטים הקיימים ובודקים את עמודת המשך שלהם. הם לא ישתנו לבד.
היעדרות ועומס — למה כדאי שהם ישבו בלוח ולא רק בראש
הגדרת ימי העבודה מטפלת בשבוע הקבוע. היא לא מטפלת בשבוע שבו העסק שלך פשוט לא עובד כרגיל: חופשה מתוכננת, מילואים, שבוע חגים, תקופה שבה אתה יודע מראש שהעומס כפול. אלה לא הגדרות מערכת — אלה פריטים בלוח, ומי שלא מסמן אותם מראש מגלה אותם רק כשמישהו לא עונה.
הדרך הפרקטית היא ליצור פריטים ייעודיים עם עמודת טווח-זמן: שורה בשם "חופשה — יעל", טווח שמכסה את התאריכים, וזהו. הפריט הזה לא משנה כלום במנוע החישוב, אבל הוא הופך את ההיעדרות למשהו שרואים בציר-הזמן ובלוח-השנה במקום למשהו שזוכרים או לא זוכרים.
היעדרות ארוכה ומתוכננת של עובד ראויה ליחס נפרד. בצוות של שלושה עד עשרה אנשים, שבועיים של אדם אחד הם לא "קצת פחות כוח אדם" — הם לרוב עצירה מלאה של קו עבודה שלם, כי אין מי שמחליף. כשהתקופה הזאת יושבת בלוח כפריט עם טווח, שני דברים קורים: אתה רואה אותה כשאתה מבטיח תאריך, והצוות רואה אותה בלי שצריך להזכיר. כשהיא יושבת רק בראש שלך — היא צצה ביום שבו כבר מאוחר.
מצב מועד-יעד — לחבר את התאריך לסטטוס
יש בלוח יכולת שהרבה משתמשים חדשים לא פוגשים, והיא בדיוק מה שהופך את התאריך ממספר לכלי ניהול: אפשר לחבר עמודת תאריך או עמודת טווח לעמודת סטטוס, כדי לראות ויזואלית מה במסלול ומה לא. בתיעוד זה נקרא Deadline Mode.
כדי להפעיל, צריך שיהיו בלוח עמודת תאריך או טווח, לפחות עמודת סטטוס אחת, ואופציונלית עמודת אנשים. נכנסים לתפריט העמודה של התאריך, בוחרים Settings ואז את האפשרות להגדיר אותה כמועד-יעד, ובוחרים לאיזו עמודת סטטוס (ולאיזו עמודת אנשים, אם רוצים) לחבר. אחרי החיבור מופיעים סימנים ליד התאריכים; בטווח-זמן מופיע פס שמתמלא כמו מדחום ככל שמתקרבים לתאריך הסיום, וכשהמשימה מסומנת כהושלמה הפס נצבע ירוק לגמרי עם סימן וי.
מה נחשב "הושלם" זה לא קבוע מראש — אתה מחליט. בכל לוח אפשר לבחור אילו תוויות סטטוס מוגדרות כ-Done: נכנסים לתפריט שלוש-הנקודות של עמודת הסטטוס, Settings, התאמה אישית של העמודה, ובוחרים את צבע התווית שייחשב הושלם. זה מה שמאפשר למצב מועד-היעד להציג אם פריט הסתיים או לא.
יש כאן גם חיבור לתצוגה האישית. My Work בתפריט הצד מרכז את הפריטים שהוקצו לך בכל החשבון לפי סדר כרונולוגי. כשמוסיפים עמודת אנשים ומשייכים אנשים לפריטים בלוח שבו מצב מועד-היעד פעיל, כל משתמש מתחיל לראות את הפריטים שלו ב-My Work — סיכום של מה שצריך להיסגר בקרוב. בצוות קטן זה חוסך את השיחה "מה יש לך היום".

שהמערכת תזכיר לפני — הגדרת תזכורות מועד-יעד
אוטומציה במערכת היא כלל של "כשקורה X — תעשה Y". בהקשר של תאריכים, זה בדיוק מה שמייצר את הפער בין להיזכר לפני לבין להיזכר אחרי. התיעוד מציין שבאמצעות האוטומציות אפשר לתזמן התראות לעצמך ולצוות כשמועדי-היעד מתקרבים.
- פותחים את תפריט העמודה לוחצים על תפריט שלוש-הנקודות מימין לשם עמודת התאריך.
- בוחרים Set Due Date Reminders זו האפשרות הייעודית לתזכורות מועד-יעד — ראו את מסך מצב מועד-היעד בתיעוד.
- מגדירים את ההתראה למי היא נשלחת ומתי — כמה זמן לפני התאריך.
- בודקים על פריט אמיתי קובעים תאריך קרוב ורואים שההתראה באמת מגיעה למי שצריך.
מה זה אומר עליך — ומה עושים בעשרים הדקות הבאות
אם המספר שהמערכת חישבה נראה לך לא נכון, לרוב זו לא תקלה — זו הגדרה שלא נגעת בה. הלוח סופר ימים לפי מה שהוגדר כימים שאפשר לבחור בהם, ולא לפי איך שהעסק שלך באמת עובד. מרגע שאתה מגדיר את זה מפורשות, המספר בעמודת המשך מפסיק להיות ניחוש ומתחיל להיות משהו שאפשר לומר ללקוח.
- קבע בלוח שאתה עובד בו הכי הרבה אם סופי-שבוע נבחרים או לא — לפני שאתה מזין תאריכים חדשים.
- עבור על הפריטים שכבר קיימים ותקן ידנית את המשך שלהם, כי הם לא התעדכנו לבד.
- פתח פריטים ייעודיים עם טווח-זמן לכל היעדרות מתוכננת ולכל תקופת עומס ידועה.
- חבר את עמודת התאריך לעמודת סטטוס במצב מועד-יעד, והגדר איזו תווית נחשבת הושלם.
- הפעל תזכורת מועד-יעד מתפריט העמודה, וקבע אותה מספיק לפני כדי שיישאר זמן לתקן.
- אם יש לך תלויות בין משימות — עבור עליהן אחרי כל שינוי בהגדרת ימי העבודה.
העמוד הזה הוא חלק מסדרה. להקשר הרחב ולשאר הפרקים — המדריך המלא ל-monday.com לבעל עסק ישראלי מתחיל. להמשך ישיר: ציר-זמן, גאנט ותלויות מסביר מה קורה כשמשימה אחת מזיזה את כל השאר, תצוגת לוח שנה מראה את אותם תאריכים על יומן, וקטלוג העמודות נותן את התמונה המלאה של איזו עמודה לאיזו עבודה.
מקורות
- monday.com Support — Enable weekends on the Date and Timeline columns. נכון ל-27/08/2026.
- monday.com Support — Deadline Mode. נכון ל-27/08/2026.
