מדריך monday.com לעסק קטן

לוח המשימות והעומס ב-monday — הישיבה של יום ראשון, בלי הישיבה

איך בונים לוח אחד שמראה מי באמת פנוי, איפה משימה נתקעה, ומה יהפוך לאיחור בשבוע הבא — בלי לאסוף את כולם לחדר

13 דק׳ זמן קריאה · עודכן ספטמבר 2026

סטודיו עיצוב קטן ברמת גן, ארבעה אנשים. ביום ראשון בבוקר כולם יושבים עשרים דקות ומספרים מה יש להם השבוע. אחרי הישיבה מנהלת הסטודיו עדיין לא יודעת אם המעצבת שלקחה על עצמה שלושה פרויקטים תספיק אותם, ולמה קובץ שהיה אמור לצאת ללקוח ביום חמישי עדיין יושב אצל מישהו. ישיבת יום ראשון מספרת מה כל אחד מתכנן, לא כמה שעות באמת נשארו לו. זה בדיוק הפער שניהול משימות לצוות בלוח אחד סוגר: במקום שכל אחד יעריך את עצמו בעל פה, הלוח מחשב את העומס משדות שכבר מילאתם ממילא.

בקצרה

  • לוח משימות אחד — לפי התיעוד הרשמי, לוח משימות הוא מרכז לכל המשימות האישיות או הצוותיות, ואפשר לבנות אותו כרשימת שבוע או כלוח לפרויקט אחד.
  • שלוש עמודות מחייבות — עמודת אנשים, עמודת תאריך ועמודת מספר. בלעדיהן תצוגת העומס לא עובדת.
  • סטטוס שמפריד אחריות — מצב אחד שאומר "מחכה למישהו אחר" הופך עיכוב שקט לעיכוב גלוי.
  • עדיפות בשלוש רמות — יותר מזה, והצוות מפסיק להאמין לדירוג.
  • קיבולת שבועית — מגדירים מכסה לשבוע, והמערכת מסמנת מי מעליה.

לוח משימות הצוות בתצוגת טבלה
לוח משימות הצוות בתצוגת טבלה

לפני שמדברים על עומס — העמודות ולמה כל אחת קיימת

לוח ב-monday הוא טבלה: כל שורה היא משימה, כל עמודה היא פיסת מידע על אותה משימה. התיעוד הרשמי של בניית לוח משימות ממליץ לחשוב תחילה על הקבוצות — החלוקה הגדולה של הלוח — ורק אחר כך על העמודות. לעסק קטן שרוצה לראות עומס, החלוקה הכי שימושית היא לפי שבוע: קבוצה לשבוע הנוכחי, קבוצה לשבוע הבא, וקבוצה ל"מתישהו". התיעוד מציג בדיוק את שתי הגרסאות האלה — רשימה יומית לפי ימי השבוע, ורשימה שבועית שמסתכלת קצת קדימה.

אחרי הקבוצות מגיעות העמודות, וכאן צריך לרסן את היד. הפיתוי הוא להוסיף עשר עמודות "כי אולי יהיה שימושי". התוצאה היא לוח שאף אחד לא ממלא. ארבע עמודות מספיקות כדי שהלוח יעבוד, וכל אחת מהן קיימת מסיבה מוגדרת.

  • אנשים עמודת People היא זו שמצמידה בעל-אחריות למשימה. התיעוד מנסח את זה ישירות: הצמדת משימות עוזרת לכולם להבין מי אחראי על מה, ונותנת בעלות ואחריותיות לחברי הצוות. בלי העמודה הזו אין למי לחשב עומס.
  • תאריך עמודת Date אומרת מתי מתחילים או מתי מסיימים. אפשר גם עמודת טווח-זמן במקומה. זו העמודה שקובעת לאיזה שבוע המשימה נופלת בתצוגת העומס.
  • סטטוס עמודת Status מתארת התקדמות — ואפשר להשתמש בה גם לסיווג לפי סוג עבודה או לפי פרויקט. עליה נבנה בהמשך המצב שמפריד בין עיכוב שלך לעיכוב של אחר.
  • מספר עמודת Numbers מחזיקה את המשקל של המשימה — כמה שעות היא לוקחת, או כמה "נקודות מאמץ" היא שווה. זו העמודה שהופכת ספירת-משימות להערכת-עומס אמיתית.

ההבדל בין השתיים האחרונות הוא מה שמפריד לוח שנראה טוב מלוח שעוזר. שלוש משימות של "לענות למייל" ושלוש משימות של "לבנות הצעת מחיר" הן אותו מספר שורות ולא אותו יום עבודה. עמודת המספר היא הדרך של הלוח לדעת את זה. התיעוד גם מציין את עמודת הדירוג ככלי חזותי לסימון עדיפות, ואת עמודת המספר ככלי למיון היום לפי מידת ההשקעה שכל משימה דורשת.

קיצור-דרך אם אין לכם מושג כמה זמן לוקחת משימה, אל תמציאו דקות. תנו לעצמכם שלוש דרגות מאמץ — 1 לקטן, 3 לבינוני, 8 לגדול — ומלאו אותן בעמודת המספר. אחרי חודש תראו אם הדירוג משקף מציאות, ותכווננו. עדיף אומדן גס עקבי על מספר מדויק שאף אחד לא ממלא.

שאלת ההרשאות עולה כבר בשלב יצירת הלוח. התיעוד מבחין בין לוח ראשי, שכל חברי החשבון רואים, לבין לוח פרטי שנשאר אצלכם ואצל מי שצורף אליו. הכלל הפרקטי לעסק קטן: לוח משימות צוותי כמעט תמיד צריך להיות לוח ראשי — בדיוק כדי שאנשים יראו איפה עומדים אחרים. לוח פרטי שמור למשימות שאתם לא רוצים לחשוף, למשל משימות אישיות שלכם או משהו שקשור לעובד ספציפי.

לוח המשימות והעומס ב-monday — הישיבה של יום ראשון, בלי הישיבה

הסטטוס שרוב העסקים לא בונים — להפריד עיכוב שלך מעיכוב של מישהו-אחר

רוב הלוחות הראשונים שנבנים בעסק קטן מקבלים שלושה מצבים: לביצוע, בתהליך, הושלם. זה נראה הגיוני, וזה בדיוק המקום שבו משימות נעלמות. משימה שהמעצבת סיימה מצידה ושולחת ללקוח לאישור נשארת "בתהליך". משימה שממתינה לחומר מהספק נשארת "בתהליך". משימה שמישהו פשוט לא הספיק להתחיל — גם היא "בתהליך". שלושתן נראות זהות בלוח, ורק אחת מהן היא באמת בידיים שלכם.

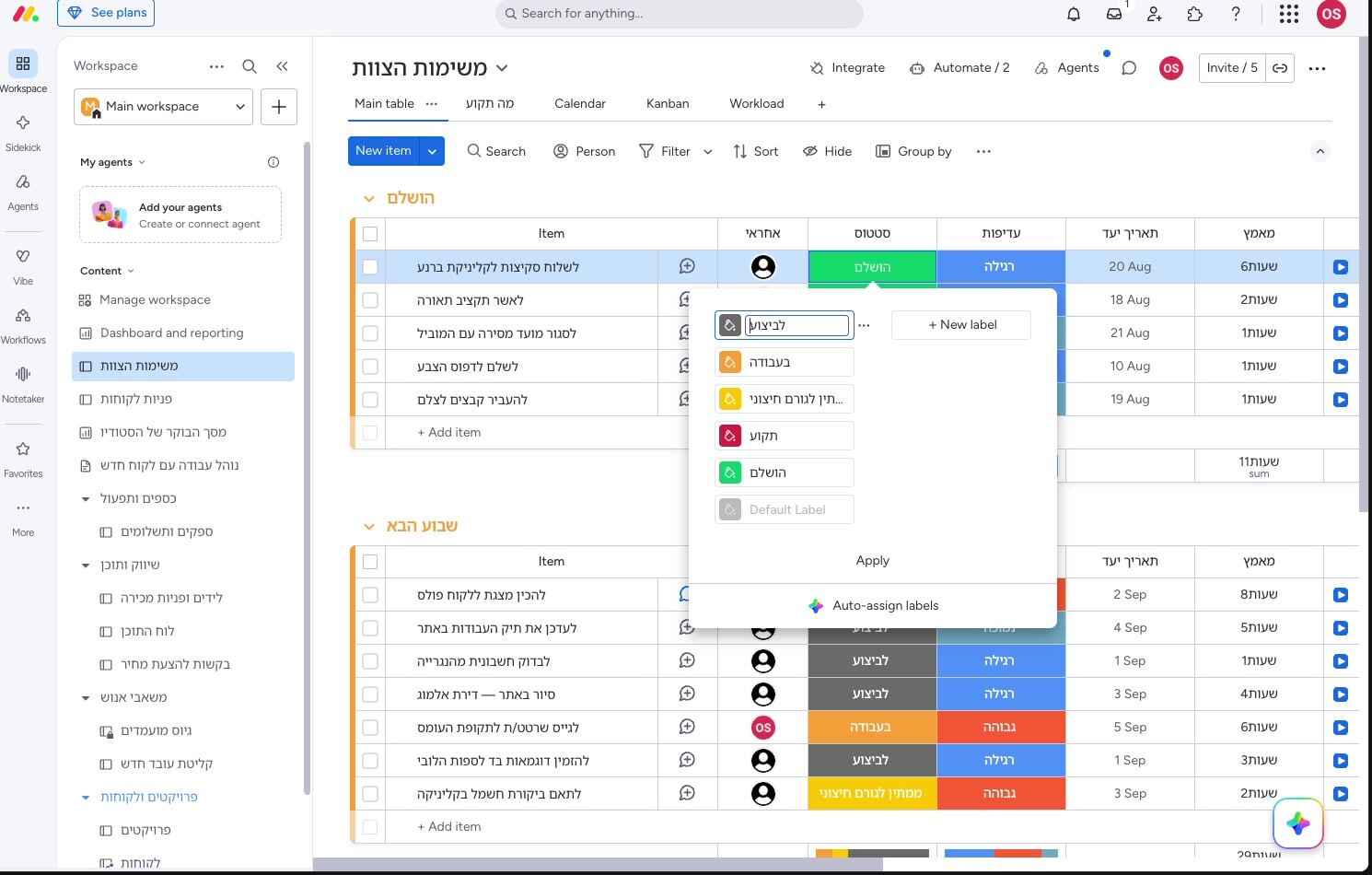

התיקון קטן ומשנה הכול: להוסיף לעמודת הסטטוס מצב אחד שאומר ממתין לגורם חיצוני. עמודת סטטוס ב-monday היא רשימת תוויות שאתם מגדירים בעצמכם, ואפשר להשתמש בה גם לסיווג ולא רק להתקדמות. ברגע שהמצב הזה קיים, אפשר לסנן את הלוח ולראות בעמוד אחד את כל מה שתקוע אצל מישהו אחר — לקוח שלא אישר, ספק שלא שלח, רואה-חשבון שלא חזר. זו הרשימה שבאמת שווה שיחת טלפון ביום ראשון.

  • לביצוע — אף אחד לא נגע בה עדיין. אם היא יושבת כאן שבוע וחצי, זו בעיית תעדוף שלכם.
  • בעבודה — מישהו מהצוות עובד עליה עכשיו. זו העבודה שנספרת בעומס.
  • ממתין לגורם חיצוני — הכדור אצל הלקוח, הספק או צד שלישי. לא נספר כעבודה פעילה, ומחייב מעקב אחר.
  • תקוע — יש חסם אמיתי: חסר מידע, חסרה החלטה שלכם, חסר תקציב. זה המצב שקורא לכם.
  • הושלם — נגמר. התיעוד מנסח את זה כ"להפוך דברים לירוקים", ויש בזה משהו.

ההבחנה בין "ממתין לגורם חיצוני" ל"תקוע" נראית דקדוקית עד שרואים אותה בפועל. "ממתין" הוא מצב תקין שדורש תזכורת בזמן. "תקוע" הוא מצב לא תקין שדורש התערבות שלכם — ולרוב הוא נשאר שקט כי אף אחד לא אוהב להיות זה שמדווח שהוא לא מתקדם. ברגע שיש תווית מוגדרת, לסמן אותה זה לא הודאה בכישלון אלא מילוי שדה. זו ההנדסה החברתית הקטנה שגורמת לעיכובים לצוף.

משימה שיושבת שלושה ימים ב"ממתין לגורם חיצוני" בלי שאף אחד נגע בה היא לא משימה שממתינה — היא משימה שנשכחה. הפרדת הסטטוס לא פותרת את זה לבד; היא רק הופכת אותה לגלויה מספיק כדי שתוכלו לפעול.

כמה רמות דחיפות באמת צריך — עדיפות בשלוש רמות ולא בחמש

התיעוד מציע את עמודת הדירוג ככלי חזותי לסימון עדיפות. השאלה היא לא איזו עמודה אלא כמה מדרגות. הפיתוי הוא לבנות סולם עשיר — קריטי, גבוה, בינוני, נמוך, מתישהו — כי הוא מרגיש מדויק. בפועל, בצוות של עד עשרה אנשים, סולם של חמש דרגות מתכווץ תוך חודשיים לשתיים: "קריטי" ו"כל השאר". כולם מסמנים קריטי כי אף אחד לא רוצה שהמשימה שלו תרד לתחתית, והדירוג מאבד משמעות.

רמה מה זה אומר בפועל מה קורה אם לא נעשה השבוע
גבוהה יש תאריך חיצוני מחייב — לקוח, מועד הגשה, תשלום מישהו מחוץ לעסק מרגיש את זה
רגילה העבודה השוטפת שמזיזה פרויקטים קדימה נדחה שבוע, נוצר לחץ בשבוע הבא
נמוכה שיפורים, סדר פנימי, דברים שרצינו מזמן שום דבר. וזה בסדר גמור

שלוש רמות עובדות כי הן מכריחות הכרעה. אם הכול גבוה, שום דבר לא גבוה, ואת זה רואים מיד: כשרבע מהלוח מסומן בדרגה העליונה, הסימון עצמו מספר לכם שהתעדוף לא נעשה. הכלל הפשוט הוא לשמור על יחס שבו הרמה הגבוהה היא מיעוט ברור בכל שבוע נתון. אם היא לא — או שקיבלתם על עצמכם יותר מדי, או שאתם משתמשים בדחיפות כתחליף לתכנון.

שימו לב להפרדה בין דחיפות לעומס. עדיפות אומרת מה קודם. עמודת המספר אומרת כמה זה עולה בזמן. משימה בעדיפות גבוהה שלוקחת חצי שעה ומשימה בעדיפות רגילה שלוקחת יום שלם הן שני דברים שונים לגמרי בתכנון שבוע, ורק שילוב של שתי העמודות נותן תמונה שאפשר לעבוד לפיה.

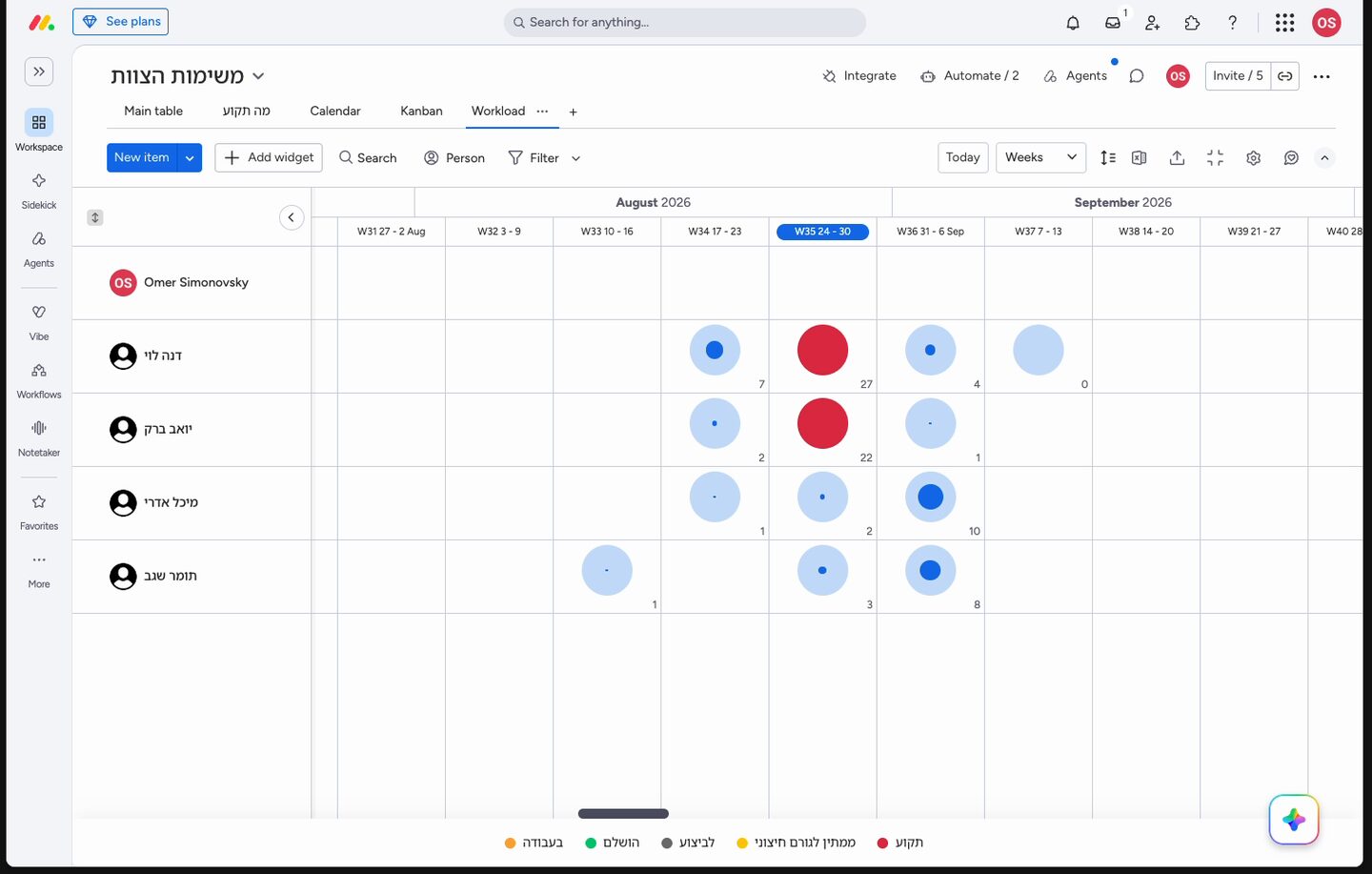

גודל הבועה מראה כמה עומס יש על כל אדם באותו שבוע
גודל הבועה מראה כמה עומס יש על כל אדם באותו שבוע

מי עמוס ומי פנוי — תצוגת העומס לפי אדם ולפי שבוע

כאן הלוח מפסיק להיות רשימה ומתחיל להיות כלי ניהול. תצוגת Workload — תצוגת העומס — לוקחת את הנתונים שכבר יש בלוח ומציירת עמודה לכל אדם: כמה עבודה מוקצית לו בשבוע נתון, ואם הוא מעל הקיבולת שהגדרתם. התיעוד הרשמי על דיווח מתקדם מנסח את הערך במשפט אחד: אפשר לראות במבט אחד מי מעל הקיבולת ולהקצות משימות בהתאם, ואם צריך — להסיט משימות או לשנות תאריכי יעד כדי שכולם יישארו בטווח שהם באמת יכולים לעמוד בו.

התצוגה לא עובדת באוויר. התיעוד מפרט בדיוק אילו עמודות חייבות להיות בלוח כדי שהיא תפעל: עמודת אנשים, עמודת תאריך (או טווח-זמן), ועמודת מספר שמציינת את המאמץ הנדרש לכל משימה — ואפשר גם עמודת נוסחה במקומה. אלה בדיוק שלוש מארבע העמודות שהוגדרו בתחילת העמוד, וזו הסיבה שהן שם.

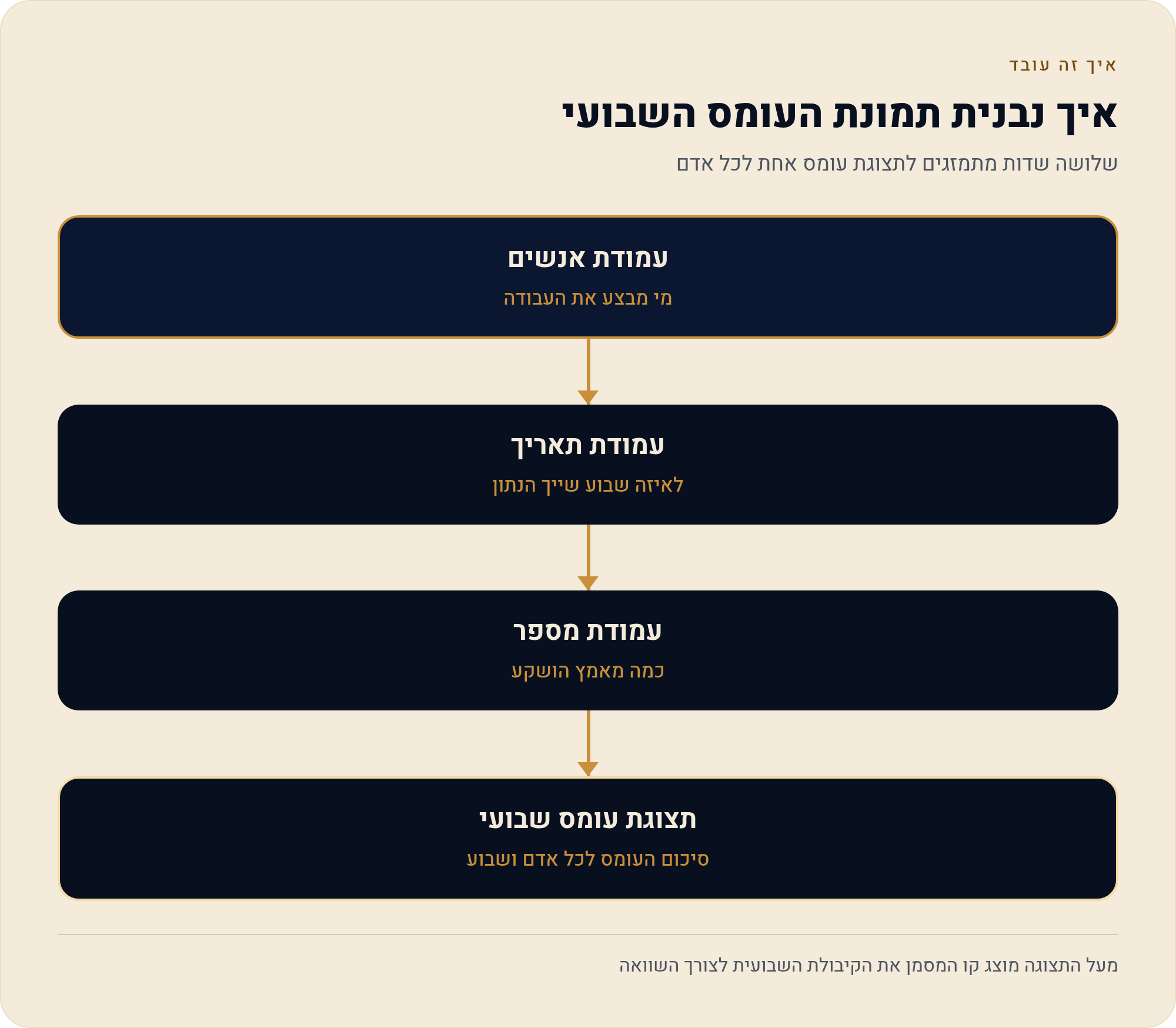

שלושה שדות מתמזגים לתצוגת עומס אחת לכל אדם
שלושה שדות מתמזגים לתצוגת עומס אחת לכל אדם

אחרי שהלוח מוכן והמשימות מוצמדות, פותחים את התצוגה ובוחרים איך למדוד. התיעוד מתאר שתי דרכים: ספירת פריטים, שבה כל משימה שהוצמדה לאדם נספרת כאחת, ומאמץ, שבו הלוח מסתמך על עמודת המספר או הנוסחה. הדוגמה שבתיעוד משתמשת בעמודת הערכת-זמן כמדד המאמץ. עסק קטן שרק מתחיל יכול לפתוח בספירת פריטים — זה עובד מיד ובלי מילוי נוסף — אבל התמונה תתחיל לשקר ברגע שיש הבדלי גודל אמיתיים בין משימות. המעבר למאמץ הוא ההבדל בין "לרונית יש חמש משימות" לבין "לרונית יש שלושים שעות בשבוע של ארבעים".

הפרמטר השלישי הוא קיבולת שבועית — התקרה שמעליה הלוח מסמן חריגה. התיעוד מתאר שזו הגדרה לצוות כולו: כמה שעות אתם רוצים שהצוות יעבוד על המשימות האלה באותו שבוע, ובדוגמה שם הוגדרו עשר שעות שבועיות. המספר עצמו הוא עניין שלכם, וכדאי שיהיה נמוך ממה שנראה הגיוני. בעסק קטן, יום עבודה כולל טלפונים, לקוחות שנכנסים בלי לתאם, וחשבוניות. אם תגדירו קיבולת ששווה למשרה מלאה, הלוח יראה "ירוק" בדיוק עד הרגע שבו כולם שוחים.

דוגמה להמחשה נניח סטודיו של ארבעה, וקיבולת שבועית שהוגדרה על 30 שעות לאדם — לא 45, כי צריך מקום לדברים שצצים. בתצוגת העומס לשבוע הבא רואים שלמעצבת אחת מצטברות 41 שעות, בעוד לשני אנשים אחרים יש 18 ו-22. המספרים כאן הם דוגמה בלבד, אבל התנועה שהם מייצרים אמיתית: גוררים משימה אחת ממנה למי שפנוי, ודוחים משימה נמוכת-עדיפות בשבוע. שתי פעולות, שלוש דקות, בלי ישיבה.

שני שיפורים נוספים שהתיעוד מזכיר בהקשר הדיווח שווים הכרה גם אם לא תשתמשו בהם בחודש הראשון. הראשון הוא גרפים מוערמים — גרף שבו ציר אחד הוא האדם, הציר השני הוא הכמות, ופרמטר שלישי מפצל את העמודה לפי סוג. בהקשר משימות זה עונה על שאלה שקשה לענות עליה אחרת: לא רק כמה עומס יש למישהו, אלא מאיזה סוג — כמה מהשבוע שלו הולך לעבודת לקוחות וכמה לפנימי. השני הוא תצוגת Pivot, שמאפשרת לחתוך את הלוח לפי שתי צלעות בו-זמנית, למשל אדם מול חודש, ולזהות מגמות לאורך זמן ולא רק תמונת-רגע.

מילואים, חופשה, מחלה — לסמן היעדרות ארוכה כדי שהתמונה תהיה נכונה

זו הנקודה שבה לוחות עומס בעסקים קטנים בישראל נשברים. תצוגת העומס יודעת רק מה שהוזן בה. אם עובד יוצא לשבוע חופש, נעדר בגלל מחלה של ילד, או נעלם לשירות מילואים — הלוח ממשיך להראות אותו כזמין לגמרי, וממשיך להציע אותו כמי ש"פנוי" לקבל עוד. אתם תסתכלו על עמודה נמוכה ותסיקו שיש שם מקום, בזמן שאין שם אדם.

הפתרון לא דורש תוסף ולא מודול נוסף. יוצרים בלוח פריט רגיל בשם ההיעדרות, מצמידים אליו את האדם בעמודת האנשים, נותנים לו את טווח התאריכים המלא בעמודת התאריך, וממלאים בעמודת המספר את המאמץ שמשקף את כל השבוע — כלומר, כמה שהאדם היה עובד אילו היה כאן. מבחינת הלוח זו משימה ככל משימה, והיא תופסת את הנפח בתצוגת העומס. מבחינתכם זו החתיכה שמונעת מכם להבטיח ללקוח תאריך על סמך אדם שלא יהיה.

  • פותחים פריט בקבוצת השבוע הרלוונטית, וקוראים לו בשם מפורש — "חופשה", "מילואים", "היעדרות".
  • מצמידים את האדם בעמודת האנשים, בדיוק כמו במשימת עבודה.
  • ממלאים טווח תאריכים מלא — מהיום הראשון עד האחרון, לא רק את יום ההתחלה.
  • מזינים מאמץ בעמודת המספר שמשקף את הזמן שנחסם, כדי שתצוגת העומס תחשב אותו.
  • מסמנים סטטוס נפרד כדי שתוכלו לסנן החוצה היעדרויות כשאתם רוצים לראות רק עבודה אמיתית.

יש כאן שיקול רגיש שכדאי להיות מודעים אליו: הלוח הזה גלוי לצוות. סימון של "מחלה" מול שם של אדם מופיע לכולם. הפרקטיקה הפשוטה היא לא לפרט סיבות — "לא זמין" מספיק לצורך חישוב העומס, ומה שמעבר לזה נשאר ביניכם ובין העובד. אם יש מידע שאתם לא רוצים שיופיע בלוח משותף, המקום שלו הוא לוח פרטי, ולא שדה חופשי בלוח המשימות של כולם.

במקום להיכנס בכל בוקר — הסיכום השבועי שמגיע אליך לבד

לוח שאתם צריכים לזכור להיכנס אליו הוא לוח שתפסיקו להיכנס אליו בשבוע השלישי. הטריק הוא להפוך את הכיוון: שהתמונה תגיע אליכם. מנוע האוטומציות של monday בנוי על שלושה חלקים — טריגר (מתי), תנאי (רק אם), ופעולה (אז תעשה) — ואחד הטריגרים הוא פרק זמן קבוע, כמו "כל יום" או "כל שבוע". זה בדיוק מה שצריך כאן.

שלוש אוטומציות מכסות את רוב מה שעסק קטן צריך מלוח משימות, וכולן נבנות ממתכונים מוכנים במרכז האוטומציות של הלוח:

  • סיכום שבועי — כל יום ראשון בבוקר, התראה שמרכזת את מצב הלוח. זו "ישיבת יום ראשון" שלכם, בלי שאף אחד עוצר עבודה.
  • תזכורת לפני תאריך יעד — כשמתקרב התאריך בעמודת התאריך, תזכורת נשלחת לאחראי. עדיף יומיים לפני ולא ביום עצמו; ביום עצמו זו כבר הודעת-אבל.
  • התראה על שינוי סטטוס — כשמשימה עוברת ל"תקוע" או ל"ממתין לגורם חיצוני", אתם מקבלים הודעה. זה מה שהופך את הסטטוס מתיעוד למנגנון.
שימו לב מחיקת אוטומציה היא בלתי-הפיכה. כשאתם מתנסים, כבו אותה במתג במקום למחוק. בנוסף — יצירת משימות חוזרות מוגדרת ב-monday כאוטומציה, ולכן זמינה בתוכניות בתשלום מסוימות ולא בכולן; אם אתם על התוכנית החינמית ומחפשים בדיוק את זה, בדקו את הזמינות בעמוד התוכניות לפני שאתם בונים עליה תהליך.

אזהרה שנייה, פחות טכנית: אל תפעילו את שלושתן ביום הראשון. אוטומציה אחת שעובדת עדיפה על שלוש שהופכות לרעש שכולם משתיקים אחרי שבוע. התחילו בתזכורת לפני תאריך יעד — זו שמונעת את האיחור הקלאסי — והוסיפו את השאר רק אחרי שהצוות ממלא את הלוח באופן עקבי.

אחרי שהלוח רץ חודש — מה זה אומר עליך כמנהל בפועל

התיעוד מנסח את מטרת לוח המשימות כמפת-דרכים חזותית שעוזרת לחשוב באופן ריאלי על העומס שלכם או של הצוות. המילה החשובה שם היא ריאלי. הלוח לא נותן לכם יותר שעות; הוא רק מפסיק לתת לכם לשקר לעצמכם על כמה יש. אחרי חודש של עבודה מסודרת, שלוש תובנות עולות כמעט תמיד, ואף אחת מהן לא נעימה בהתחלה.

1

אתה מקצה לפי מי שעונה, לא לפי מי שפנוי

בעומס גלוי מגלים שאדם אחד סוחב את רוב הנפח — לרוב זה מי שהכי מהיר לענות, ולא בהכרח מי שיש לו זמן. זו לא בעיה של העובד; זו ברירת-מחדל ניהולית שקל לתקן ברגע שרואים אותה בעמודות.

2

חלק מהעיכובים תקועים אצלך

אחרי שמפרידים את מצב "תקוע", מתברר שחלק ניכר מהמשימות מחכות להחלטה שלכם — אישור, תקציב, תשובה ללקוח. זו רשימה קצרה שאפשר לחסל בשעה אחת בשבוע, אבל רק אם היא נראית כרשימה.

3

הערכות הזמן שלך אופטימיות באופן עקבי

כשעמודת המספר מלאה כמה שבועות ואפשר להשוות אותה למה שקרה בפועל, מתגלה פער יציב. זה לא כישלון — זו כיול. עסק שיודע שהוא נוטה לחשוב שמשימה לוקחת חצי מהזמן, יכול לתמחר ולהתחייב בהתאם.

התיעוד מזכיר שאפשר גם לשמור לוח שעובד כתבנית, ולפתוח ממנו לוחות חדשים באותו מבנה. ברגע שהלוח הזה מכויל — העמודות הנכונות, חמישה מצבי סטטוס, שלוש רמות עדיפות — שמרו אותו. הפעם הבאה שתפתחו לוח לפרויקט חדש או לצוות חדש תיקח שתי דקות במקום יומיים של לימוד מחדש. וזו, בסופו של דבר, ההצדקה האמיתית לזמן שהשקעתם: לא הלוח הזה, אלא כל הלוחות שיבואו אחריו.

מקורות

  1. monday.com Support — How to build a task board. בניית לוח משימות, קבוצות, עמודות, הצמדת אחראי והרשאות לוח. נכון ל-27/08/2026.
  2. monday.com Support — Advanced reporting with monday.com. תצוגת Workload, העמודות הנדרשות, ספירת פריטים מול מאמץ, קיבולת שבועית, גרפים מוערמים ותצוגת Pivot. נכון ל-27/08/2026.
  3. monday.com Support — Get started with monday automations. מבנה אוטומציה, טריגרים מבוססי-זמן ומבוססי-עמודה, וכיבוי מול מחיקה. נכון ל-27/08/2026.
  4. monday.com Support — Available column types. סוגי העמודות הזמינים בלוח. נכון ל-27/08/2026.
  5. monday.com Support — Plans and pricing. תוכניות וזמינות יכולות לפי תוכנית. נכון ל-27/08/2026.
גילוי נאות: התוכן באתר אינו ייעוץ פיננסי, פנסיוני, מסים או השקעות. החלטות פיננסיות אישיות מומלץ לקבל בליווי בעל מקצוע מוסמך.
